Studia grazie alle numerose risorse presenti su Docsity
Guadagna punti aiutando altri studenti oppure acquistali con un piano Premium
Prepara i tuoi esami
Studia grazie alle numerose risorse presenti su Docsity
Prepara i tuoi esami con i documenti condivisi da studenti come te su Docsity
Trova i documenti specifici per gli esami della tua università
Preparati con lezioni e prove svolte basate sui programmi universitari!
Rispondi a reali domande d’esame e scopri la tua preparazione
Riassumi i tuoi documenti, fagli domande, convertili in quiz e mappe concettuali
Studia con prove svolte, tesine e consigli utili
Togliti ogni dubbio leggendo le risposte alle domande fatte da altri studenti come te
Esplora i documenti più scaricati per gli argomenti di studio più popolari
Ottieni i punti per scaricare
Guadagna punti aiutando altri studenti oppure acquistali con un piano Premium
esercizi contabilità e bilancio fatti in classe
Tipologia: Esercizi
1 / 1
Questa pagina non è visibile nell’anteprima
Non perderti parti importanti!

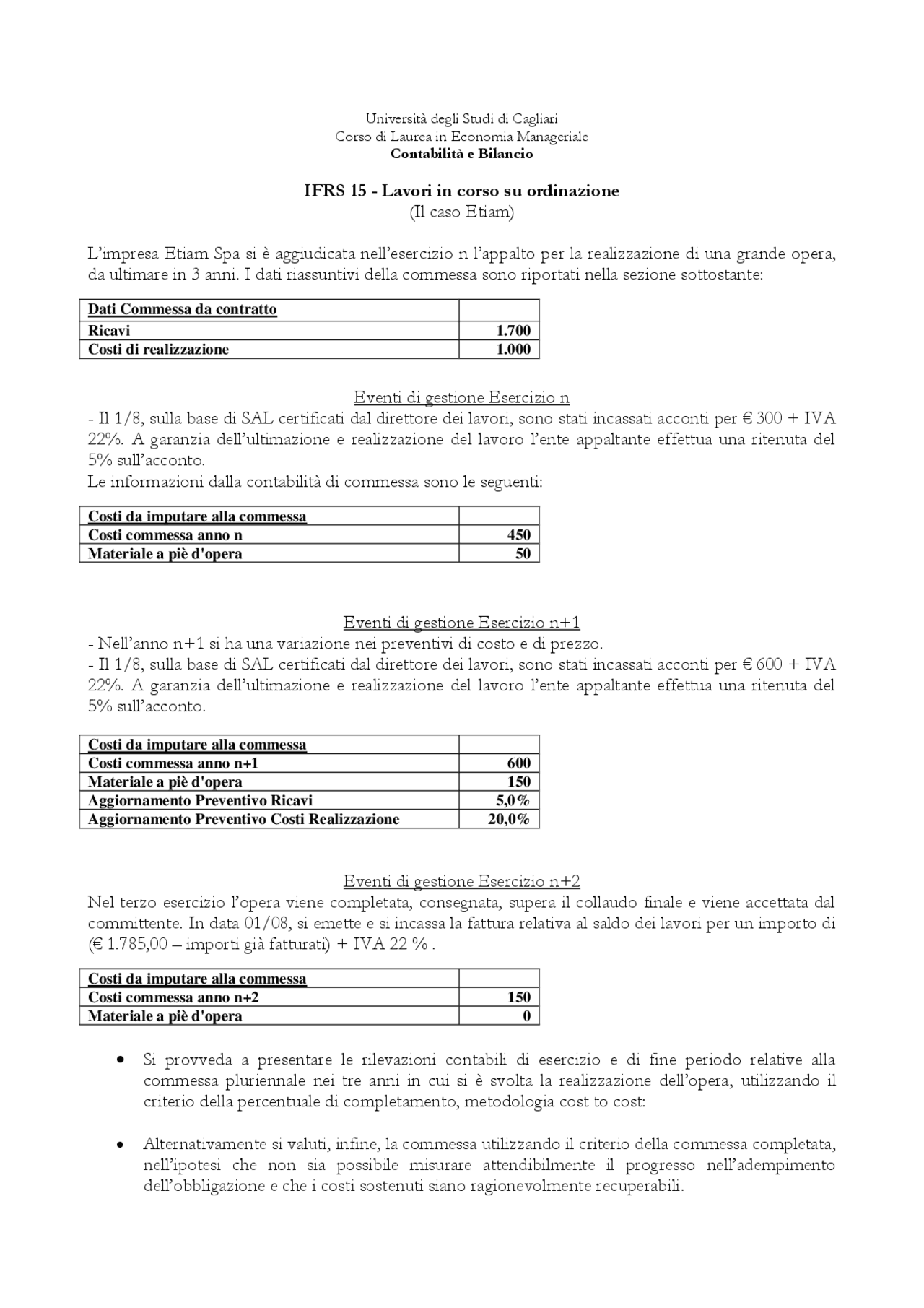

Università degli Studi di Cagliari Corso di Laurea in Economia Manageriale Contabilità e Bilancio
IFRS 15 - Lavori in corso su ordinazione (Il caso Etiam)
L’impresa Etiam Spa si è aggiudicata nell’esercizio n l’appalto per la realizzazione di una grande opera, da ultimare in 3 anni. I dati riassuntivi della commessa sono riportati nella sezione sottostante:
Dati Commessa da contratto Ricavi 1. Costi di realizzazione 1.
Eventi di gestione Esercizio n
Costi da imputare alla commessa Costi commessa anno n 450 Materiale a piè d'opera 50
Eventi di gestione Esercizio n+
Costi da imputare alla commessa Costi commessa anno n+1 600 Materiale a piè d'opera 150 Aggiornamento Preventivo Ricavi 5,0% Aggiornamento Preventivo Costi Realizzazione 20,0%
Eventi di gestione Esercizio n+ Nel terzo esercizio l’opera viene completata, consegnata, supera il collaudo finale e viene accettata dal committente. In data 01/08, si emette e si incassa la fattura relativa al saldo dei lavori per un importo di (€ 1.785,00 – importi già fatturati) + IVA 22 %.
Costi da imputare alla commessa Costi commessa anno n+2 150 Materiale a piè d'opera 0
Si provveda a presentare le rilevazioni contabili di esercizio e di fine periodo relative alla commessa pluriennale nei tre anni in cui si è svolta la realizzazione dell’opera, utilizzando il criterio della percentuale di completamento, metodologia cost to cost:
Alternativamente si valuti, infine, la commessa utilizzando il criterio della commessa completata, nell’ipotesi che non sia possibile misurare attendibilmente il progresso nell’adempimento dell’obbligazione e che i costi sostenuti siano ragionevolmente recuperabili.
