Docsity
Docsity

Prepara tus exámenes
Prepara tus exámenes

Prepara tus exámenes y mejora tus resultados gracias a la gran cantidad de recursos disponibles en Docsity


Consigue puntos base para descargar
Consigue puntos base para descargar

Gana puntos ayudando a otros estudiantes o consíguelos activando un Plan Premium


Orientación Universidad
Orientación Universidad


ACTA DE CONSTATACION, Monografías, Ensayos de Tecnologías de la Información y la Comunicación

Es común que se utilice un acta de constatación notarial para iniciar una demanda de cualquier tipo. El acta sirve para establecer por medio de una prueba los hechos que le generaron un perjuicio a la parte demandante y fundamentar la acción legal.

Tipo: Monografías, Ensayos

2024/2025

Subido el 27/05/2025

ciro-pomacarhua-condori
ciro-pomacarhua-condori 🇨🇱

2 documentos

1 / 2

Toggle sidebar

Esta página no es visible en la vista previa

¡No te pierdas las partes importantes!

bg1

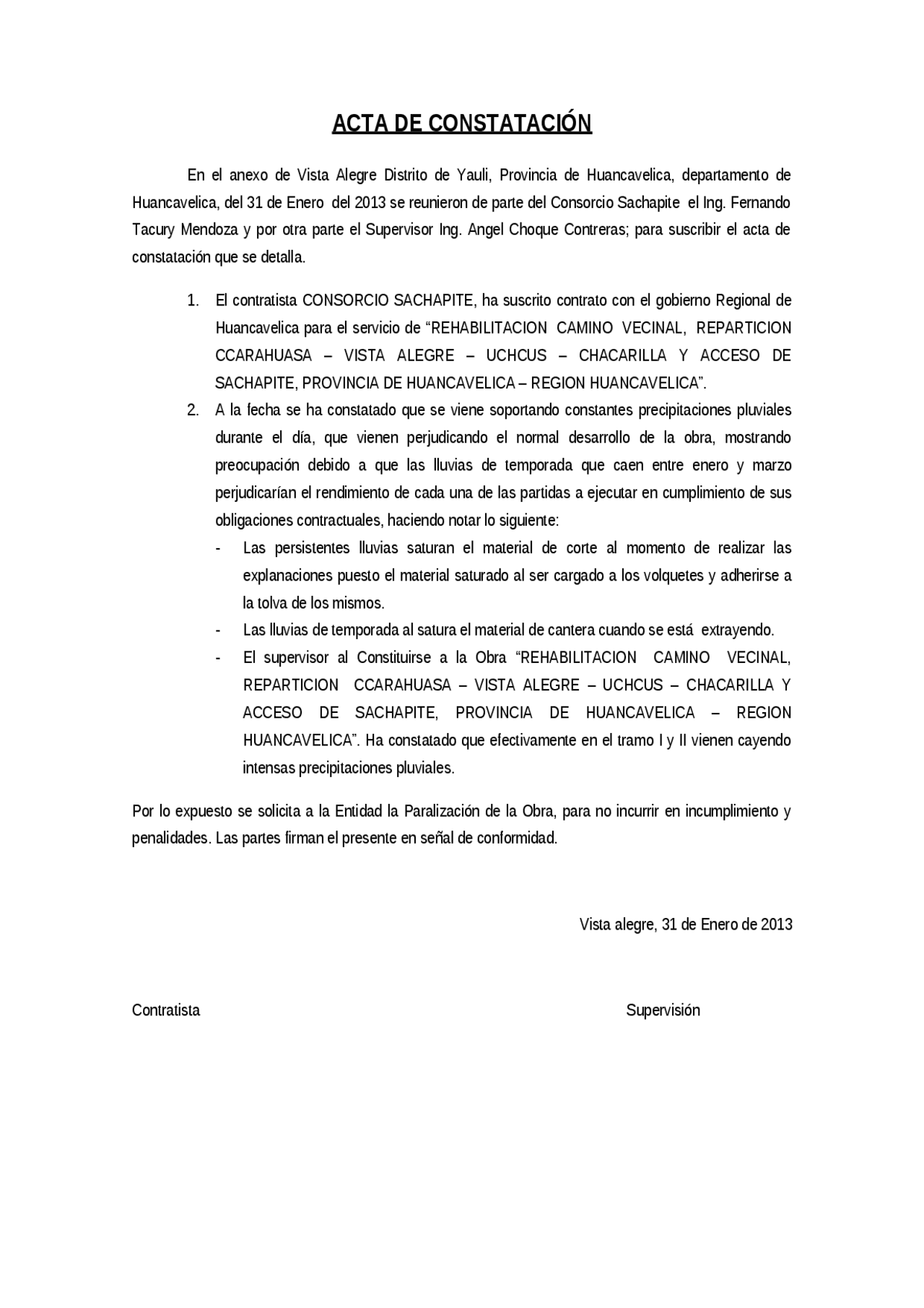

ACTA DE CONSTATACIÓN
En el anexo de Vista Alegre Distrito de Yauli, Provincia de Huancavelica, departamento de
Huancavelica, del 31 de Enero del 2013 se reunieron de parte del Consorcio Sachapite el Ing. Fernando
Tacury Mendoza y por otra parte el Supervisor Ing. Angel Choque Contreras; para suscribir el acta de
constatación que se detalla.
1. El contratista CONSORCIO SACHAPITE, ha suscrito contrato con el gobierno Regional de
Huancavelica para el servicio de “REHABILITACION CAMINO VECINAL, REPARTICION
CCARAHUASA VISTA ALEGRE UCHCUS CHACARILLA Y ACCESO DE
SACHAPITE, PROVINCIA DE HUANCAVELICA – REGION HUANCAVELICA”.
2. A la fecha se ha constatado que se viene soportando constantes precipitaciones pluviales
durante el día, que vienen perjudicando el normal desarrollo de la obra, mostrando
preocupación debido a que las lluvias de temporada que caen entre enero y marzo
perjudicarían el rendimiento de cada una de las partidas a ejecutar en cumplimiento de sus
obligaciones contractuales, haciendo notar lo siguiente:
- Las persistentes lluvias saturan el material de corte al momento de realizar las
explanaciones puesto el material saturado al ser cargado a los volquetes y adherirse a
la tolva de los mismos.
- Las lluvias de temporada al satura el material de cantera cuando se está extrayendo.
- El supervisor al Constituirse a la Obra “REHABILITACION CAMINO VECINAL,
REPARTICION CCARAHUASA VISTA ALEGRE UCHCUS CHACARILLA Y
ACCESO DE SACHAPITE, PROVINCIA DE HUANCAVELICA REGION
HUANCAVELICA”. Ha constatado que efectivamente en el tramo I y II vienen cayendo
intensas precipitaciones pluviales.
Por lo expuesto se solicita a la Entidad la Paralización de la Obra, para no incurrir en incumplimiento y
penalidades. Las partes firman el presente en señal de conformidad.
Vista alegre, 31 de Enero de 2013
Contratista Supervisión
pf2

Vista previa parcial del texto

¡Descarga ACTA DE CONSTATACION y más Monografías, Ensayos en PDF de Tecnologías de la Información y la Comunicación solo en Docsity!

ACTA DE CONSTATACIÓN

En el anexo de Vista Alegre Distrito de Yauli, Provincia de Huancavelica, departamento de Huancavelica, del 31 de Enero del 2013 se reunieron de parte del Consorcio Sachapite el Ing. Fernando Tacury Mendoza y por otra parte el Supervisor Ing. Angel Choque Contreras; para suscribir el acta de constatación que se detalla.

  1. El contratista CONSORCIO SACHAPITE, ha suscrito contrato con el gobierno Regional de Huancavelica para el servicio de “REHABILITACION CAMINO VECINAL, REPARTICION CCARAHUASA – VISTA ALEGRE – UCHCUS – CHACARILLA Y ACCESO DE SACHAPITE, PROVINCIA DE HUANCAVELICA – REGION HUANCAVELICA”.
  2. A la fecha se ha constatado que se viene soportando constantes precipitaciones pluviales durante el día, que vienen perjudicando el normal desarrollo de la obra, mostrando preocupación debido a que las lluvias de temporada que caen entre enero y marzo perjudicarían el rendimiento de cada una de las partidas a ejecutar en cumplimiento de sus obligaciones contractuales, haciendo notar lo siguiente:
    • Las persistentes lluvias saturan el material de corte al momento de realizar las explanaciones puesto el material saturado al ser cargado a los volquetes y adherirse a la tolva de los mismos.
    • Las lluvias de temporada al satura el material de cantera cuando se está extrayendo.
    • El supervisor al Constituirse a la Obra “REHABILITACION CAMINO VECINAL, REPARTICION CCARAHUASA – VISTA ALEGRE – UCHCUS – CHACARILLA Y ACCESO DE SACHAPITE, PROVINCIA DE HUANCAVELICA – REGION HUANCAVELICA”. Ha constatado que efectivamente en el tramo I y II vienen cayendo intensas precipitaciones pluviales. Por lo expuesto se solicita a la Entidad la Paralización de la Obra, para no incurrir en incumplimiento y penalidades. Las partes firman el presente en señal de conformidad. Vista alegre, 31 de Enero de 2013 Contratista Supervisión

ACTA DE ACUERDOS

En la ciudad de Huancavelica siendo el dia 31 de Enero del 2013, se reunieron el SUPERVISOR ING. ANGEL CHOQUE CONTRERAS y por la otra parte el Consorcio SACHAPITE, acordando las partes la PARALIZACION DE OBRA referido al Contrato N º 0632 -2012/ORA, para la “REHABILITACION CAMINO VECINAL, REPARTICION CCARAHUASA – VISTA ALEGRE – UCHCUS – CHACARILLA Y ACCESO DE SACHAPITE, PROVINCIA DE HUANCAVELICA – REGION HUANCAVELICA”, ubicado en el Distrito de Acoria y Yauli Departamento de Junín, al respecto dicha Paralización de Obra se sustenta técnicamente, debido a que no se presenta las condiciones favorables para continuar con la ejecución de las partidas del presupuesto contractual, ante la temporada de invierno en la región cuya ocurrencia seda entre los meses de Diciembre hasta el mes de Abril, sustentado de la siguiente manera:  Debido a la presencia de lluvias intensas en la zona de trabajo, la subrasante se encuentra totalmente inundada, considerando técnicamente desfavorable la ejecución de las partidas con relación al Afirmado, puesto que las lluvias provocarían saturación en el material de la sub rasante.  Asi mismo se ha constatado que las canteras consideradas para la extracción del afirmado, se encuentran saturados lo cual dificultarían su explotación y por consiguiente imposibilitaría el compactado del material de afirmado.  Adicionalmente las lluvias intensas originarían riesgo tanto para el personal de trabajo como para las maquinarias puestas en obra. Por consiguiente debido a la consecuencia de este fenómeno natural (precipitaciones permanentes e intensas), en esta época de lluvias no se estaría cumpliendo con las especificaciones técnicas del proyecto, por lo que luego de hacer el análisis de las condiciones desfavorables las partes acuerdan: Paralizar la Obra correspondiente al Contrato N º 0632 -2012/ORA, hasta el mes de Abril del 2013; dicho periodo de Paralización no generara a las partes ningún tipo de obligación. El presente acta, constituye como antecedente para la Paralización de Obra. En señal de conformidad firman las partes el acta de acuerdo. Por la entidad Por el contratista
