Acta de Paralización de Obra N° 01: Proyecto de Agua Potable y Saneamiento en Miritiriani, Apuntes de Administración de Empresas

ACTA DE PARALIZACION DE OBRA REALIZADA EN LA PROVINCIA DE OXAPAMPA

Tipo: Apuntes

2020/2021

Subido el 04/03/2021

jack-meza-sanchez
jack-meza-sanchez 🇵🇪

1 documento

1 / 3

Toggle sidebar

Esta página no es visible en la vista previa

¡No te pierdas las partes importantes!

bg1

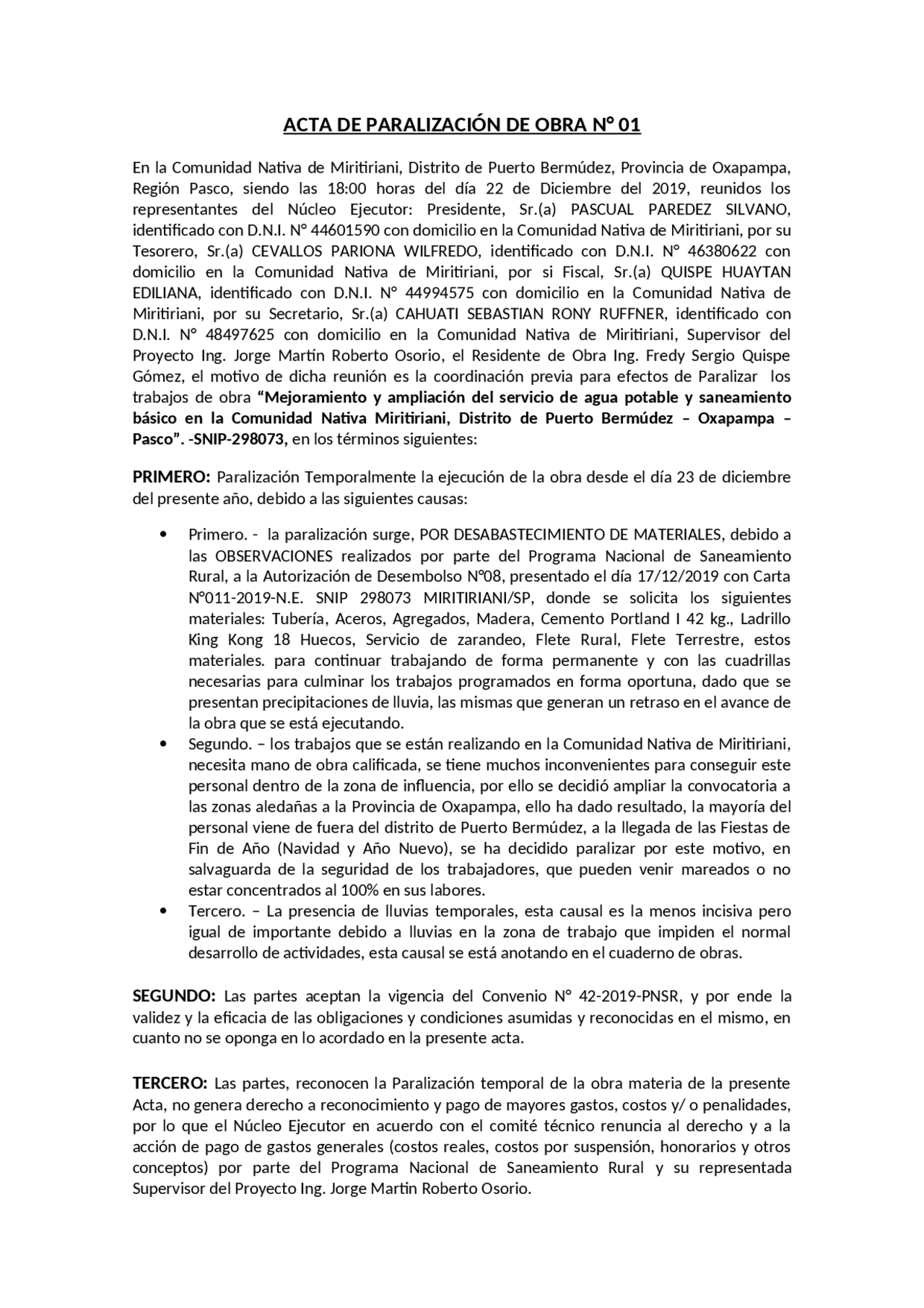

ACTA DE PARALIZACIÓN DE OBRA N° 01
En la Comunidad Nativa de Miritiriani, Distrito de Puerto Bermúdez, Provincia de Oxapampa,
Región Pasco, siendo las 18:00 horas del día 22 de Diciembre del 2019, reunidos los
representantes del Núcleo Ejecutor: Presidente, Sr.(a) PASCUAL PAREDEZ SILVANO,
identificado con D.N.I. N° 44601590 con domicilio en la Comunidad Nativa de Miritiriani, por su
Tesorero, Sr.(a) CEVALLOS PARIONA WILFREDO, identificado con D.N.I. 46380622 con
domicilio en la Comunidad Nativa de Miritiriani, por si Fiscal, Sr.(a) QUISPE HUAYTAN
EDILIANA, identificado con D.N.I. 44994575 con domicilio en la Comunidad Nativa de
Miritiriani, por su Secretario, Sr.(a) CAHUATI SEBASTIAN RONY RUFFNER, identificado con
D.N.I. 48497625 con domicilio en la Comunidad Nativa de Miritiriani, Supervisor del
Proyecto Ing. Jorge Martín Roberto Osorio, el Residente de Obra Ing. Fredy Sergio Quispe
Gómez, el motivo de dicha reunión es la coordinación previa para efectos de Paralizar los
trabajos de obra “Mejoramiento y ampliación del servicio de agua potable y saneamiento
básico en la Comunidad Nativa Miritiriani, Distrito de Puerto Bermúdez Oxapampa
Pasco”. -SNIP-298073, en los términos siguientes:
PRIMERO: Paralización Temporalmente la ejecución de la obra desde el día 23 de diciembre
del presente año, debido a las siguientes causas:
Primero. - la paralización surge, POR DESABASTECIMIENTO DE MATERIALES, debido a
las OBSERVACIONES realizados por parte del Programa Nacional de Saneamiento
Rural, a la Autorización de Desembolso N°08, presentado el día 17/12/2019 con Carta
N°011-2019-N.E. SNIP 298073 MIRITIRIANI/SP, donde se solicita los siguientes
materiales: Tubería, Aceros, Agregados, Madera, Cemento Portland I 42 kg., Ladrillo
King Kong 18 Huecos, Servicio de zarandeo, Flete Rural, Flete Terrestre, estos
materiales. para continuar trabajando de forma permanente y con las cuadrillas
necesarias para culminar los trabajos programados en forma oportuna, dado que se
presentan precipitaciones de lluvia, las mismas que generan un retraso en el avance de
la obra que se está ejecutando.
Segundo. – los trabajos que se están realizando en la Comunidad Nativa de Miritiriani,
necesita mano de obra calificada, se tiene muchos inconvenientes para conseguir este
personal dentro de la zona de influencia, por ello se decidió ampliar la convocatoria a
las zonas aledañas a la Provincia de Oxapampa, ello ha dado resultado, la mayoría del
personal viene de fuera del distrito de Puerto Bermúdez, a la llegada de las Fiestas de
Fin de Año (Navidad y Año Nuevo), se ha decidido paralizar por este motivo, en
salvaguarda de la seguridad de los trabajadores, que pueden venir mareados o no
estar concentrados al 100% en sus labores.
Tercero. – La presencia de lluvias temporales, esta causal es la menos incisiva pero
igual de importante debido a lluvias en la zona de trabajo que impiden el normal
desarrollo de actividades, esta causal se está anotando en el cuaderno de obras.
SEGUNDO: Las partes aceptan la vigencia del Convenio 42-2019-PNSR, y por ende la
validez y la eficacia de las obligaciones y condiciones asumidas y reconocidas en el mismo, en
cuanto no se oponga en lo acordado en la presente acta.
TERCERO: Las partes, reconocen la Paralización temporal de la obra materia de la presente
Acta, no genera derecho a reconocimiento y pago de mayores gastos, costos y/ o penalidades,
por lo que el cleo Ejecutor en acuerdo con el comité cnico renuncia al derecho y a la
acción de pago de gastos generales (costos reales, costos por suspensión, honorarios y otros
conceptos) por parte del Programa Nacional de Saneamiento Rural y su representada
Supervisor del Proyecto Ing. Jorge Martin Roberto Osorio.
pf3

Vista previa parcial del texto

¡Descarga Acta de Paralización de Obra N° 01: Proyecto de Agua Potable y Saneamiento en Miritiriani y más Apuntes en PDF de Administración de Empresas solo en Docsity!

ACTA DE PARALIZACIÓN DE OBRA N° 01

En la Comunidad Nativa de Miritiriani, Distrito de Puerto Bermúdez, Provincia de Oxapampa, Región Pasco, siendo las 18:00 horas del día 22 de Diciembre del 2019, reunidos los representantes del Núcleo Ejecutor: Presidente, Sr.(a) PASCUAL PAREDEZ SILVANO, identificado con D.N.I. N° 44601590 con domicilio en la Comunidad Nativa de Miritiriani, por su Tesorero, Sr.(a) CEVALLOS PARIONA WILFREDO, identificado con D.N.I. N° 46380622 con domicilio en la Comunidad Nativa de Miritiriani, por si Fiscal, Sr.(a) QUISPE HUAYTAN EDILIANA, identificado con D.N.I. N° 44994575 con domicilio en la Comunidad Nativa de Miritiriani, por su Secretario, Sr.(a) CAHUATI SEBASTIAN RONY RUFFNER, identificado con D.N.I. N° 48497625 con domicilio en la Comunidad Nativa de Miritiriani, Supervisor del Proyecto Ing. Jorge Martín Roberto Osorio, el Residente de Obra Ing. Fredy Sergio Quispe Gómez, el motivo de dicha reunión es la coordinación previa para efectos de Paralizar los trabajos de obra “Mejoramiento y ampliación del servicio de agua potable y saneamiento básico en la Comunidad Nativa Miritiriani, Distrito de Puerto Bermúdez – Oxapampa – Pasco”. -SNIP-298073, en los términos siguientes:

PRIMERO: Paralización Temporalmente la ejecución de la obra desde el día 23 de diciembre

del presente año, debido a las siguientes causas:  Primero. - la paralización surge, POR DESABASTECIMIENTO DE MATERIALES, debido a las OBSERVACIONES realizados por parte del Programa Nacional de Saneamiento Rural, a la Autorización de Desembolso N°08, presentado el día 17/12/2019 con Carta N°011-2019-N.E. SNIP 298073 MIRITIRIANI/SP, donde se solicita los siguientes materiales: Tubería, Aceros, Agregados, Madera, Cemento Portland I 42 kg., Ladrillo King Kong 18 Huecos, Servicio de zarandeo, Flete Rural, Flete Terrestre, estos materiales. para continuar trabajando de forma permanente y con las cuadrillas necesarias para culminar los trabajos programados en forma oportuna, dado que se presentan precipitaciones de lluvia, las mismas que generan un retraso en el avance de la obra que se está ejecutando.  Segundo. – los trabajos que se están realizando en la Comunidad Nativa de Miritiriani, necesita mano de obra calificada, se tiene muchos inconvenientes para conseguir este personal dentro de la zona de influencia, por ello se decidió ampliar la convocatoria a las zonas aledañas a la Provincia de Oxapampa, ello ha dado resultado, la mayoría del personal viene de fuera del distrito de Puerto Bermúdez, a la llegada de las Fiestas de Fin de Año (Navidad y Año Nuevo), se ha decidido paralizar por este motivo, en salvaguarda de la seguridad de los trabajadores, que pueden venir mareados o no estar concentrados al 100% en sus labores.  Tercero. – La presencia de lluvias temporales, esta causal es la menos incisiva pero igual de importante debido a lluvias en la zona de trabajo que impiden el normal desarrollo de actividades, esta causal se está anotando en el cuaderno de obras.

SEGUNDO: Las partes aceptan la vigencia del Convenio N° 42-2019-PNSR, y por ende la

validez y la eficacia de las obligaciones y condiciones asumidas y reconocidas en el mismo, en cuanto no se oponga en lo acordado en la presente acta.

TERCERO: Las partes, reconocen la Paralización temporal de la obra materia de la presente

Acta, no genera derecho a reconocimiento y pago de mayores gastos, costos y/ o penalidades, por lo que el Núcleo Ejecutor en acuerdo con el comité técnico renuncia al derecho y a la acción de pago de gastos generales (costos reales, costos por suspensión, honorarios y otros conceptos) por parte del Programa Nacional de Saneamiento Rural y su representada Supervisor del Proyecto Ing. Jorge Martin Roberto Osorio.

CUARTO: El presente documento constituye un completo acuerdo entre las partes y establece

su total entendimiento respecto a la materia contenida en el mismo; siendo así, no podrá ser cuestionado ni reclamado en la vía arbitral y/o judicial. En señal de conformidad de los acuerdos que integran el presente documento, las partes los suscriben por triplicado en la Comunidad Nativa de Miritiriani, Distrito de Puerto Bermúdez, Provincia de Oxapampa, Región Pasco del día 22 de diciembre del 2019. En señal de conformidad con los términos de la presente Acta proceden a suscribirla: TESORERO CEVALLOS PARIONA WILFREDO DNI N° PRESIDENTE PASCUAL PAREDEZ SILVANO DNI N° 44601590 FISCAL QUISPE HUAYTAN EDILIANA DNI N° SECRETARIO CAHUATI SEBASTIAN RONY RUFFNER DNI N° 48497625
