Prepara tus exámenes y mejora tus resultados gracias a la gran cantidad de recursos disponibles en Docsity
Gana puntos ayudando a otros estudiantes o consíguelos activando un Plan Premium
Prepara tus exámenes
Prepara tus exámenes y mejora tus resultados gracias a la gran cantidad de recursos disponibles en Docsity
Prepara tus exámenes con los documentos que comparten otros estudiantes como tú en Docsity
Encuentra los documentos específicos para los exámenes de tu universidad
Estudia con lecciones y exámenes resueltos basados en los programas académicos de las mejores universidades
Responde a preguntas de exámenes reales y pon a prueba tu preparación
Consigue puntos base para descargar
Gana puntos ayudando a otros estudiantes o consíguelos activando un Plan Premium
Comunidad
Pide ayuda a la comunidad y resuelve tus dudas de estudio
Ebooks gratuitos
Descarga nuestras guías gratuitas sobre técnicas de estudio, métodos para controlar la ansiedad y consejos para la tesis preparadas por los tutores de Docsity
Una introducción a la gestión de proyectos, incluyendo las fases de creación y planificación, seguimiento y control, y comunicación. Además, presenta conceptos y cálculos relacionados con la duración del proyecto y el uso de diagramas pert y roy. El documento define un proyecto y sus fases, y explica procesos como especificaciones, definición de calendario, esquema del proyecto, y revisión y análisis crítico.
Tipo: Guías, Proyectos, Investigaciones
1 / 30
Esta página no es visible en la vista previa
¡No te pierdas las partes importantes!

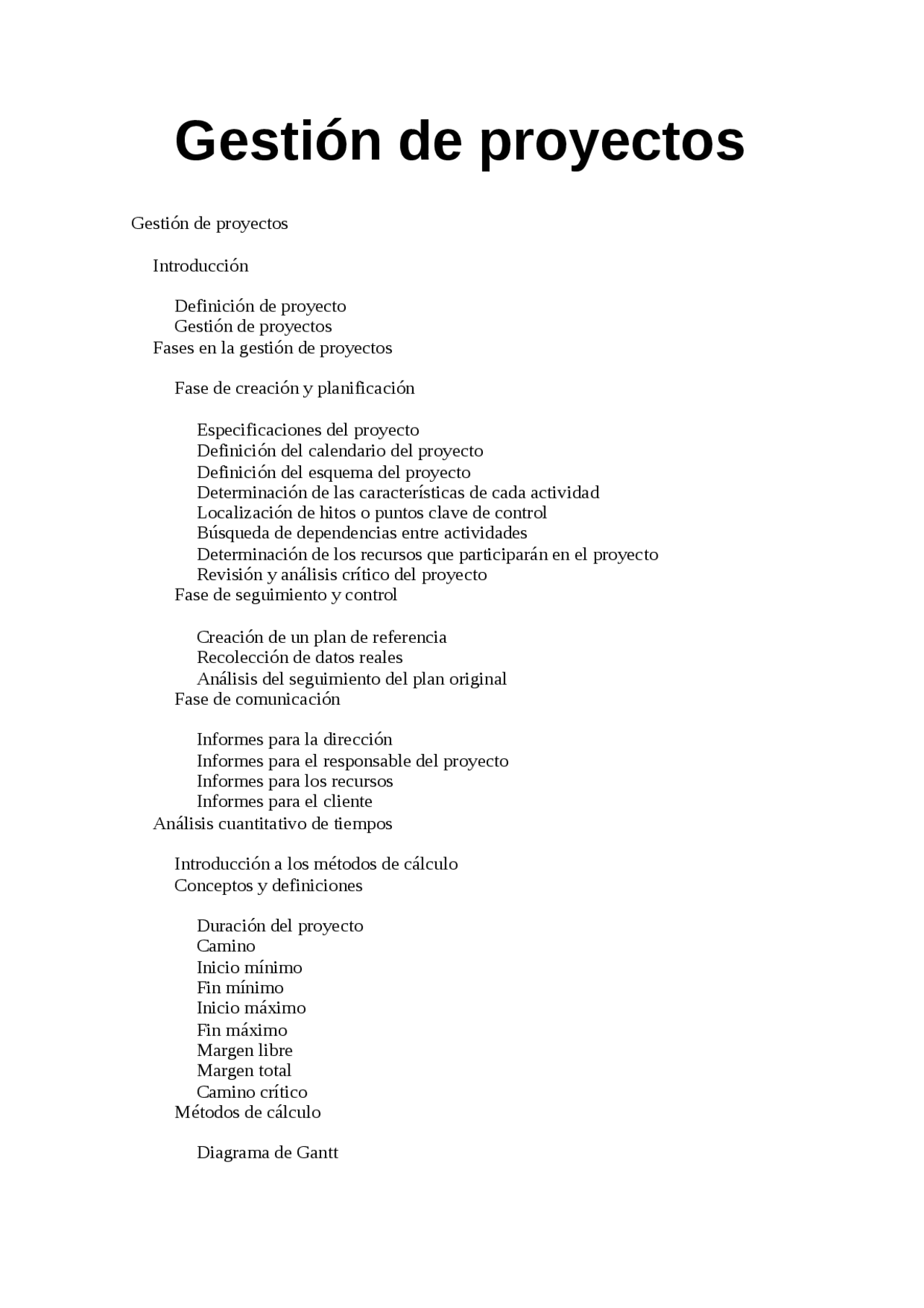

Gestión de proyectos
Introducción
Definición de proyecto Gestión de proyectos Fases en la gestión de proyectos
Fase de creación y planificación
Especificaciones del proyecto Definición del calendario del proyecto Definición del esquema del proyecto Determinación de las características de cada actividad Localización de hitos o puntos clave de control Búsqueda de dependencias entre actividades Determinación de los recursos que participarán en el proyecto Revisión y análisis crítico del proyecto Fase de seguimiento y control
Creación de un plan de referencia Recolección de datos reales Análisis del seguimiento del plan original Fase de comunicación
Informes para la dirección Informes para el responsable del proyecto Informes para los recursos Informes para el cliente Análisis cuantitativo de tiempos
Introducción a los métodos de cálculo Conceptos y definiciones
Duración del proyecto Camino Inicio mínimo Fin mínimo Inicio máximo Fin máximo Margen libre Margen total Camino crítico Métodos de cálculo
Diagrama de Gantt
Características Método constructivo Cálculos Ejemplo Diagrama Pert
Características Método constructivo Cálculos Ejemplo Diagrama Roy
Características Método constructivo Cálculos Ejemplo Nivelación de recursos
Definción Metodología Ejemplo
Las fases de planificación y control tienen lugar en etapas distintas de la vida del proyecto, mientras que la comunicación tienen lugar durante toda la vida del proyecto.
Una correcta y detallada definición del proyecto es imprescindible para una correcta planificación. Si existen imprecisiones en la definición del proyecto, éstas se reflejarán en la planificación, que dejará de tener utilidad como herramienta para una adecuada gestión del proyecto.
Es imprescindible asegurarse de que el número de horas disponibles entre la fecha de inicio y final de proyecto es igual al número de horas necesario para realizar el proyecto.
El final del proceso de división de las actividades en actividades elementales vendrá determinado por el grado de control que se vaya a tener sobre cada actividad durante la gestión del proyecto. Por ejempo, si una actividad se subcontrata no tiene sentido dividirla en actividades menores, ya que el subcontratista será el responsable de la gestión de esa parte del proyecto.
dos estrategias:
la duración de la tarea se determinará cuando se le asignen los
recursos que la llevan a cabo.
utilizarán. Si se modifican los recursos asignados, es necesario
recalcular la duración.
festivos, la asignación de recursos adicionales o la realización de horas
extraordinarias.
Consideraremos un recurso a toda persona, empresa, instrumento o material necesario para llevar a cabo una actividad.
Al terminar esta fase se dispondrá de la planificación que servirá de referencia para el desarrollo del proyecto.
empezar a ejecutar el proyecto
esperaba
Si el proyecto se aleja mucho del plan de referencia, llega un momento en que es necesario crear un nuevo plan de referencia, más próximo a la realidad del proyecto.
semanal, quincenal o mensual, en función de la duración y naturaleza de las
actividades.
seguimiento diferente
habitual es:
Es importante que la información recogida sea fiable y verificable, para asegurar el control del proyecto.
planificación que incorpore el estado real del proyecto
puede revelar una subestimación de las necesidades reales de recursos del
proyecto y requerir el recálculo del proyecto para obtener un nuevo presupuesto
más ajustado a la realidad.
programación y en los recursos
Si el proyecto se aleja mucho del plan de referencia, llega un momento en que es necesario crear un nuevo plan de referencia, más próximo a la realidad del proyecto.
libre y total).
Esta información se obtiene a partir de las duraciones de las tareas y las relaciones de dependencia que existen entre ellas, pero los cálculos a realizar no son triviales ni inmediatos. Todos los métodos manuales de cálculo de proyectos que veremos se apoyan en la realización de algún tipo de gráfico.
de las relaciones de dependencia que existan entre ellas.
directamente la fecha de finalización del proyecto. Para conocer la fecha de
finalización es necesario utilizar el calendario del proyecto y el de cada uno de
los recursos que participan.
Según los calendarios mostrados más abajo, si el proyecto se inicia el miércoles 9, la fecha de finalización será el viernes 11, o sea, el proyecto se ejecutará en tres días. Sin embargo, si el proyecto se inicia el jueves 10, el día de finalización será el lunes 14, ya que no se dispondrá de recursos para trabajar en el proyecto los días 12 y 13, por lo que la ejecución del proyecto requerirá, en términos de calendario , cinco días.
Supongamos un proyecto formado por cinco tareas, identificadas mediante las letras A a F, y que presentan las relaciones de dependencia Fin- Inicio indicadas en la tabla de la derecha. La primera columna contiene las tareas del proyecto y la segunda sus predecesoras, o sea, las tareas de
Tarea Predec.
A
Para poder reducir el inicio mínimo de una tarea es necesario reducir la duración
de una o más tareas (dependerá de la estructura del proyecto) predecesoras de la
tarea considerada.
de sus predecesoras.
Si las tareas j son predecesoras de la tarea i , entonces:
im (^) i = Max(fm (^) j)
expresado en las unidades de tiempo del proyecto. Para poder convertir ese
valor en una fecha es necesario utilizar el calendario del proyecto.
sumando la duración al inicio mínimo.
Sea im (^) i el inicio mínimo de la tarea i , y d (^) i su duración. El fin mínimo ( fm (^) i ) viene dado por:
fm (^) i = imi + d (^) i
numérico expresado en las unidades de tiempo del proyecto. Para poder
convertir ese valor en una fecha es necesario utilizar el calendario del
proyecto.
restando la duración al fin máximo.
Sea FM (^) i el fin máximo de la tarea i , y d (^) i su duración. El inicio máximo ( IM (^) i ) viene dado por:
IMi = FMi - d (^) i
expresado en las unidades de tiempo del proyecto. Para poder convertir ese
valor en una fecha es necesario utilizar el calendario del proyecto.
misma se ejecuten sin retrasos, la finalización del proyecto sufrirá un retraso.
sus sucesoras.
Si las tareas j son sucesoras de la tarea i , entonces:
FM (^) i = Min(IM (^) j)
menor inicio mínimo de sus sucesoras y su fin mínimo.
Si las tareas j son sucesoras de la tarea i, entonces:
M (^) Li = Min(imj) - fm (^) i
indica su duración; la altura carece de significado.
finalización de las tareas a que corresponden.
rellenarse en otro color (en el caso del ejemplo, en rojo).
Tarea Predec. Duración
A - 2 B A 3 C - 2 D C 3
tienen predecesoras. Se situan de manera que el lado izquierdo de los bloques
coincida con el instante cero del proyecto (su inicio).
dependen de las tareas ya introducidas en el diagrama. Se repite este punto hasta
haber dibujado todas las tareas. En este proceso se han de tener en cuenta las
consideraciones siguientes:
tarea predecesora con el inicio del bloque de la tarea dependiente.
bloques de las tareas predecesora y dependiente.
Seguidamente, se han de buscar todas las tareas que tienen como predecesoras a las ya introducidas en el diagrama. En el caso de las relaciones fin-inicio, como en las tareas B y D, los rectángulos que las representan deben tener su origen en la vertical del final de las tareas de las que dependen.
Tarea Predec. Duración
Continuamos el proceso para cada tarea que tenga como única predecesora alguna de las ya dibujadas en el gráfico. Obsérvese que el inicio de E depende del inicio de D con retardo, por lo que se han de alinear los inicios de ambas tareas y desplazar E a la derecha para introducir el retardo correspondiente. En el caso de F la relación es fin-inicio y el retardo negativo, por lo que F se debe desplazar hacia la izquierda.
Tarea Predec. Duración
A - 2 B A 3 C - 2 D C 3 E
