Prepara tus exámenes y mejora tus resultados gracias a la gran cantidad de recursos disponibles en Docsity
Gana puntos ayudando a otros estudiantes o consíguelos activando un Plan Premium
Prepara tus exámenes
Prepara tus exámenes y mejora tus resultados gracias a la gran cantidad de recursos disponibles en Docsity
Prepara tus exámenes con los documentos que comparten otros estudiantes como tú en Docsity
Encuentra los documentos específicos para los exámenes de tu universidad
Estudia con lecciones y exámenes resueltos basados en los programas académicos de las mejores universidades
Responde a preguntas de exámenes reales y pon a prueba tu preparación
Consigue puntos base para descargar
Gana puntos ayudando a otros estudiantes o consíguelos activando un Plan Premium
Comunidad
Pide ayuda a la comunidad y resuelve tus dudas de estudio
Ebooks gratuitos
Descarga nuestras guías gratuitas sobre técnicas de estudio, métodos para controlar la ansiedad y consejos para la tesis preparadas por los tutores de Docsity
Asignatura: Dirección de Operaciones en Organizaciones Turísticas II, Profesor: no me acuerdo de como se llama, Carrera: Turismo, Universidad: US
Tipo: Apuntes
1 / 11
Esta página no es visible en la vista previa
¡No te pierdas las partes importantes!

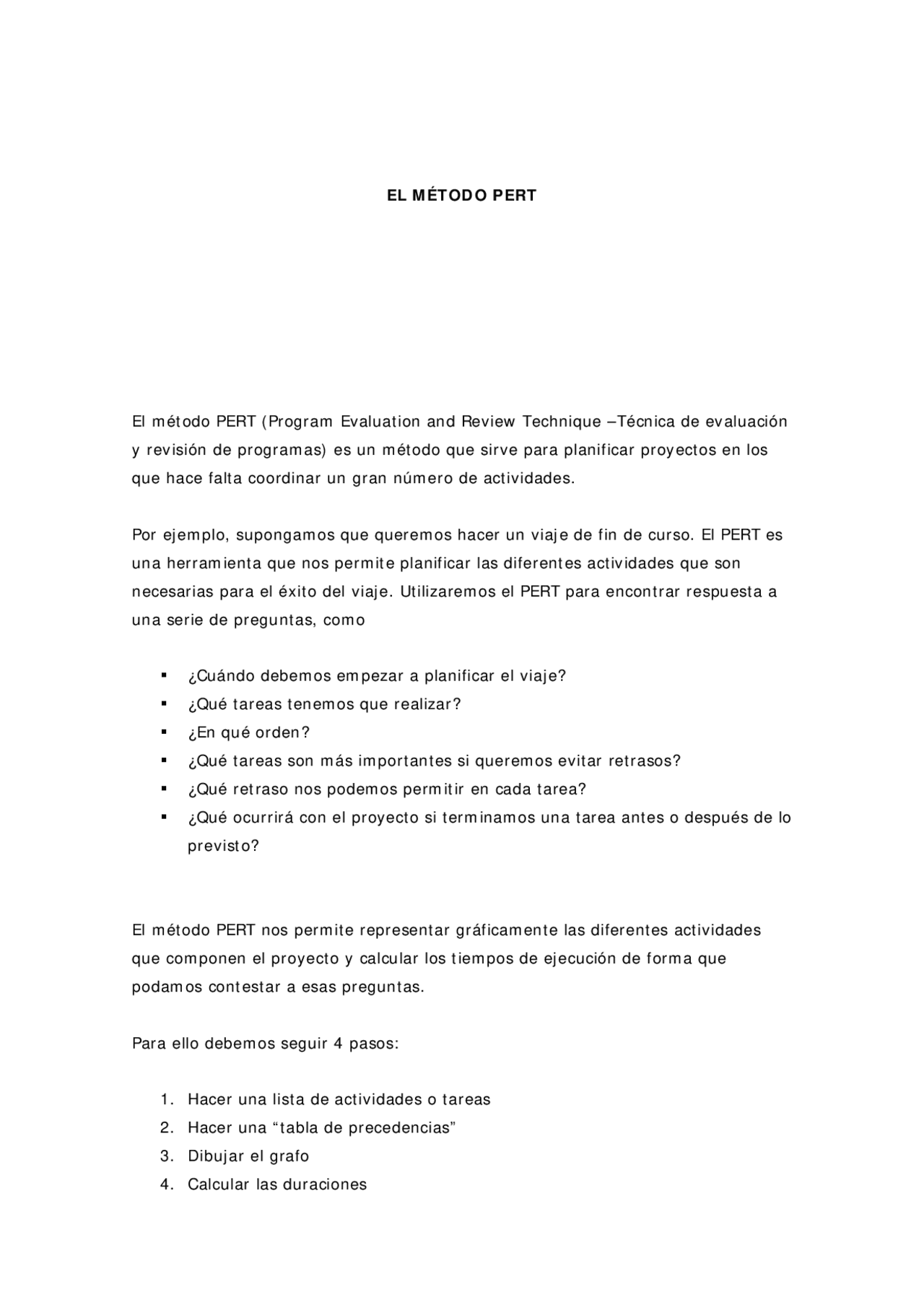

El método PERT (Program Evaluation and Review Technique –Técnica de evaluación y revisión de programas) es un método que sirve para planificar proyectos en los que hace falta coordinar un gran número de actividades.
Por ejemplo, supongamos que queremos hacer un viaje de fin de curso. El PERT es una herramienta que nos permite planificar las diferentes actividades que son necesarias para el éxito del viaje. Utilizaremos el PERT para encontrar respuesta a una serie de preguntas, como
¿Cuándo debemos empezar a planificar el viaje? ¿Qué tareas tenemos que realizar? ¿En qué orden? ¿Qué tareas son más importantes si queremos evitar retrasos? ¿Qué retraso nos podemos permitir en cada tarea? ¿Qué ocurrirá con el proyecto si terminamos una tarea antes o después de lo previsto?
El método PERT nos permite representar gráficamente las diferentes actividades que componen el proyecto y calcular los tiempos de ejecución de forma que podamos contestar a esas preguntas.
Para ello debemos seguir 4 pasos:
A continuación, explicamos los diferentes pasos:
Paso nº 1: Hacer una lista de las actividades que tienen que llevarse a cabo:
Tenemos que hacer una lista de todas las tareas que son necesarias para poder llevar el proyecto a buen término. En este punto, no es necesario que las tareas estén ordenadas cronológicamente. Simplemente se trata de hacer una lista de tareas lo más completa posible. Es fundamental que no nos dejemos ninguna tarea fuera.
En nuestro caso, queremos organizar un viaje de fin de curso y, por tanto, una posible lista de tareas sería la siguiente:
A. Contactar con otros compañeros que podrían estar interesados en organizar el viaje y formar un comité organizador. B. Elaborar una lista de agencias de viaje potenciales. C. Recabar información acerca de diferentes destinos turísticos, con presupuestos orientativos. D. Estudiar posibles fechas para el viaje. E. Preparar una reunión informativa para ver la disponibilidad de los compañeros de clase y discutir destinos y fechas. F. Sabiendo el número aproximado de personas interesadas y las fechas aproximadas, negociar con diferentes agencias. G. Organizar reunión para decidir la opción final. H. Recaudar reservas de plaza. I. Organizar el pago completo y recogida de billetes. J. Preparar folleto informativo para los participantes.
Paso nº 2: Hacer una tabla de precedencias:
Para cada actividad, se trata de establecer qué actividades deben precederla. Es decir, vamos a tomar la lista de actividades, que posiblemente estará desordenada, y vamos a ordenar las tareas según una relación de precedencia. En la tabla, indicamos en la columna de la izquierda cada una de las tareas y, en la columna de
Precedencias de divergencia:
Corresponden a los casos en los que hay una actividad que precede y varias actividades que proceden. En nuestro caso,
Precedencias de convergencia:
Corresponden a los casos en los que hay varias actividades que preceden y una única actividad que procede.
Paso nº 3: Dibujar el grafo:
Se hace siguiendo 3 reglas:
Esta última regla es la menos intuitiva. Puede suceder perfectamente que, para pasar de una fase del proyecto a la siguiente, sean necesarias varias actividades distintas. Por ejemplo, en nuestro proyecto, las actividades B, C y D son proceden de A y preceden a E. En principio, esto se podría representar de la siguiente forma:
Sin embargo es interesante (para que la notación no sea demasiado pesada a medida que el PERT se complica) poder definir una actividad como un conjunto de 2 nudos (los 2 nudos que están ligados por esa actividad); y con la forma de representación que acabamos de plantear esto no sería posible. Por eso, utilizamos la siguiente representación:
Paso nº 4: Análisis de duraciones: tiempos "early" y "last":
El grafo PERT se utiliza para calcular la duración del proyecto y para evaluar la importancia de las diferentes tareas:
Las duraciones previstas nos vienen dadas por las características de las diferentes tareas: hay tareas que llevan más o menos tiempo. Por el contrario, los tiempos early y last dependen de la relación entre las diferentes tareas, y podemos calcularlos a través del grafo PERT.
Por ejemplo, supongamos que las duraciones previstas son las siguientes:
Actividad
Duración prevista (semanas) A 4 B 4 C 8 D 1 E 3 F 7 G 3 H 6 I 10 J 2
A continuación incorporaríamos estos datos al grafo PERT, de la siguiente forma:
precedente. Si hay varios nudos y actividades inmediatamente anteriores, se toma el máximo de los “candidatos”.
Decimos que hay “HOLGURA” en un nudo cuando el tiempo early es inferior al tiempo last. Que haya holgura significa que podemos permitirnos un retraso sin que la duración total del proyecto se vea comprometida.
No hay holgura en un nudo cuando el tiempo early es igual al tiempo last. El “CAMINO CRÍTICO” es la senda definida por los nudos que no tienen holgura. Este camino es importante porque nos indica todas las actividades para las cuales es importante que no haya ningún retraso.
En nuestro caso, tenemos holgura únicamente en 2 actividades:
B (Elaborar la lista de agencias de viajes potenciales) D (Estudiar posibles fechas para el viaje)
A continuación mostramos el grafo PERT completo:
2 4 / 4
C
B
C’
B’
3 8 / 12
4 12/ 12
6 12 / 12
5 5 / 12
D D’
1 0 / 0
7 15 / 15
8 22/ 22
9 25 / 25
10 31 / 31
11 41 / 41
E F G
H (^) I A J (4)
(4)
(8)
(1)
(3) (7)
(6)
(2)
)
