Prepara tus exámenes y mejora tus resultados gracias a la gran cantidad de recursos disponibles en Docsity
Gana puntos ayudando a otros estudiantes o consíguelos activando un Plan Premium
Prepara tus exámenes
Prepara tus exámenes y mejora tus resultados gracias a la gran cantidad de recursos disponibles en Docsity
Prepara tus exámenes con los documentos que comparten otros estudiantes como tú en Docsity
Encuentra los documentos específicos para los exámenes de tu universidad
Estudia con lecciones y exámenes resueltos basados en los programas académicos de las mejores universidades
Responde a preguntas de exámenes reales y pon a prueba tu preparación
Consigue puntos base para descargar
Gana puntos ayudando a otros estudiantes o consíguelos activando un Plan Premium
Comunidad
Pide ayuda a la comunidad y resuelve tus dudas de estudio
Ebooks gratuitos
Descarga nuestras guías gratuitas sobre técnicas de estudio, métodos para controlar la ansiedad y consejos para la tesis preparadas por los tutores de Docsity
ejercicio de confiabilidad de una casa
Tipo: Ejercicios
1 / 1
Esta página no es visible en la vista previa
¡No te pierdas las partes importantes!

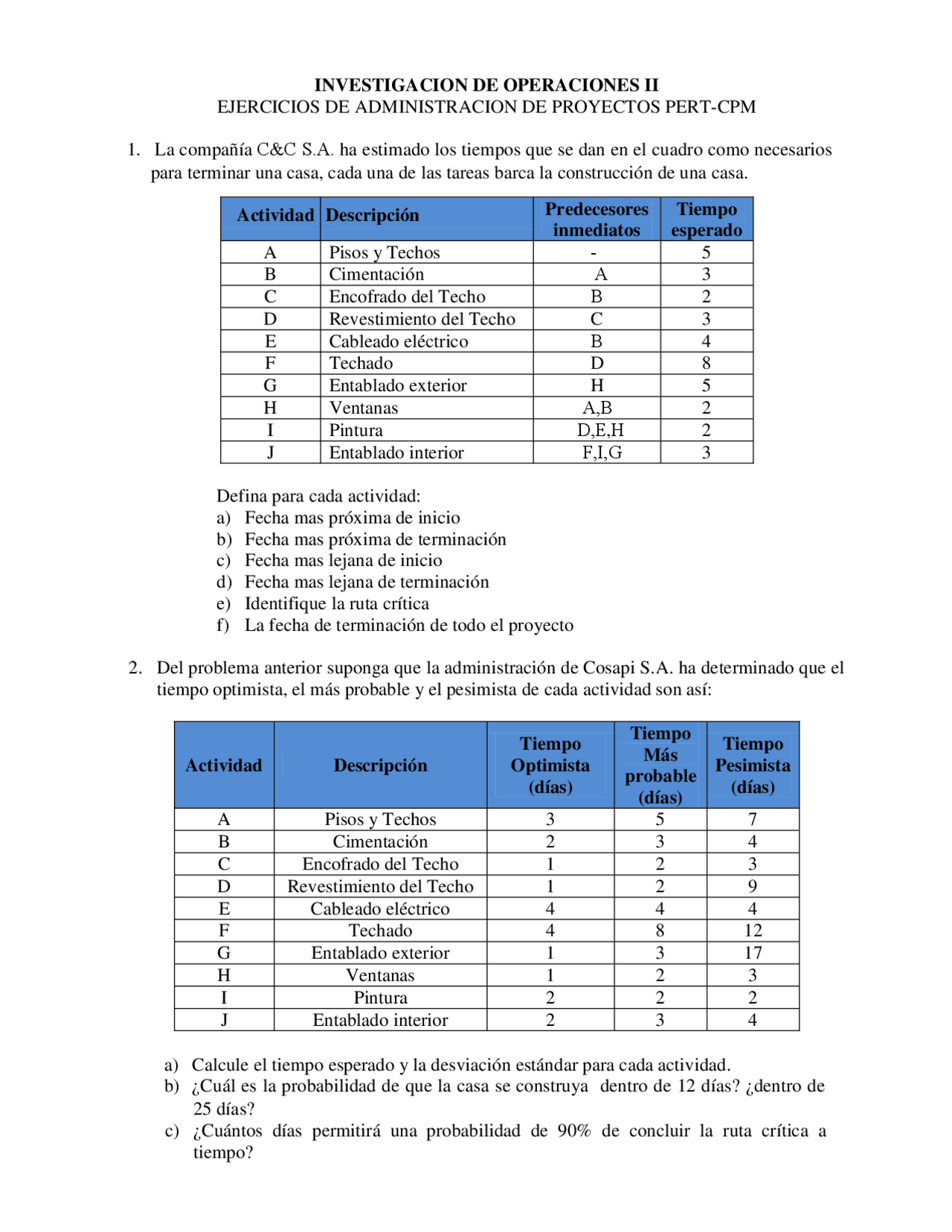

Predecesores inmediatos
Tiempo esperado A Pisos y Techos - 5 B Cimentación A 3 C Encofrado del Techo B 2 D Revestimiento del Techo C 3 E Cableado eléctrico B 4 F Techado D 8 G Entablado exterior H 5 H Ventanas A,B 2 I Pintura D,E,H 2 J Entablado interior F,I,G 3
Defina para cada actividad: a) Fecha mas próxima de inicio b) Fecha mas próxima de terminación c) Fecha mas lejana de inicio d) Fecha mas lejana de terminación e) Identifique la ruta crítica f) La fecha de terminación de todo el proyecto
Actividad Descripción
Tiempo Optimista (días)
Tiempo Más probable (días)
Tiempo Pesimista (días) A Pisos y Techos 3 5 7 B Cimentación 2 3 4 C Encofrado del Techo 1 2 3 D Revestimiento del Techo 1 2 9 E Cableado eléctrico 4 4 4 F Techado 4 8 12 G Entablado exterior 1 3 17 H Ventanas 1 2 3 I Pintura 2 2 2 J Entablado interior 2 3 4
Actividad Descripción
para terminar una casa, cada una de las tareas barca la construcción de una casa.
a) Calcule el tiempo esperado y la desviación estándar para cada actividad. b) ¿Cuál es la probabilidad de que la casa se construya dentro de 12 días? ¿dentro de 25 días? c) ¿Cuántos días permitirá una probabilidad de 90% de concluir la ruta crítica a tiempo?
