Prepara tus exámenes y mejora tus resultados gracias a la gran cantidad de recursos disponibles en Docsity
Gana puntos ayudando a otros estudiantes o consíguelos activando un Plan Premium
Prepara tus exámenes
Prepara tus exámenes y mejora tus resultados gracias a la gran cantidad de recursos disponibles en Docsity
Prepara tus exámenes con los documentos que comparten otros estudiantes como tú en Docsity
Encuentra los documentos específicos para los exámenes de tu universidad
Estudia con lecciones y exámenes resueltos basados en los programas académicos de las mejores universidades
Responde a preguntas de exámenes reales y pon a prueba tu preparación
Consigue puntos base para descargar
Gana puntos ayudando a otros estudiantes o consíguelos activando un Plan Premium
Comunidad
Pide ayuda a la comunidad y resuelve tus dudas de estudio
Ebooks gratuitos
Descarga nuestras guías gratuitas sobre técnicas de estudio, métodos para controlar la ansiedad y consejos para la tesis preparadas por los tutores de Docsity

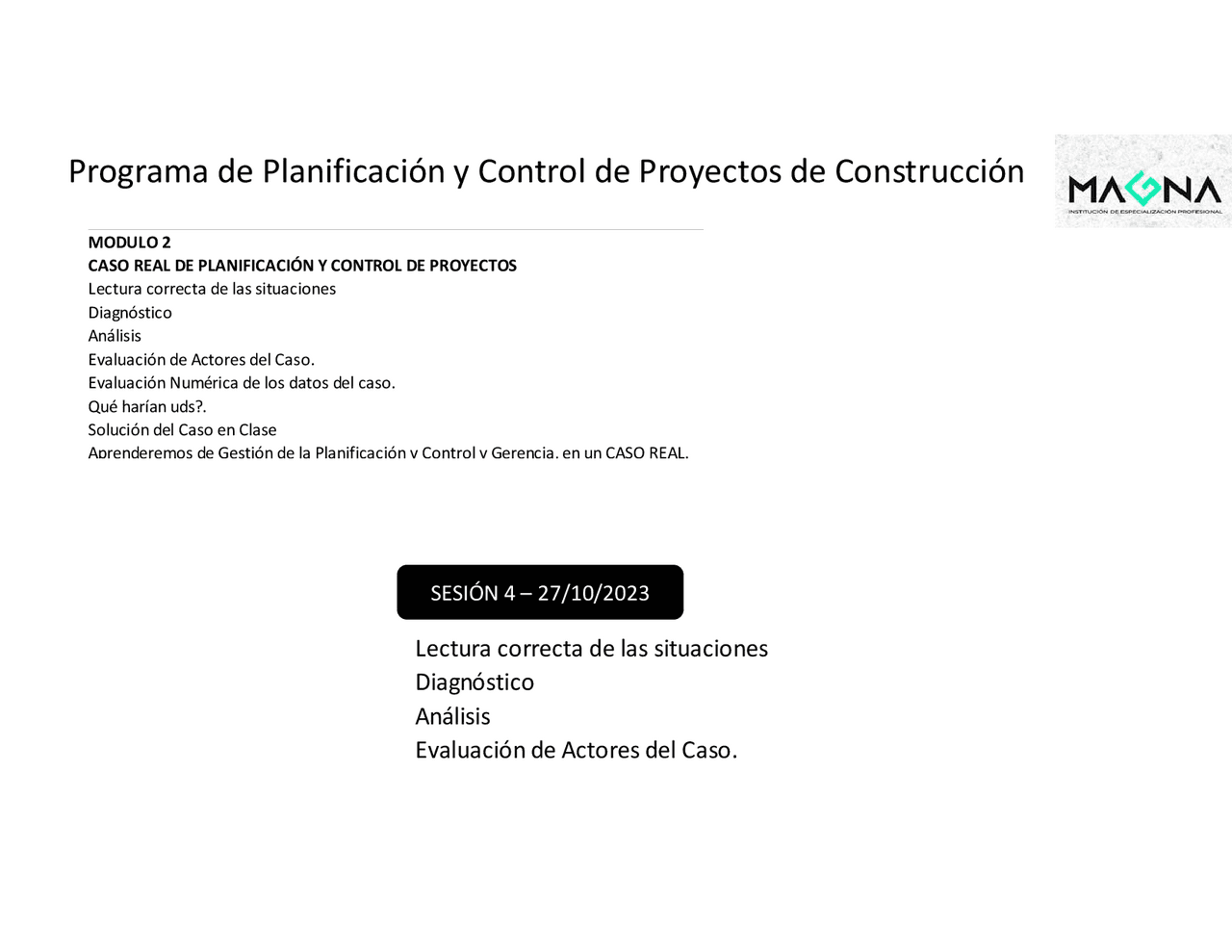

Un caso real de planificación y control de proyectos de infraestructura, enfocándose en la lectura correcta de las situaciones, diagnóstico, análisis, evaluación de actores del caso, evaluación numérica de los datos del caso y solución del caso en clase. El caso se basa en un proyecto de infraestructura con un contrato de obra pública a suma alzada, presupuesto contractual de s/ 85'000,000.00 y plazo contractual de 24 meses. El documento detalla los costos de no calidad, costos de seguridad, adicionales y ahorros en el proyecto, así como las reuniones y comunicaciones entre los actores del caso.
Tipo: Guías, Proyectos, Investigaciones
1 / 7
Esta página no es visible en la vista previa
¡No te pierdas las partes importantes!




Datos del caso: Contrato de Obra Pública a Suma Alzada. Año 2000. Presupuesto Contractual: S/ 85´000,000.00. Utilidad Contractual: 10%. Plazo Contractual: 24 meses. Actualmente en MES 28, mes de culminación. OBRA ENTREGADA. Informe Final de Obra - FIRMA GERENTE DE PROYECTO: Inicia mencionando que tuvieron 5 días completos de reuniones para elaborar dicho informe, con la participación de todas las áreas. El área de costos y QA/QC manifiestan la existencia de Costos de No Calidad mes 2: S/ 150,000.00. Se tuvieron que eliminar algunos m3 de asfalto por la temperatura de compactación. El área de costos y QA/QC manifiestan la existencia de Costos de No Calidad mes 3: S/ 250,000.00. Se tuvo un reproceso en el chancado de piedra, al no cumplir la especificación técnica y fue rechazada por el área QA/QC de la supervisión. Costos de Seguridad mes 5: S/ 100,000.00. Se tuvo un accidente fatal. Un operador de cargador frontal fallece al caer con su equipo a la poza de lavado de agregados de 5metros. En la investigación se determinó que el operador sufría de Parkinson y cuando pasó la inducción, los ingenieros lo vieron así y lo dejaron ingresar al turno noche, puesto que debían terminar la producción de agregados de la semana. El Gerente de Proyecto fue personalmente a casa de la esposa para dar el aporte dado del deceso y decirle que cuentan con el para todo. El Ingeniero Residente aporta al informe y menciona que solicitó siempre al Gerente de Proyectos apoyo en oficina principal, ya que falta personal de Calidad para el aseguramiento. Solicitó de igual forma una reunión en la oficina principal en los meses 3 y 4, para ver el tema del hincado de pilotes de los puentes. EL Gerente le respondió: “excelente, lo veo rápido, de que trata?, es sobre el adicional que debemos plasmar en cuaderno de obra, ok, eso veámoslo más adelante, veré de hablar antes con el gerente de la supervisión. El gerente manifestó que olvidó el tema, verá pelearlo en arbitraje.
Datos del caso: Informe Final de Obra: El planeamiento hecho por el Jefe de Producción y su equipo de trabajo en el mes 4, hizo que se obtuviera un ahorro de S/ 3´540,000.00. Hicieron fabricar unas zarandas especiales, donde lograban, mediante un sistema de giro con poleas, que el material esté disponible ya en diferentes zonas para la carga a los volquetes. El ahorro en Horas Máquina (HM) al disminuir tiempos de espera y por consiguiente Horas Hombre (HH) ahorradas en la espera de materiales en planta de asfalto y en las zonas de asfaltado fue genial. En este informe el Gerente de Proyecto menciona que propondrá que la empresa pueda estandarizar este nuevo método. Lo hemos puesto en marcha en el mes 12, menciona en su aporte al informe. El Gerente de Proyecto visitó la obra todas las semanas. Se tuvieron 20 reuniones con el. La oferta no contemplaba el metrado del 100% de los puentes del proyecto, con un déficit de metrados equivalente a – S/ 2´680,748.00. El día del presente informe, el equipo de obra envía una carta al Cliente, firmada por el Gerente de Proyectos, solicitando la revisión de los adicionales por Hincado de Pilotes y Mayores Metrados. El reporte de la obra en el informe es que el Costo Total de la Obra: S/ 81´829,252.00. En esto el Gerente de Proyecto coloca la venta total proyectada. Al final el resultado presentado a la Gerencia de Operaciones es de un margen de utilidad de obra de S/ 11´540,000.00. Hubieron 112 comités de obra, 112 comités de producción, liderados por el Residente. En estas reuniones se plasmaron actas con compromisos y solicitudes a la Gerencia, con la finalidad de lograr resultados positivos en el proyecto.
Comité de Operaciones 1: La Gerencia de Operaciones comunica al Gerente que ha llegado la carta del cliente, donde desconoce adicionales, sobre todo por ya haber recepcionado la obra y estar pendiente solo la liquidación. El Gerente de Proyectos, menciona que armará el expediente para reunión con el cliente, y de ser negativa la posición, se irían a arbitraje. Menciona también que con las buenas relaciones que tiene con el cliente, confía que llegarán a buen entendimiento. EL Gerente de Operaciones menciona que está de acuerdo, y espera novedades para reunirse también con el cliente. Comité de Operaciones 2: El Gerente de Proyectos (GP) comenta al Gerente de Operaciones (GOP) que no pudo llegar a ningún acuerdo en los adicionales con la Gerencia de Supervisión y el cliente y le presenta el Informe de Arbitraje preparado. Estando de acuerdo ambos, el GOP le pide unos minutos al GP y sale a buscar al Gerente General, al cual le explica que estarán yendo a arbitraje por los temas que ya le había comentado. El GOP da luz verde y pase a la apertura de arbitraje, y se continúa el proceso arbitral. Llega en unos días una solicitud de reunión para conciliación, por parte del cliente, asumiendo el 50% de toda la pretención. El GOP y el GP responden al cliente, negándose al tema y que continúe el proceso arbitral.
TODO EXPRESADO EN SOLES SIN IGV
COSTOS DE NO CALIDAD Y SSMA SOBRE COSTOS DE NO CALIDAD 400,000. SOBRE COSTOS DE ACCIDENTE FATAL 100,000. 500,000. MAYOR PROFUNDIDAD - ADICIONAL PILOTES SOBRE COSTOS 2,580,000. 2,580,000. MAYORES METRADOS PUENTE + ASFALTO SOBRE COSTOS PUENTES 2,680,748. SOBRE COSTOS ASFALTO 3,108,504. 5,789,252. AHORROS 3,540,000.
APORTE DE PRODUCCION
