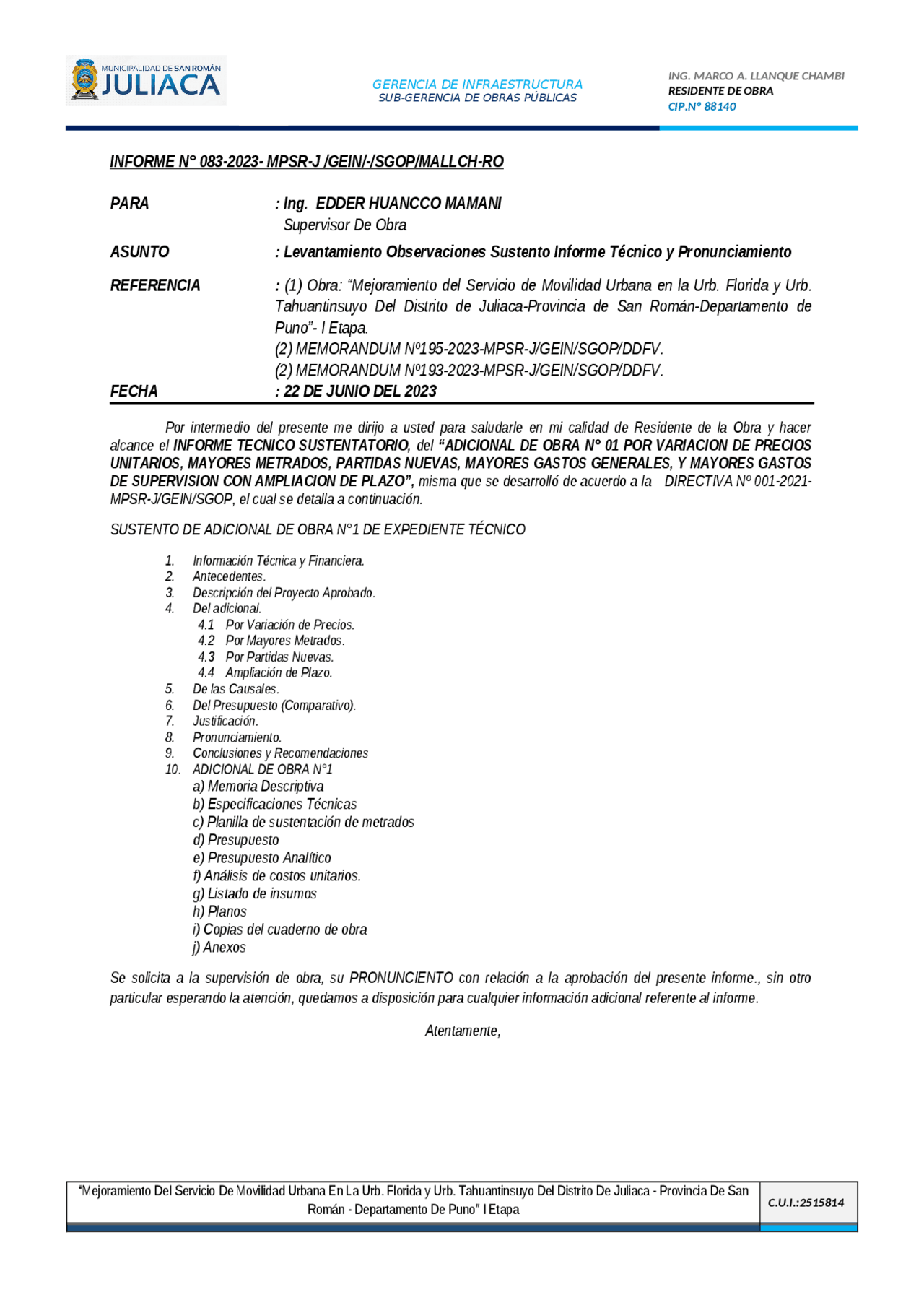

¡Descarga informe de adicional y más Esquemas y mapas conceptuales en PDF de Ingeniería Civil solo en Docsity!
GERENCIA DE INFRAESTRUCTURA
SUB-GERENCIA DE OBRAS PÚBLICAS
RESIDENTE DE OBRA
CIP.Nº 88140
INFORME N° 083-2023- MPSR-J /GEIN/-/SGOP/MALLCH-RO
PARA : Ing. EDDER HUANCCO MAMANI
Supervisor De Obra
ASUNTO : Levantamiento Observaciones Sustento Informe Técnico y Pronunciamiento
REFERENCIA : (1) Obra: “Mejoramiento del Servicio de Movilidad Urbana en la Urb. Florida y Urb.
Tahuantinsuyo Del Distrito de Juliaca-Provincia de San Román-Departamento de
Puno”- I Etapa.
(2) MEMORANDUM Nº195-2023-MPSR-J/GEIN/SGOP/DDFV.
(2) MEMORANDUM Nº193-2023-MPSR-J/GEIN/SGOP/DDFV.
FECHA : 22 DE JUNIO DEL 2023
Por intermedio del presente me dirijo a usted para saludarle en mi calidad de Residente de la Obra y hacer
alcance el INFORME TECNICO SUSTENTATORIO, del “ADICIONAL DE OBRA N° 01 POR VARIACION DE PRECIOS
UNITARIOS, MAYORES METRADOS, PARTIDAS NUEVAS, MAYORES GASTOS GENERALES, Y MAYORES GASTOS
DE SUPERVISION CON AMPLIACION DE PLAZO”, misma que se desarrolló de acuerdo a la DIRECTIVA Nº 001-2021-
MPSR-J/GEIN/SGOP, el cual se detalla a continuación.
SUSTENTO DE ADICIONAL DE OBRA N°1 DE EXPEDIENTE TÉCNICO
1. Información Técnica y Financiera.
2. Antecedentes.
3. Descripción del Proyecto Aprobado.
4. Del adicional.
4.1 Por Variación de Precios.
4.2 Por Mayores Metrados.
4.3 Por Partidas Nuevas.
4.4 Ampliación de Plazo.
5. De las Causales.
6. Del Presupuesto (Comparativo).
7. Justificación.
8. Pronunciamiento.
9. Conclusiones y Recomendaciones
10. ADICIONAL DE OBRA N°
a) Memoria Descriptiva
b) Especificaciones Técnicas
c) Planilla de sustentación de metrados
d) Presupuesto
e) Presupuesto Analítico
f) Análisis de costos unitarios.
g) Listado de insumos
h) Planos
i) Copias del cuaderno de obra
j) Anexos
Se solicita a la supervisión de obra, su PRONUNCIENTO con relación a la aprobación del presente informe., sin otro
particular esperando la atención, quedamos a disposición para cualquier información adicional referente al informe.
Atentamente,
“Mejoramiento Del Servicio De Movilidad Urbana En La Urb. Florida y Urb. Tahuantinsuyo Del Distrito De Juliaca - Provincia De San
GERENCIA DE INFRAESTRUCTURA
SUB-GERENCIA DE OBRAS PÚBLICAS
RESIDENTE DE OBRA
CIP.Nº 88140
MUNICIPALIDAD PROVINCIAL DE SAN ROMÁN - JULIACA
GERENCIA DE INFRAESTRUCTURA
SUB GERENCIA DE OBRAS PÚBLICAS
“ADICIONAL DE OBRA N°01 POR VARIACIÓN DE PRECIOS UNITARIOS,
MAYORES METRADOS, PARTIDAS NUEVAS, MAYORES GASTOS GENERALES, Y
MAYORES GASTOS DE SUPERVISIÓN CON AMPLIACION DE PLAZO”
OBRA : “MEJORAMIENTO DEL SERVICIO DE MOVILIDAD URBANA EN LA URB. FLORIDA Y URB.
TAHUANTINSUYO DEL DISTRITO DE JULIACA - PROVINCIA DE SAN ROMAN -
DEPARTAMENTO DE PUNO” I ETAPA CON CUI N°:
SUPERVISOR DE OBRA : ING. EDDER HUANCO MAMANI CIP. 1 39494
RESIDENTE DE OBRA : ING. MARCO ANTONIO LLANQUE CHAMBI CIP. 88140
CODIGO SNIP. O CUI. : 2515814
ADICIONAL DE OBRA :
“Mejoramiento Del Servicio De Movilidad Urbana En La Urb. Florida y Urb. Tahuantinsuyo Del Distrito De Juliaca - Provincia De San
GERENCIA DE INFRAESTRUCTURA
SUB-GERENCIA DE OBRAS PÚBLICAS
RESIDENTE DE OBRA
CIP.Nº 88140
Entidad Financiera : Municipalidad Provincial De San Román Juliaca
Entidad Ejecutora : Gerencia de Infraestructura
Entidad Supervisora : Jefe de la Unidad de Supervisión y Liquidación de obra.
El presupuesto de obra del proyecto a nivel de Expediente Técnico los cuales se resumen a continuación:
ITEM DESCRIPCIÓN
PRESUPUESTO
APROBADO
01 Construcción De Calzada 1,149,122.
02 Construcción De Drenaje Pluvial 40,287.
03 Construcción De Veredas 315,798.
04 Implementación De Señalización Vial 17,303.
05 Construcción De Área Verde 143,626.
06 Construcción De Cunetas 77,515.
07 Implementación De Programa De Educación Vial 1,200.
COSTO DIRECTO 1,744,854.
Gastos Generales (8.34%) 145,446.
Gastos De Supervisión (3.45%) 60,241.
Gastos De Liquidación (1.42%) 24,758.
Gastos De Expediente Técnico (2.88%) 50,271.
Gastos De Seguimiento Y Monitoreo (0.3%) 5,281.
PRESUPUESTO TOTAL 2,030,855.
Son: DOS MILLONES TREINTA MIL OCHOCIENTOS CINCUENTA Y CINCO 28/100 SOLES
a.3 UBICACIÓN DEL PROYECTO
La instalación de la infraestructura está ubicada en la ciudad de Juliaca específicamente en la urbanización
La Florida.
UBICACIÓN POLITICA
Departamento : Puno
Provincia : San Román
Distrito : Juliaca
URBANIZACIÓN LA FLORIDA
Coordenadas UTM : 378948.879 m E, 8285193.516 m N
Altitud : 3,824.645 m.s.n.m.
“Mejoramiento Del Servicio De Movilidad Urbana En La Urb. Florida y Urb. Tahuantinsuyo Del Distrito De Juliaca - Provincia De San
GERENCIA DE INFRAESTRUCTURA
SUB-GERENCIA DE OBRAS PÚBLICAS
RESIDENTE DE OBRA
CIP.Nº 88140
a.4 ACCESIBILIDAD
Las vías que conduce al lugar son tomando en cuenta Av. Manuel Núñez Butron, intersecando con el Jr. Los
olivos para luego llegar al parque Néstor Cáceres Velásquez, donde esta se encuentra los girones: Jr. los
Rosales Jr. Cipreses, Jr. los Claveles, Jr. Girasoles, Jr. Trébol, Jr. German Humpiri, Pasaje. Lirios, el cual
pertenece al área de beneficiaria.
a.5 PLAZO DE EJECUCION
Plazo de Ejecución Inicial
- Fecha de Entrega de Terreno : 01 de diciembre del 2022 - Fecha De Inicio de Obra : 01 de diciembre del 2022 - Plazo De Ejecución : 135 Días Calendarios - Fecha de Culminación Inicial : 14 de abril del 2023
a.6 PARALIZACIÓN DE OBRA
“Mejoramiento Del Servicio De Movilidad Urbana En La Urb. Florida y Urb. Tahuantinsuyo Del Distrito De Juliaca - Provincia De San
Provincia de San Román REGIÓN: PUNO PROVINCIA: SAN ROMÁN Distrito de Juliaca
GERENCIA DE INFRAESTRUCTURA
SUB-GERENCIA DE OBRAS PÚBLICAS
RESIDENTE DE OBRA
CIP.Nº 88140
II. ANTECEDENTES
Mediante Resolución Gerencial N° 506-2022-MPSR-J/GEMU, de fecha 19 de Setiembre del 2022, se
aprueba el Expediente Técnico denominado: “MEJORAMIENTO DEL SERVICIO DE MOVILIDAD URBANA
EN LA URB. FLORIDA Y URB. TAHUANTINSUYO DEL DISTRITO DE JULIACA - PROVINCIA DE SAN ROMAN
- DEPARTAMENTO DE PUNO” I ETAPA con CUI N°:2515814 con un presupuesto Total de S/. 2’ 030,855.
soles.
Mediante el Memorándum N° 082-2023 – MPSR-J/GEIN/HAP, de fecha 03 de marzo del 2023, la
Gerencia de Infraestructura encarga la función de “RESIDENTE DE OBRA III” al Ing. Marco Antonio
LLANQUE CHAMBI con CIP N° 88140.
Mediante el Memorándum N° 027-2023– MPSR-J/GEMU/USLO/IMTO, de fecha 07de marzo del 2023,
la Unidad de Supervisión y Liquidación de Obras encarga la función de SUPERVISOR DE OBRA al Ing.
Edder HUANCCO MAMANI con CIP N° 139494.
Mediante MEMORÁNDUM N° 071-2023-MPSR-J/GEIN-HAP, de fecha 03 de marzo del 2023, la
Gerencia de Infraestructura encarga la función de ‘’ASISTENTE ADMINISTRATIVO I’’ al Bach. Juan
José QUISPE LUQUE con DNI: 70101350
Mediante MEMORÁNDUM N° 073-2023-MPSR-J/GEIN-HAP, de fecha 03 de marzo del 2023, la
Gerencia de Infraestructura encarga la función de ‘’ASISTENTE TECNICO I’’ al Bach. Miriam Sofía
YUCRA YUCRA con DNI: 48530994
El día 01/04/2023 se da reinicio a la ejecución física de la obra.
En fecha 01 de abril del 2023 mediante un informe, se hace alcance a la Residencia de obra el
Memorial de Solicitud de Mejoramiento del servicio de movilidad urbana en la Urb. Florida y Urb.
Tahuantinsuyo del distrito de Juliaca –Provincia San Román – Departamento Puno I ETAPA, indican se
tienen problemas de inundaciones en temporadas de lluvias, asimismo siendo el Parque Néstor
Cáceres Velásquez una zona altamente transitable, representativo y recreativa para el turismo, merece
un aspecto considerable.
En la fecha 01 de abril del 2023 se hace un acta de reinicio de obra, reunidos principalmente las
autoridades, en el lugar donde se ejecutará el proyecto convocado por sus autoridades a solicitud de
los representantes de la Municipalidad Provincial de San Román.
En la fecha 28 de diciembre del 2022, la ejecución de la obra se paraliza, por los siguientes
responsables, el ingeniero Walter Máximo, CONDORI LLANOS (supervisor de obra saliente), ingeniero
Sergio Beltrán, HUANCA CCAZA (Residente de obra), por los siguientes eventos: cierre del año fiscal
2022, cambio de Gestión Municipal.
“Mejoramiento Del Servicio De Movilidad Urbana En La Urb. Florida y Urb. Tahuantinsuyo Del Distrito De Juliaca - Provincia De San
GERENCIA DE INFRAESTRUCTURA
SUB-GERENCIA DE OBRAS PÚBLICAS
RESIDENTE DE OBRA
CIP.Nº 88140
III. DESCRIPCION DEL PROYECTO APROBADO
b)
c)
c.1 INGENIERÍA DEL PROYECTO
Según el estudio de mecánica de suelos (se encuentra en estudios específicos) se tiene las siguientes
conclusiones:
De la exploración de suelos realizada en la zona se ha encontrado que los suelos que predominan son las
arcillas limosas.
La profundidad de exploración fue de 1.60m., a este nivel no se encontró el nivel freático y no presenta
considerable humedad según clasificación SUCS.
El valor de CBR mínimo es de 7.40% y CBR promedio al 95% es 9.97% (el más crítico 7.40%).
Las canteras para la sub base es la mezcla de 50% de Taparachi con 50% de hormigón de Isla, esta
mezcla cumple con las características físico mecánicas para la sub base.
Los agregados para la elaboración del concreto se emplearán los áridos de la cantera Isla, que cumplen
los requerimientos físicos mecánicos y químicos para la preparación del concreto.
Las vías donde se requieren reemplazar material de la sub rasante (0.40m) y sub base (0.20 m) son la
urbanización: La Florida (Jr. El Trébol, Jr. Los Rosales, Jr. Claveles, Jr. Girasoles, Jr. Cipreses, Jr.
German Humpiri y alrededor Parque Néstor Cáceres Velásquez), para ello se realizará el corte de
terreno respetando los planos de perfil longitudinal y posteriormente será rellenado con material
adecuado en el orden que a continuación se detalla: la sub rasante con un espesor de 0.40 metros;
seguidamente se conformará la sub base con un espesor de 0.20 metros (50% material ligante + 50%
hormigón); la sub base será compactado al 100% de la máxima densidad seca en el ensayo Proctor
modificado, y finalmente se colocará el pavimento rígido de 0.20 metros.
Las veredas a construir tienen un ancho mínimo de 1.30 metros, destinado para tránsito peatonal, el
concreto a utilizar es de resistencia f’c=175 kg/cm2, en ella se ejecutará el bruñado, coloreado como
indican los planos. Los sardineles llevan un ancho de 0.15 metros, altura 0.40 metros, el concreto a
utilizar es de resistencia f’c=175 kg/cm2.
Para la evacuación de aguas pluviales, se proyecta la construcción de cuneta tipo I de ancho 0.40m. y
espesor variable (0.10-0.20m.); el concreto a utilizar es de resistencia f’c=210 kg/cm2., en la
intersección de las vías se proyecta la construcción de cuneta tipo II de ancho 1.00m. y espesor 0.20m.;
el concreto a utilizar es de resistencia f’c=210 kg/cm2. Las cunetas servirán para la evacuación de
aguas pluviales; una pendiente adecuada no permite la sedimentación de sólidos; garantizándose la
estabilidad y durabilidad del pavimento proyectado.
La señalización vial horizontal de la vía consiste en pintar el pase peatonal; flechas direccionales tipo I
(frente y voltea); flechas direccionales tipo II (frente) tipo III y IV; línea parada; línea central de parada,
línea central descontinua, la señalización vial vertical consiste en el colocado del nombre de las calles
según normatividad.
Para el diseño del pavimento rígido se ha utilizado el Método ASSTHO´93, considerando un concreto
“Mejoramiento Del Servicio De Movilidad Urbana En La Urb. Florida y Urb. Tahuantinsuyo Del Distrito De Juliaca - Provincia De San
GERENCIA DE INFRAESTRUCTURA
SUB-GERENCIA DE OBRAS PÚBLICAS
RESIDENTE DE OBRA
CIP.Nº 88140
IV. DEL ADICIONAL DE OBRA N °
Con Asiento N° 077 con fecha 02 de mayo del 2023, se comunica sobre la demora de los beneficiarios al cambio
de sus tuberías de red matriz de agua y desagüe generando retrasos en partidas programadas.
Con asiento N.º 080 con fecha 04 de mayo del 2023, la residencia comunica que los vecinos recién inician con el
cambio de tuberías de red matriz de agua y desagüe, teniéndose a la fecha retrasos en partidas programadas.
Con asiento N.º 098 del 19 de mayo del 2023, la residencia comunica a la supervisión, sobre el mayor metrado en
la partida nivelación de buzones, esto a consecuencia de que los beneficiarios realizaron la construcción de
nuevos buzones.
Con asiento Nº099, del 20 de mayo del 2023, se comunica al supervisor de obra sobre la necesidad de ejecutar
mayor metrado en la estructura de pavimento (Mejoramiento de Subrasante y Sub-Base) ya que según planos de
proyecto ST Nº 01,02 y 03 indica que la estructura de pavimento abarca área de calzada y cunetas, pero en la
planilla de metrados solo considera la ejecución de la estructura de pavimento debajo del área de calzada.
Con asiento Nº100, de 22 de mayo del 2023, la supervisión de obra hace alcance el INFORME N° 027-2023-
MPSR-J /GEIN/-/SGOP/MALLCH-RO, en donde la residencia de obra, concluye sobre la necesidad de construir
una canal adicional, para el mejoramiento de la evacuación de aguas pluviales.
Con asiento Nº102 del 23 de mayo, la residencia solicita al supervisor de obra la aprobación de mayores
metrados, ejecución de partidas nuevas, adicional por variación de precios, por lo que será necesario la
Modificación^1 del Expediente Técnico.
Con asiento Nº103, de 23 de mayo del 2023, la supervisión autoriza, la ejecución de mayores metrados, partidas
nuevas, y la variación de precios, el cual conllevara a una modificación^1 de expediente técnico.
Como se ha podido observar Durante la ejecución de obra al mes de mayo del 2023, existe Variación de Precios
Unitarios debido al bajo rendimiento que se tiene con respecto al expediente técnico aprobado, esta variación de
Precios Unitarios también se debe al incremento de precios de algunos insumos y materiales incidentes tal es el caso
de agregados, maderas, cemento, equipos, siendo una causal para la solicitud de una ampliación de obra con
incremento presupuestal.
Por otra parte, también se tiene la necesidad de ejecutar mayores metrados, y partidas nuevas, esto por omisiones y/o
deficiencias en el en el expediente técnico, mismos que son necesarios para alcanzar las metas propuestas.
Siendo los Causales de Ampliación Presupuestal:
A. Variación de Precios Unitarios
B. Mayores Metrados
C. Partidas Nuevas
D. Plazo de Ejecución
d.1 PRESUPUESTO VARIACION DE PRECIOS UNITARIOS
1 Entiéndase como modificación al adicional de obra N°
“Mejoramiento Del Servicio De Movilidad Urbana En La Urb. Florida y Urb. Tahuantinsuyo Del Distrito De Juliaca - Provincia De San
GERENCIA DE INFRAESTRUCTURA
SUB-GERENCIA DE OBRAS PÚBLICAS
RESIDENTE DE OBRA
CIP.Nº 88140
Este presupuesto por Variación de Precios Unitarios se compone de partidas del presupuesto aprobado, que se
vienen ejecutaran con el precio unitario presupuestado, y que están siendo sufriendo variaciones por un
incremento de precio unitario, que vienen generando un Adicional de Obra, por la Variación De Precios Unitarios,
en insumos y materiales y bajos rendimientos.
Cuadro Nº: 01 Presupuesto por Variación de Precios
PARTIDA DESCRIPCIÓN UND. METRADO P.U. PARCIAL
01 CONSTRUCCION DE CALZADA 71,832.
01.04 PAVIMENTOS 63,763.
01.04.03 SUB BASE 33,683.
2 MATERIAL HORMIGÓN^ m^
CONFORMACION Y COMPACTACION DE SUB BASE GRANULAR
E=0.20M (AFIRMADO Y BATIDO) m^
01.04.04 PAVIMENTO RIGIDO -^ 22,899.
2 PAVIMENTO RIGIDO-CONCRETO PREMEZCLADO f'c=210Kg/cm2^ m^
01.04.05 PRUEBAS Y ENSAYOS DE CONTROL DE CALIDAD -^ 7,180.
1 PRUEBAS Y ENSAYOS DE CONTROL DE CALIDAD^ glb^
01.05 VARIOS -^ 8,069.
01.05.01 (^) (MANO DE OBRA)EVALUACION Y REPARACION CONEXIONES DOMICILIARIA AGUA und 38.00^ 16.44^ 624. 01.05.02 (^) (MANO DE OBRA)EVALUACION Y REPARACION CONEXIONES DOMICILIARIA DESAGUE und 38.00^ 140.86^ 5,352. 01.05.03 NIVELACION DE BUZONES und 17.00^ 123.05^ 2,091. 02 CONSTRUCCION DE DRENAJE PLUVIAL -^ 9,807. 02.03 OBRAS DE CONCRETO SIMPLE -^ 275. 02.03.01 SOLADO EN CANAL DE DRENAJE E=2" 1:12 C:H m2 51.20^ 5.38^ 275. 02.04 OBRAS DE CONCRETO ARMADO -^ 8,270. 02.04.01 CANAL DE DRENAJE PLUVIAL -^ 8,270. 02.04.01. 1 CANAL DE DRENAJE: CONCRETO f´c = 210 kg/cm2^ m^
2 CANAL DE DRENAJE: ENCOFRADO Y DESENCOFRADO^ m^
3 CANAL DE DRENAJE: ACERO GRADO 60^ kg^
4 JUNTAS DE DILATACION EN CANAL DE DRENAJE^ m^
02.05 INSTALACION DE TUBERIA PARA DRENAJE -^ 1,261.
02.05.04 INSTALACION DE TUBERIA D=6" m 45.20^ 27.91^ 1,261. 03 CONSTRUCCION DE VEREDAS -^ 61,699.
“Mejoramiento Del Servicio De Movilidad Urbana En La Urb. Florida y Urb. Tahuantinsuyo Del Distrito De Juliaca - Provincia De San
GERENCIA DE INFRAESTRUCTURA
SUB-GERENCIA DE OBRAS PÚBLICAS
RESIDENTE DE OBRA
CIP.Nº 88140
PARTIDA DESCRIPCIÓN UND. METRADO P.U. PARCIAL
GASTOS DE SUPERVISIÓN (3.45%) 3.45 %^ 5,945.
PRESUPUESTO TOTAL -^ 192,496.5 6
d.2 PRESUPUESTO POR MAYORES METRADOS
Este presupuesto por Mayores Metrados, es el incremento del metrado previsto en el presupuesto de obra
aprobado, de una determinada partida y que no proviene de una modificación del expediente técnico, a su vez
cabe indicar que el mayor metrado según el sistema de ejecución de obra (Precios Unitarios) no constituye una
modificación del expediente técnico.
Cuadro Nº: 02 Presupuesto por Mayores Metrados
PARTIDA DESCRIPCIÓN UND. METRAD O P.U. PARCIAL
01 CONSTRUCCION DE CALZADA 52,687. 65
01.01 OBRAS PROVISIONALES 1,567. 50
01.01.02 OFICINAS Y ALMACENES mes 2.50^ 300.0 0 750. 01.01.03 AGUA PARA LA CONSTRUCCION mes 2.50^ 227.0 0 567. 01.01.04 ENERGIA ELECTRICA PARA LA CONSTRUCCION mes 2.50^ 100.0 0 250. 01.04 PAVIMENTOS 41,514. 01.04.01 MOVIMIENTO DE TIERRAS 9,978. 01.04.01. 5
CARGUIO Y ELIMINACION DE MATERIAL EXCEDENTE CON
MAQUINARIA m^
6 PERFILADO Y COMPACTADO EN LA ZONA DE CORTE^ m^
01.04.02 SUB RASANTE 15,498.
1 MATERIAL DE SUB RASANTE^ m^
CONFORMACION Y COMPACTACION DE SUBRASANTE E=0.40M
(AFIRMADO Y BATIDO) m^
01.04.03 SUB BASE 16,037.
1 MATERIAL SELECCIONADO PARA SUB BASE^ m^
2 MATERIAL HORMIGÓN^ m^
3 MATERIAL MEZCLADO^ m^
CONFORMACION Y COMPACTACION DE SUB BASE GRANULAR
E=0.20M (AFIRMADO Y BATIDO) m^
01.05 VARIOS 9,605.
01.05.03 NIVELACION DE BUZONES und 4.00^ 419.4 3 1,677. 01.05.04 ACONDICIONAMIENTO DE BOTADEROS m2 750.00^ 10.57^ 7,927. 02 CONSTRUCCION DE DRENAJE PLUVIAL 3,601. 02.01 OBRAS PROVISIONALES 63. 02.01.01 TRAZO, NIVELACION Y REPLANTEO 63. 02.01.01.0 TRAZO, Y REPLANTEO DURANTE LA CONSTRUCCION m2 84.16^ 0.75^ 63.
“Mejoramiento Del Servicio De Movilidad Urbana En La Urb. Florida y Urb. Tahuantinsuyo Del Distrito De Juliaca - Provincia De San
GERENCIA DE INFRAESTRUCTURA
SUB-GERENCIA DE OBRAS PÚBLICAS PARTIDA DESCRIPCIÓN UND. METRAD O P.U. PARCIAL
d.3 PRESUPUESTO POR PARTIDAS NUEVAS
Este presupuesto por Partidas Nuevas, son aquellas que se consideran por error u omisión, mismas que no fueron
consideradas en el presupuesto del proyecto inicial y que son necesarias para el cumplimiento de metas y fines del proyecto aprobado Cuadro Nº: 03 Presupuesto por Partidas Nuevas
- CIP.Nº RESIDENTE DE OBRA
- 03.03 OBRAS DE CONCRETO SIMPLE - 61,699. PARTIDA DESCRIPCIÓN UND. METRADO P.U. PARCIAL
- 03.03.01 VEREDAS DE CONCRETO - 39,570.
- 03.03.01.
- 2 CONCRETO f'c= 175 kg/cm2 EN VEREDAS m - 3,701.68 10.66 39,459.
- 03.03.01.
- 3 ACABADO SUPERFICIAL Y LATERAL DE VEREDA m - 3,701.68 0.03 111.
- 03.03.02 SARDINELES DE CONCRETO - 19,033.
- 03.03.02.
- 1 ENCOFRADO Y DESENCOFRADO PARA SARDINELES m - 776.98 14.00 10,877.
- 03.03.02.
- 2 CONCRETO f'c=175 kg/cm2 EN SARDINEL m - 89.02 91.62 8,156.
- 03.03.03 RAMPAS - 3,095.
- 03.03.03.
- 1 CONCRETO f'c=175 kg/cm2 EN RAMPAS m - 15.84 94.12 1,490.
- 03.03.03.
- 2 ACABADO SUPERFICIAL Y LATERAL DE RAMPAS m - 154.80 0.03 4.
- 03.03.03. - 43.00 37.20 1,599. 3 RAMPA: REJILLA METALICA und
- 04 IMPLEMENTACION DE SEÑALIZACION VIAL - 2,345.
- 04.02 SEÑALIZACION VERTICAL - 2,345.
- 04.02.01 SEÑALIZACION VERTICAL PREVENTIVA und 18.00 130.30 2,345.
- 05 CONSTRUCCION DE AREA VERDE - 18,406.
- 05.04 JARDINERAS Y BANCAS - 18,406.
- 05.04.01 JARDINERAS - 13,370.
- 05.04.01.
- 1 JARDINERAS: ENCOFRADO Y DESENCOFRADO m - 1,128.52 7.70 8,689.
- 05.04.01.
- 2 JARDINERAS: CONCRETO f'c=175 kg/cm2 m - 81.63 57.18 4,667.
- 05.04.01.
- 3 JARDINERAS: TARRAJEO DE SARDINELES m - 455.85 0.03 13.
- 05.04.02 BANCAS - 5,035.
- 05.04.02.
- 1 BANCAS ORNAMENTALES: ENCOFRADO Y DESENCOFRADO m - 215.40 7.70 1,658.
- 05.04.02. - 791.32 3.03 2,397. 2 BANCAS ORNAMENTALES: ACERO DE REFUERZO FY=4200 KG/CM2 kg
- 05.04.02.
- 3 BANCAS ORNAMENTALES: CONCRETO f'c=175 kg/cm2 m - 16.44 57.18 940.
- 05.04.02.
- DESENCOFRADO ENCHAPE CON PIEDRA LAJA m SOLAQUEADO PULIDO DE CEMENTO DESPUES DEL - 155.40 0.10 15.
- 05.04.02.
- 5 ENCHAPE CON PIEDRA LAJA m - 44.28 0.53 23.
- 06 CONSTRUCCION DE CUNETAS - 8,105.
- 06.03 CONCRETO SIMPLE - 8,105.
- 06.03.01 CUNETA TIPO I - 6,991.
- 06.03.01.
- 2 CONCRETO f´c = 210 kg/cm2 C/MEZCLADORA EN CUNETAS m - 138.69 50.41 6,991.
- 06.03.02 CUNETA TIPO II - 1,114.
- 06.03.02.
- 2 CONCRETO f´c = 210 kg/cm2 C/MEZCLADORA EN CUNETAS m - 22.10 50.41 1,114. - 172,197. COSTO DIRECTO
- GASTOS GENERALES (8.34%) 8.34 % 14,353.
- 02.02 MOVIMIENTO DE TIERRAS 2,193.
- 02.02.01 CORTES 488.
- 02.02.01.
- 1 CORTE DE TERRENO CON MAQUINARIA m - 77.09 6.34 488.
- 02.02.02 EXCAVACIONES 333.
- 02.02.02.
- 1 EXCAVACION EN FORMA MANUAL m - 8.42 39.63 333.
- 02.02.03 ACARREO Y ELIMINACION DE MATERIAL EXCEDENTE 1,093.
- 02.02.03.
- 1 ACARREO DE MATERIAL EXCEDENTE m - 106.88 2.98 318.
- 02.02.03.
- 2 CARGUIO Y ELIMINACION DE MATERIAL EXCEDENTE m - 106.88 7.25 774.
- 02.02.04 NIVELADO Y COMPACTADO 277.
- 02.02.04.
- 1 NIVELADO Y COMPACTADO C/EQUIPO LIVIANO m - 84.14 3.30 277.
- 02.03 OBRAS DE CONCRETO SIMPLE 1,273.
- 02.03.01 SOLADO EN CANAL DE DRENAJE E=2" 1:12 C:H m2 55.36 23.01 1,273.
- 02.07 VARIOS, LIMPIEZA Y OTROS 70.
- 02.07.01 CURADO DEL CONCRETO EN CUNETAS Y CANAL m2 221.68 0.32 70.
- COSTO DIRECTO 56,289.
- GASTOS GENERALES (8.34%) 8.34 % 4,692.
- GASTOS DE SUPERVISIÓN (3.45%) 3.45 % 1,943.
- PRESUPUESTO TOTAL - 62,924.
- 01 CONSTRUCCION DE CALZADA 64,396.3 PARTIDA DESCRIPCIÓN UND. METRAD O P.U. PARCIAL
- 01.03 SEGURIDAD Y SALUD EN OBRA 5,799.6
- 01.03.02 SEGURIDAD Y SALUD 5,799.6
- 01.03.02.
- 3 EQUIPOS DE PROTECCION INDIVIDUAL gbl 1. - 4103. - 0 4,103.
- 01.03.02.
- 4 EQUIPOS DE PROTECCION COLECTIVA Gbl 1. - 1696. - 2 1,696.
- 01.04 PAVIMENTOS 58,596.7
- 01.04.02 SUB RASANTE 58,596.7
- 01.04.02.
- 3 CAPA ANTICONTAMINANTE - H=10 CM m3 934.16 30.30 28,305.
- 01.04.02.0 CONFORMACION DE CAPA ANTICONTAMINANTE m2 9,964.38 3.04 30,291.
GERENCIA DE INFRAESTRUCTURA
SUB-GERENCIA DE OBRAS PÚBLICAS
RESIDENTE DE OBRA
CIP.Nº 88140
Con asiento de cuaderno de obra Nº 052-RO de fecha 13/04/2023, se comunica que: En los jirones que a la
fecha se han concluido los cortes de terreno con maquinaria, los beneficiarios manifiestan realizar el cambio
de tuberías de red matriz de agua y desagüe por ser instalaciones de más de 50 años de antigüedad. Esta
residencia viene convocando a una reunión de coordinación con los beneficiarios, en donde se les indica que
dichos cambios de tuberías generan retrasos en las obras, los beneficiarios vienen solicitando un plazo
prudente para realizar dichos cambios.
Con asiento de cuaderno de obra Nº 056-RO de fecha 17/04/2023 se comunica: la conclusión de corte de
terreno con maquinaria, con previas reuniones y a solicitud de los beneficiarios de plazo de obra del cambio
de tuberías, se acordó que una vez concluido el corte tendrán 10 días calendarios de modo que la obra no
se vea perjudicada con retrasos ajenas a esta residencia y a la entidad, se firmó un acta.
Con asiento de cuaderno de obra Nº 066-RO de fecha 25/04/2023 se comunica que: En asiento Nº 055 de
la residencia, comunico a la supervisión de obra sobra las reuniones con los beneficiarios en donde se les
otorgo un plazo de 10 días, una vez concluido el corte de terreno con maquinaria, para realizar el cambio de
tuberías de red matriz de agua y desagüe, el plazo que vence hoy y a la fecha no se ha realizado ningún tipo
de trabajo por parte de los beneficiarios quienes solicitan más tiempo para realizar el cambio de tuberías.
Cabe indicar que el plazo otorgado por esta residencia está en función al cronograma de ejecución de obra,
ya que la partida 01.04.01.06 PERFILADO Y COMPACTADO EN ZONA DE CORTE, está programado el 27
de abril del presente año, por lo que sería causal de ampliación de plazo ya que la partida en mención es
parte de la ruta crítica.
Con asiento de cuaderno de obra Nº 070-RO de fecha 27/04/2023 se comunica: En la fecha de hoy se tiene
programado la ejecución de la partida 01.04.01.06 PERFILADO Y COMPACTADO EN ZONA DE CORTE,
misma que se encuentra en ruta crítica, sin embargo dichos trabajos programados no se pueden ejecutar ya
que los beneficiarios aun no inician los trabajos de cambio de tuberías de red matriz de agua y desagüe,
quienes solicitan que se les otorgue más tiempo, por ser estos cambios de tubería una necesidad ya que
están de mucha antigüedad. Esta residencia al realizar el perfilado y compactad en zona de corte y el
colocado de subrasante (pedraplen) se vería el riesgo de que los beneficiarios realicen el cambio de tuberías
alterando zonas ya conformadas con material mejorado, por tanto, esta residencia considera que el no
poderse ejecutar la partida programada, se dé como inicio de causal de ampliación de plazo.
Con asiento de cuaderno de obra Nº 071-SO de fecha 27/04/2023, se comunica: Manifiesta el residente que
se tiene programado la ejecución de la partida en PERFILADO Y COMPACTADO EN ZONA DE CORTE,
pero no se puede ejecutar ya que hasta la fecha los beneficiarios no inician los trabajos de cambio de tubería
el cual perjudican el avance y cronograma programado. Esta supervisión manifiesta que estos retrasos con
causales de una ampliación de plazo.
Con asiento de cuaderno de obra Nº 077-RO de fecha 02/05/2023 se comunica: A la fecha los vecinos no
inician el cambio de tuberías de red matriz de agua y desagüe conforme lo solicitado por los beneficiarios, a
quienes se les otorgó 10 días de plazo para el cambio de sus tuberías, esta demora por parte de los
beneficiarios perjudica la ejecución de partidas programadas que se encuentran en ruta crítica del
cronograma de avance de obra, por lo que la causal de ampliación de plazo sigue abierta ya que son
retrasos ajenos a nuestra voluntad.
Con asiento de cuaderno de obra Nº 080-RO de fecha 04/05/2023, se comunica: Este día hay presencia de
lluvias desde las 2pm. Los vecinos del Jr. Rosales dan inicio al cambio de tuberías, hecho que generara
retrasos a las actividades programadas.
Con asiento de cuaderno de obra Nº 081-RO de fecha 05/05/2023, se comunica: Este día hay presencia de
precipitaciones (lluvia) a partir de las 4pm, donde la gestión de riesgos es la aceptación de riesgos y la
aplicación de desvió de aguas pluviales, sin embargo, sin embargo, no es factible debido a que el corte se
encuentra en nivel de subrasante.
Debido al cambio de tuberías en diferentes jirones por parte de los beneficiarios, y que hoy recién dan inicio
con las excavaciones, no se viene a realizar las siguientes partidas: 02.02.04.01 NIVELADO Y
“Mejoramiento Del Servicio De Movilidad Urbana En La Urb. Florida y Urb. Tahuantinsuyo Del Distrito De Juliaca - Provincia De San
GERENCIA DE INFRAESTRUCTURA
SUB-GERENCIA DE OBRAS PÚBLICAS
RESIDENTE DE OBRA
CIP.Nº 88140
COMPACTADO CON EQUIPO LIVIANO, 03.01.01.01 TRAZO Y REPLANTEO CON EQUIPO, 05.02.
TRAZO Y REPLANTEO CON EQUIPO.
Con asiento de cuaderno de obra Nº 082-RO de fecha 06/05/2023, se comunica: Debido a las lluvias del 5
de mayo, toda el área de trabajo se encuentra saturada de agua. Este día hay presencia de lluvia a partir de
las 8:50 am, por lo que debido a la saturación preexistente la precipitación de hoy generara empozamiento
de aguas en el área de corte, por lo que imposibilita realizar trabajos en esta área.
Con asiento de cuaderno de obra Nº 089-RO de fecha 12/05/2023, se comunica: Presencia de lluvias desde
las 2:30 pm,se anota la gestión de riesgos de presencia de lluvias, donde la estrategia es la aceptación del
riesgo y las acciones a realizar de la lluvia a fin de realizar un plan de desvió de las aguas pluviales, lo cual
es dificultoso ya que los vecinos vienen realizando su cambio de tubería de red matriz de desagüe.
Con asiento de cuaderno de obra Nº 098-RO de fecha 19/05/2023, se comunica: A la fecha los beneficiarios
continúan con la instalación de tuberías de red matriz de agua y desagüe, así como las conexiones
domiciliarias lo cual impide con la ejecución de partidas programadas
Con asiento de cuaderno de obra Nº 099-RO de fecha 20/05/2023, se comunica: En fecha de hoy sábado,
se ha tenido una reunión de coordinación con los beneficiarios, quienes solicitan una semana de plazo para
la entrega del terreno hasta el 27 de mayo, por lo que la causal de ampliación de plazo continúa abierta,
b. DE LAS CAUSALES DE AMPLIACION DE PLAZOS
La ampliación de plazo es justa y legal para cualquier obra ejecutada por Administración Presupuestaria
Directa, siempre y cuando se cumpla con lo establecido en la normatividad al respecto.
A continuación, se detalla los ítems que se consideran como causal de Ampliación de Plazo N° 01 de la
ejecución de obra, conforme a la Directiva N° 001-2021-MPSR-J/GEIN/SGOP – Directiva, para La Ejecución
De Obras por Administración Directa, siendo las causales consideradas al presente informe:
Atrasos y/o paralizaciones por causas no atribuibles a los ejecutores de obra.
Cuando es necesario un plazo adicional para la ejecución de la prestación adicional de obra.
Paralizaciones aprobadas formalmente.
c. JUSTIFICACION TECNICA DE LAS CAUSALES DE AMPLIACION DE PLAZO Nº
Las causales indicadas en el ítem b, para la presente solicitud de ampliación de plazo Nº01 son justificadas
de la siguiente manera:
- JUSTIFICACION POR ATRASOS Y/O PARALIZACIONES POR CAUSAS NO ATRIBUIBLES A LOS
EJECUTORES DE OBRA
Con respecto a este ítem, la obra se ha visto perjudicado con Atrasos y/o Paralizaciones Por
Causas No Atribuibles a los Ejecutores De Obra, considerando para este hecho las
siguientes causales:
Paralizaciones
Cambio De Tuberías De Red Matriz y Conexiones Domiciliarias de Agua y Desagüe.
PARALIZACIONES
Con relación a este ítem, se debe de indicar que la obra inicio su plazo de ejecución el 01 de
diciembre del 2022, paralizando, sus actividades el 28 de diciembre del 2022, conforme lo
indicado en el asiento de cuaderno de obra Nº034 de la supervisión (Ver anexos), quien
manifiesta en lo siguiente: “…Por cierre del año fiscal 2022, transferencia de gestión y
“Mejoramiento Del Servicio De Movilidad Urbana En La Urb. Florida y Urb. Tahuantinsuyo Del Distrito De Juliaca - Provincia De San
GERENCIA DE INFRAESTRUCTURA
SUB-GERENCIA DE OBRAS PÚBLICAS
RESIDENTE DE OBRA
CIP.Nº 88140
para lo cual se procedió a la revisión de la documentación existente, en donde se ha podido detectar que
dentro del Componente Nº01 Construcción de Calzada, en las partida 01.0401.01 Corte de terreno con
maquinaria, el volumen manifestado por el anterior residente de obra difiere de lo encontrado in situ, ya
que en el Informe Mensual de Obra Nº01 e Informe de Corte (Folio Nº197), Planilla de metrados, se
reporta un volumen de corte considerando una Altura de 1.20m., siendo la Altura de corte verificada de
0.70 como máximo
Esta diferencia en la altura de corte genera que el volumen consignado y la eliminación de dicho material
sean menores, por ende, la Valorización de Obra será menor a la reportada, por los anteriores
responsables de la ejecución de la obra.
CUADRO Nº05: Valorización De Obra Recalculada
“Mejoramiento Del Servicio De Movilidad Urbana En La Urb. Florida y Urb. Tahuantinsuyo Del Distrito De Juliaca - Provincia De San
GERENCIA DE INFRAESTRUCTURA
SUB-GERENCIA DE OBRAS PÚBLICAS
RESIDENTE DE OBRA
CIP.Nº 88140
VALORIZACION Programado Ejecutado
N° de MES S/. A.P.^ A.P.A^ S/. A.R.^ A.R.A
% % % % % Inicio - 0.00% 0.00% - 0.00% 0.00 - 01 Dec-22 121,979.07 6.99% 6.99% 39,506.93 2.26% 2.26% 5.59% 02 Jan-23 406,984.23 23.32% 30.32% 0.00% 2.26% 24.25% 03 Feb-23 498,126.27 28.55% 58.86% 0.00% 2.26% 47.09% 04 Mar-23 617,784.56 35.41% 94.27% 0.00% 2.26% 75.42% 05 Apr-23 99,980.51 5.73% 100.00% 0.00% 2.26% 80.00% Total a la Fecha C.D 1,744,854.64 100.00% Minimo 80% A.P.A.
CURVA "S"
ACUMULADO
Fuente: Elaboración propia
De la evaluación realizada al programa de ejecución de obra y/o calendario de avance de obra,
presentado por el Ing. Sergio Beltrán Huanca Ccaza, en la Valorización de Obra del mes de Diciembre
del 2022, y realizada el Recalculo de la Valorización de obra, podemos ver que el Avance Real
Acumulado (A.R.A) es de 2.26%, siendo el Avance Programado Acumulado (A.P.A.) el 6.99%,
El Avance Real Acumulado (A.R.A), se encuentra por debajo del Mínimo 80% de A.P.A., es decir Avance
Real Acumulado (A.R.A.) es menor al Avance Programada Acumulada (A.P.A.) en 2.26% /
6.99%=32.33%., es decir que el avance real acumulado es el 32.33% del que se devio ejecutar según
programación que es de 6.99%.
CAMBIO DE TUBERÍAS DE RED MATRIZ Y CONEXIONES DOMICILIARIAS DE AGUA Y DESAGÜE.
Como parte del proceso constructivo la partida de corte de terreno a nivel de sub rasantes, es
ejecutada conforme a lo establecido al cronograma de ejecución de obra y en los plazos
establecidos, por lo que el área usuaria y/o beneficiaria donde se viene ejecutando la obra
deciden realizar y solicitan a esta residencia que se autorice el CAMBIO DE TUBERÍAS DE RED
MATRIZ Y CONEXIONES DOMICILIARIAS DE AGUA Y DESAGÜE, aduciendo que este sistema de
agua y desagüe tienen una antigüedad de mas de 50 años, por lo que los materiales de dichas
instalaciones necesitan su renovación, trabajos que serán asumidos por el área usuaria con
asesoramiento técnico de la empresa EPS Seda Juliaca S.A.
“Mejoramiento Del Servicio De Movilidad Urbana En La Urb. Florida y Urb. Tahuantinsuyo Del Distrito De Juliaca - Provincia De San
