Ejercicios Prácticos: Gestión de Stocks - Nivel Intermedio, Apuntes de Matemáticas

. Bloque de Stocks. Nivel Intermedio

Tipo: Apuntes

2020/2021

Subido el 01/04/2021

Mario3243
Mario3243 🇪🇸

5

(3)

4 documentos

1 / 5

Toggle sidebar

Esta página no es visible en la vista previa

¡No te pierdas las partes importantes!

bg1
Procesos Comerciales
https://www.fptotal.com/
Bloque Stocks
1
= 12,16
( 389 × 0,5 × 1,5 )
24
=
( 𝐶 × 𝑃 × 𝑆 )
𝑄
𝐾 =

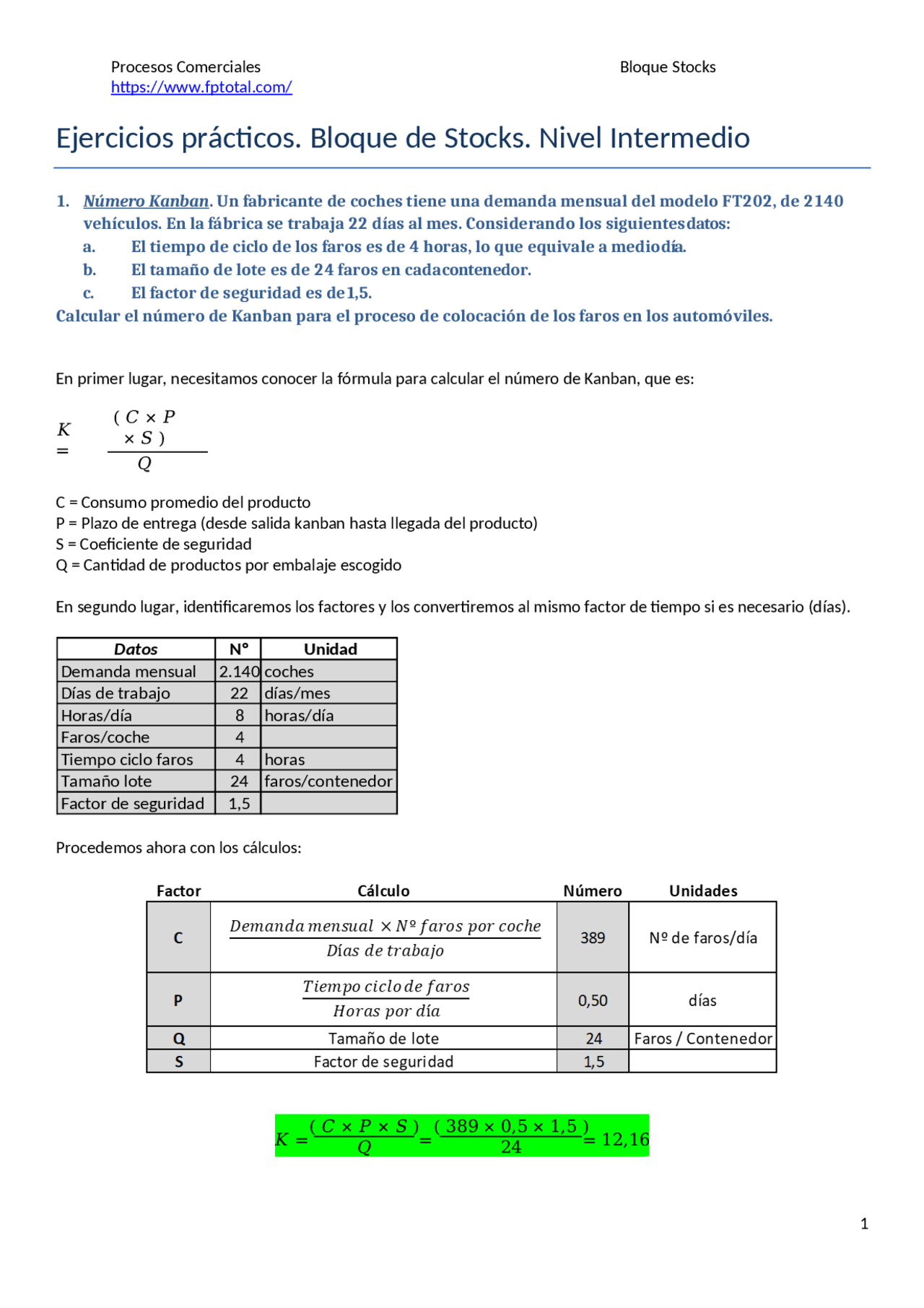

Ejercicios prácticos. Bloque de Stocks. Nivel Intermedio
1. Número Kanban . Un fabricante de coches tiene una demanda mensual del modelo FT202, de 2140
vehículos. En la fábrica se trabaja 22 días al mes. Considerando los siguientesdatos:
a. El tiempo de ciclo de los faros es de 4 horas, lo que equivale a mediodía.
b. El tamaño de lote es de 24 faros en cadacontenedor.
c. El factor de seguridad es de1,5.
Calcular el número de Kanban para el proceso de colocación de los faros en los automóviles.
En primer lugar, necesitamos conocer la fórmula para calcular el número de Kanban, que es:
𝐾
=
( 𝐶 × 𝑃
× 𝑆 )
𝑄
C = Consumo promedio del producto
P = Plazo de entrega (desde salida kanban hasta llegada del producto)
S = Coeficiente de seguridad
Q = Cantidad de productos por embalaje escogido
En segundo lugar, identificaremos los factores y los convertiremos al mismo factor de tiempo si es necesario (días).
Datos Unidad
Demanda mensual 2.140 coches
Días de trabajo 22 días/mes
Horas/día
8
horas/día
Faros/coche
4
Tiempo ciclo faros
4
horas
Tamaño lote 24 faros/contenedor
Factor de seguridad 1,5
Procedemos ahora con los cálculos:
pf3
pf4
pf5

Vista previa parcial del texto

¡Descarga Ejercicios Prácticos: Gestión de Stocks - Nivel Intermedio y más Apuntes en PDF de Matemáticas solo en Docsity!

Procesos Comerciales https://www.fptotal.com/ Bloque Stocks 1

( 389 × 0,5 × 1,5 )

( 𝐶 × 𝑃 × 𝑆 )

Ejercicios prácticos. Bloque de Stocks. Nivel Intermedio

1. Número Kanban****. Un fabricante de coches tiene una demanda mensual del modelo FT202, de 2140 vehículos. En la fábrica se trabaja 22 días al mes. Considerando los siguientesdatos: a. El tiempo de ciclo de los faros es de 4 horas, lo que equivale a mediodía. b. El tamaño de lote es de 24 faros en cadacontenedor. c. El factor de seguridad es de1,5. Calcular el número de Kanban para el proceso de colocación de los faros en los automóviles. En primer lugar, necesitamos conocer la fórmula para calcular el número de Kanban, que es: 𝐾 =

( 𝐶 × 𝑃

× 𝑆 )

C = Consumo promedio del producto P = Plazo de entrega (desde salida kanban hasta llegada del producto) S = Coeficiente de seguridad Q = Cantidad de productos por embalaje escogido En segundo lugar, identificaremos los factores y los convertiremos al mismo factor de tiempo si es necesario (días). Datos Nº Unidad Demanda mensual 2.140 coches Días de trabajo 22 días/mes Horas/día 8 horas/día Faros/coche 4 Tiempo ciclo faros 4 horas Tamaño lote 24 faros/contenedor Factor de seguridad 1, Procedemos ahora con los cálculos:

2. Gráfica de GANTT.En la siguiente tabla se muestra una carta de Gantt. Actividad Secuenciación Duración de la actividad Unidad A - 1 día B A 1 día C A 2 días D B 2 días E C 4 días F D 1 día G E - F 2 días Elabora un gráfico de Gantt e indica la duración total de las actividades. Este tipo de problemas se pueden solicitar manualmente o que se elabore mediante un programa de hojas de cálculo. La segunda opción, se abordará en el bloque de informática. Vamos a resolverlo manualmente: Actividad A B C D E F G Días 1 2 3 4 5 6 7 8 9 Por tanto, la duración total de las actividades es de 9 días.

Año 1 Año 2 Período me Período me Período me Período me Período me Período me

Diferencia -60,

Si comparamos los resultados de ambos años, es bastante notorio que en el segundo año se ha conseguidoreducir la recuperación de la inversión en 60 días. Además, se ha mejorado en todos los aspectos excepto en el pago a proveedores. Cabe destacar la mejora en 60 días del período de almacenamiento de materias primas, seguramente debido a una estrecha colaboración con los proveedores para disminuir losplazos de entrega.
