Docsity
Docsity

Prepara tus exámenes
Prepara tus exámenes

Prepara tus exámenes y mejora tus resultados gracias a la gran cantidad de recursos disponibles en Docsity


Consigue puntos base para descargar
Consigue puntos base para descargar

Gana puntos ayudando a otros estudiantes o consíguelos activando un Plan Premium


Orientación Universidad
Orientación Universidad


MAMUAL PROGRAMA PROJECT, Apuntes de Gestión de Construcción

Modo de uso del PROJECT Usos Comandos

Tipo: Apuntes

2018/2019

Subido el 24/05/2019

Marodica
Marodica 🇵🇪

5

(2)

1 documento

1 / 16

Toggle sidebar

Esta página no es visible en la vista previa

¡No te pierdas las partes importantes!

bg1
LATOCI PERU 064 396538
MANUAL MSPROJECT
Contenido
MANUAL MSPROJECT ................................................................................................................................... 1
1. CONFIGURACION INICIAL ................................................................................................................... 2
Cambio de programación manual a automática .............................................................................. 2
2. CREACIÓN DEL CALENDARIO .............................................................................................................. 2
Configuración de los días laborables ............................................................................................... 3
Configuración de los días feriados .................................................................................................. 3
Configuración de la fecha de inicio de obra como asignación del calendario creado ....................... 3
Configuración del diagrama Gantt con el calendario creado ........................................................... 4
3. INICIANDO PROGRAMACIÓN DE OBRA ............................................................................................... 4
Exportado del presupuesto de S10 al Project .................................................................................. 4
Configuración de las columnas ....................................................................................................... 5
Configuración del costo para tener el mismo costo que el ACU afectado por el Metrado ............... 9
4. CRONOGRAMA VALORIZADO Y CRONOGRAMA ADQUISICION DE MATERIALES ............................... 10
Realización de la valorización ....................................................................................................... 16
pf3
pf4
pf5
pf8
pf9
pfa
pfd
pfe
pff

Vista previa parcial del texto

¡Descarga MAMUAL PROGRAMA PROJECT y más Apuntes en PDF de Gestión de Construcción solo en Docsity!

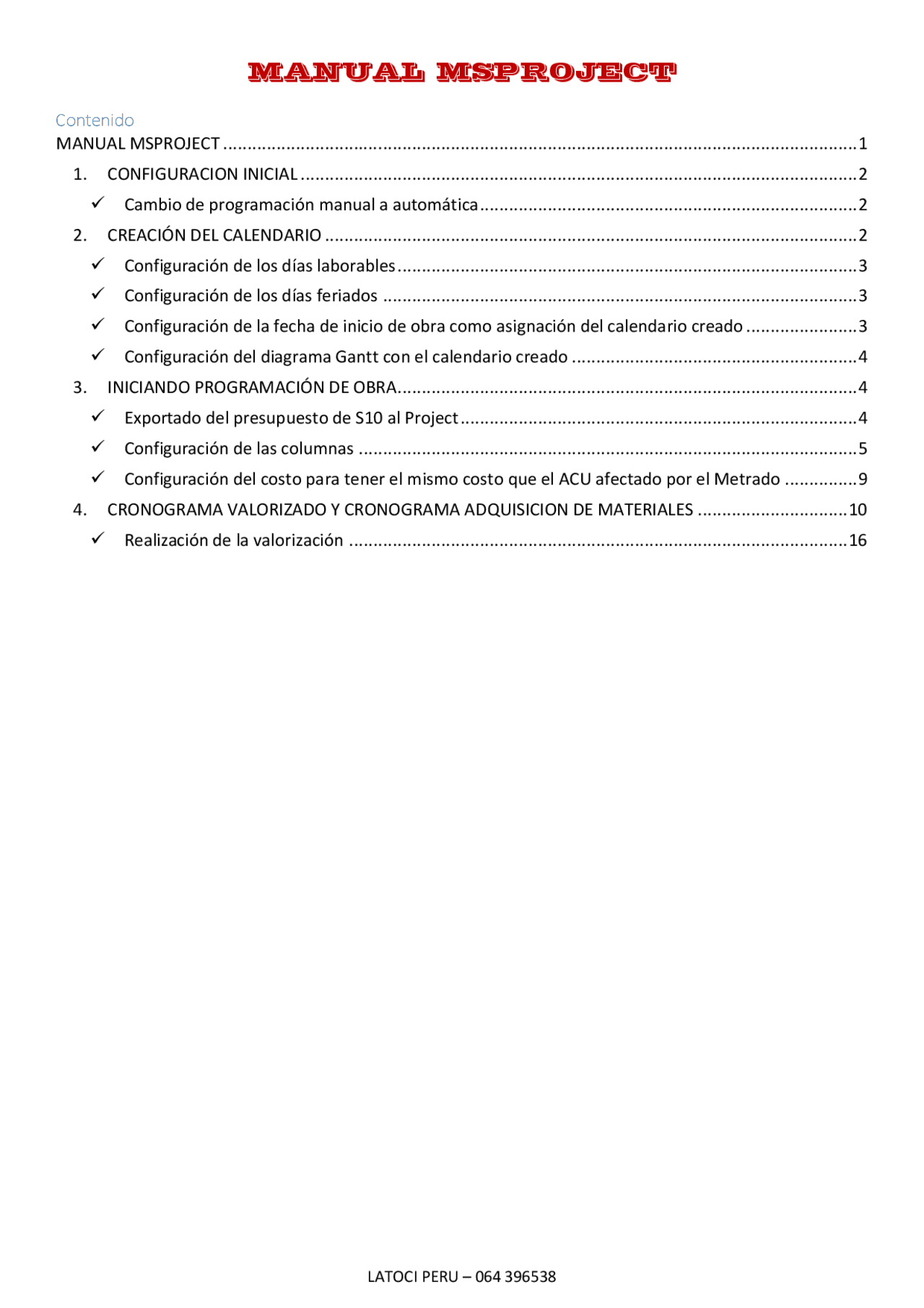

MANUAL MSPROJECT

  • MANUAL MSPROJECT Contenido
      1. CONFIGURACION INICIAL
      •  Cambio de programación manual a automática
      1. CREACIÓN DEL CALENDARIO
      •  Configuración de los días laborables
      •  Configuración de los días feriados
      •  Configuración de la fecha de inicio de obra como asignación del calendario creado
      •  Configuración del diagrama Gantt con el calendario creado
      1. INICIANDO PROGRAMACIÓN DE OBRA
      •  Exportado del presupuesto de S10 al Project
      •  Configuración de las columnas
      •  Configuración del costo para tener el mismo costo que el ACU afectado por el Metrado
      1. CRONOGRAMA VALORIZADO Y CRONOGRAMA ADQUISICION DE MATERIALES
      •  Realización de la valorización

1. CONFIGURACION INICIAL

 Cambio de programación manual a automática

 Abrir el programa MSproject, iniciando en un modelo nuevo desde cero.  Archivo Opciones - Programación  Cambios a realizar en Programación, luego clic en Aceptar

2. CREACIÓN DEL CALENDARIO

 Clic en Proyecto Cambiar tiempo de trabajo  Clic Crear calendario, en la nueva ventana colocar el Nombre de calendario y aceptar

 Configuración del diagrama Gantt con el calendario creado

 Anti clic para que me salga la opción de escala temporal clic en columna periodo no laborable marcar la casilla delante de barras de tareas configuraciones adicionales como color trama y asignar el calendario creado anteriormente luego aceptar

3. INICIANDO PROGRAMACIÓN DE OBRA

 Exportado del presupuesto de S10 al Project

 Seleccionar nuestro presupuesto, dar anti clic seleccionar exportar a Microsoft Project  Seleccionar una ruta fácil de ubicar colocar nombre del archivo a exportar - guardar

 Ni apenas se coloque guardar el s10 empezara a tipear en msproject.  En ese momento que está en el tipeo guardar el msproject en la misma ruta donde se colocó la exportación de s y reemplazar el archivo guardar el archivo y esperar que termine el proceso de exportación.

 Configuración de las columnas

 Ocultar la columna de recursos

Insertar otra columna de “EDT” y colocar delante de Nombre de Tarea, con la cual se mostrara la codificación de partidas y títulos.  Colocar las predecesoras de acuerdo a proceso constructivo  En las barras del diagrama Gantt, buscar una zona en blanca y dar anticlic - clic en estilos de barra clic columna texto, en la segunda fila modificar de nombre de recursos a costo - aceptar

 Si los días no laborables se desconfiguran producto de la importación cambiar el tiempo de trabajo creado en el calendario.

 Al cambiar el costo, notaremos que el costo que nos muestra el msproject es el mismo al ACU afectado x el Metrado, entonces realizar el mismo procedimiento para todas las partidas.

4. CRONOGRAMA VALORIZADO Y CRONOGRAMA ADQUISICION DE

MATERIALES

 Clic en Vista Uso de recursos  Anti clic en DURACION configuración de campo Unidades de asignación - aceptar

 Abrir la hoja Excel: FACTOR DE RECURSO, y copiar a ese Excel del proyect (CONTROL+C) las siguientes casillas:  Pegar al Excel en una hoja nueva para modificar las casillas antes de llevar a la plantilla  Modificamos la columna Trabajo

Columna E vamos a copiar los datos recursos que estén en función de los rendimientos: HORA HOMBRE HH Y HORA MAQUINA HM, de la HOJA EXCEL: RECURSOS (exportado de S10)  La fórmula de la fila 2 columna D arrastro hasta el final para que se calcule en función a la mano de obra y materiales  Si nos fijamos en la columna E está jalando el valor si es mano de obra de la columna B si es material de la columna C

 En Project nos vamos a dar clic en VISTA USO DE TAREAS selecciono la columna NOMBRE DE RECURSO esquema ocultar sub tareas. Solo nos debe quedar los recursos:  Adicionar dos columnas: TIPO (todo cambiamos a material) y ETIQUETA DE MATERIAL (aquí colocamos las unidades del recurso, podemos hacer un CONTROL C+CONTROL V de la hoja de recursos EXCEL ) Las unidades por lo general no son compatibles con el Project asi que las que no se copian en la parte de adelante adicionamos este símbolo -----> ‘ ejemplo ‘mes ‘m

 Realización de la valorización

 Abrir Excel, ACONDICIONAR LAS COLUMNAS SI ES POR MESES O POR SEMANAS  Del Excel de INSUMOS copiar en las columnas DESCRIPCION- UNIDAD-PRECIO-CANTIDAD al Excel VALORIZACION DE INSUMOS  Copiar del Project las columnas que pedimos que realice la valorización y copiamos al excel al final los precios de los meses o semanas si súmanos nos debe dar el resultado del CD obtenido en el S10.
