Docsity
Docsity

Prepara tus exámenes
Prepara tus exámenes

Prepara tus exámenes y mejora tus resultados gracias a la gran cantidad de recursos disponibles en Docsity


Consigue puntos base para descargar
Consigue puntos base para descargar

Gana puntos ayudando a otros estudiantes o consíguelos activando un Plan Premium


Orientación Universidad
Orientación Universidad


Ope apuntes para repasar, Apuntes de Producción y Gestión de Operaciones

Ope apuntes para repasar,.....

Tipo: Apuntes

2023/2024

Subido el 13/10/2024

linch-2
linch-2 🇵🇪

3 documentos

1 / 6

Toggle sidebar

Esta página no es visible en la vista previa

¡No te pierdas las partes importantes!

bg1

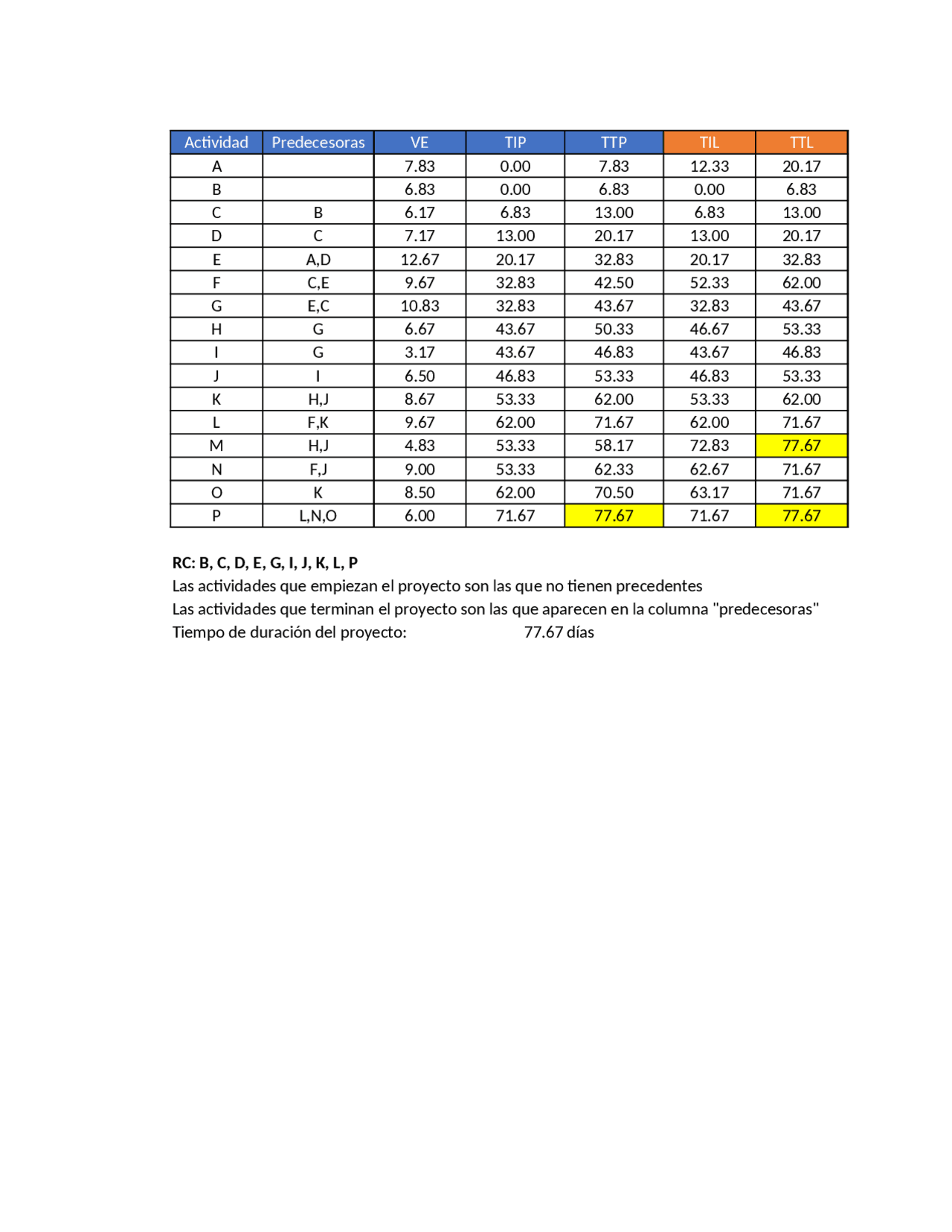

Actividad Predecesoras VE TIP TTP TIL TTL
A 7.83 0.00 7.83 12.33 20.17
B 6.83 0.00 6.83 0.00 6.83
C B 6.17 6.83 13.00 6.83 13.00
D C 7.17 13.00 20.17 13.00 20.17
E A,D 12.67 20.17 32.83 20.17 32.83
F C,E 9.67 32.83 42.50 52.33 62.00
G E,C 10.83 32.83 43.67 32.83 43.67
H G 6.67 43.67 50.33 46.67 53.33
I G 3.17 43.67 46.83 43.67 46.83
J I 6.50 46.83 53.33 46.83 53.33
K H,J 8.67 53.33 62.00 53.33 62.00
L F,K 9.67 62.00 71.67 62.00 71.67
M H,J 4.83 53.33 58.17 72.83 77.67
N F,J 9.00 53.33 62.33 62.67 71.67
O K 8.50 62.00 70.50 63.17 71.67
P L,N,O 6.00 71.67 77.67 71.67 77.67
RC: B, C, D, E, G, I, J, K, L, P
Las actividades que empiezan el proyecto son las que no tienen precedentes
Las actividades que terminan el proyecto son las que aparecen en la columna "predecesoras"
Tiempo de duración del proyecto: 77.67 días
pf3
pf4
pf5

Vista previa parcial del texto

¡Descarga Ope apuntes para repasar y más Apuntes en PDF de Producción y Gestión de Operaciones solo en Docsity!

Actividad Predecesoras VE TIP TTP TIL TTL

RC: B, C, D, E, G, I, J, K, L, P

Las actividades que empiezan el proyecto son las que no tienen precedentes Las actividades que terminan el proyecto son las que aparecen en la columna "predecesoras"

  • A 7.83 0.00 7.83 12.33 20.
  • B 6.83 0.00 6.83 0.00 6.
  • C B 6.17 6.83 13.00 6.83 13.
  • D C 7.17 13.00 20.17 13.00 20.
    • E A,D 12.67 20.17 32.83 20.17 32.
    • F C,E 9.67 32.83 42.50 52.33 62.
  • G E,C 10.83 32.83 43.67 32.83 43.
  • H G 6.67 43.67 50.33 46.67 53. - I G 3.17 43.67 46.83 43.67 46. - J I 6.50 46.83 53.33 46.83 53.
  • K H,J 8.67 53.33 62.00 53.33 62.
    • L F,K 9.67 62.00 71.67 62.00 71.
  • M H,J 4.83 53.33 58.17 72.83 77.
    • N F,J 9.00 53.33 62.33 62.67 71.
    • O K 8.50 62.00 70.50 63.17 71.
    • P L,N,O 6.00 71.67 77.67 71.67 77.

Holgura Actividad 12.33 A 0.00 B 0.00 C 0.00 D 0.00 E 19.50 F 0.00 G 3.00 H 0.00 I 0.00 J 0.00 K 0.00 L 19.50 M 9.33 N 1.17 O 0.00 P

a m b

VE

Desv. Est 3. Z= 0. Prob= 62.76% ¿Cuál es la probabilidad que el proyecto dure entre 72 y 74 días? Prob. Que dure hasta 74 días Prob. Que dure hasta 72 días T. piden 74 T. piden T. Calcu 77.67 T. Calcu Desv. Est 3.08 Desv. Est Z= -1.19 Z= Prob= 11.71% Prob= Prob que el proyecto dure entre 72 y 74 días: 8.41%

Varianza

0.69 Varianza 0.25 9.

1.00 Desv 1.36 3.

2 2

b a
