bg1
Id Modo de
tarea

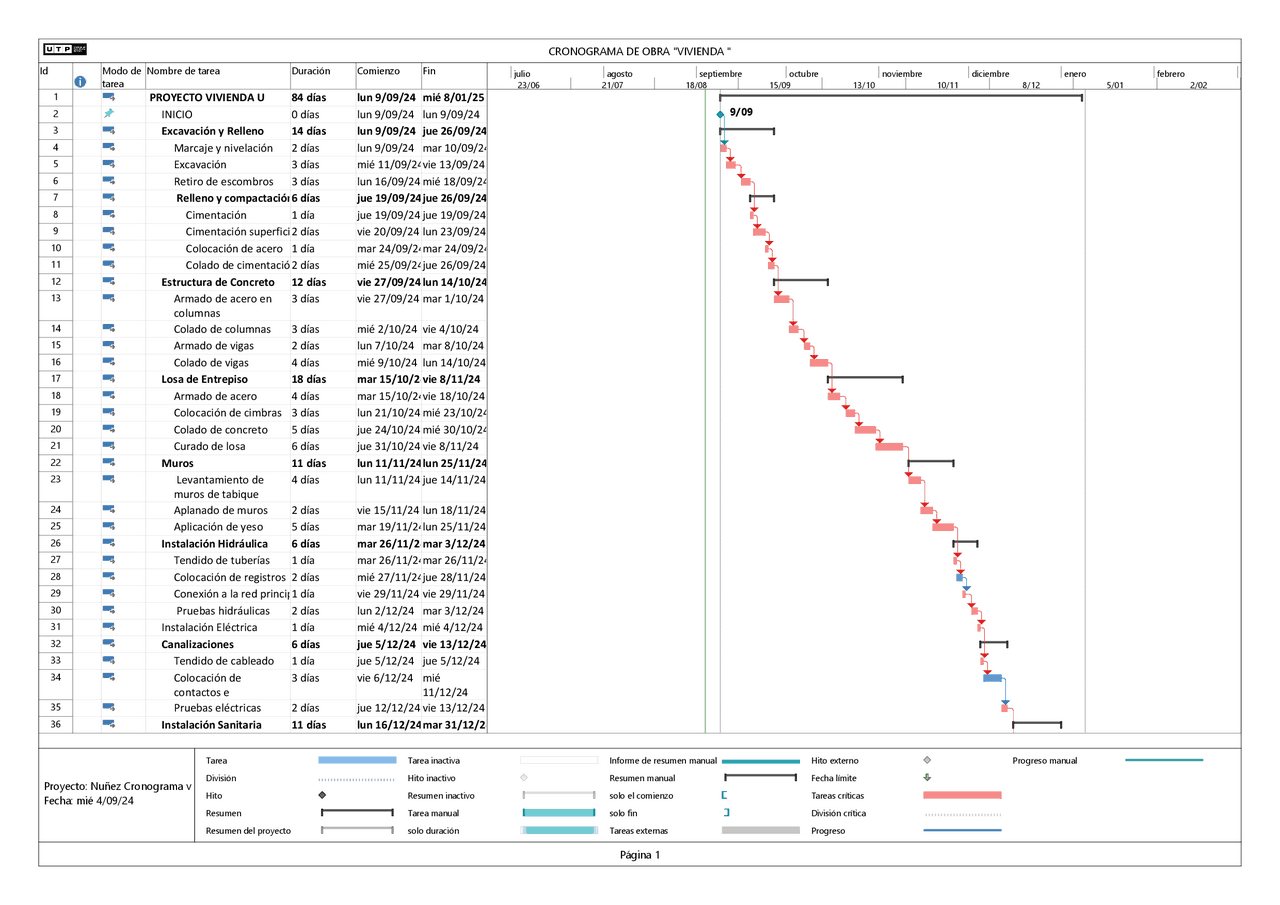

Nombre de tarea Duración Comienzo Fin
1PROYECTO VIVIENDA U 84 días lun 9/09/24 mié 8/01/25
2INICIO 0 días lun 9/09/24 lun 9/09/24
3Excavación y Relleno 14 días lun 9/09/24
jue 26/09/24
4Marcaje y nivelación 2 días lun 9/09/24
mar 10/09/24
5Excavación 3 días
mié 11/09/24
vie 13/09/24
6Retiro de escombros 3 días lun 16/09/24
mié 18/09/24
7
Relleno y compactación
6 días
jue 19/09/24
jue 26/09/24
8Cimentación 1 día
jue 19/09/24
jue 19/09/24
9
Cimentación superficial
2 días vie 20/09/24 lun 23/09/24
10 Colocación de acero 1 día
mar 24/09/24
mar 24/09/24
11
Colado de cimentación
2 días
mié 25/09/24
jue 26/09/24
12 Estructura de Concreto 12 días
vie 27/09/24
lun 14/10/24
13 Armado de acero en
columnas
3 días vie 27/09/24 mar 1/10/24
14 Colado de columnas 3 días mié 2/10/24 vie 4/10/24
15 Armado de vigas 2 días lun 7/10/24 mar 8/10/24
16 Colado de vigas 4 días mié 9/10/24 lun 14/10/24
17 Losa de Entrepiso 18 días
mar 15/10/24
vie 8/11/24
18 Armado de acero 4 días
mar 15/10/24
vie 18/10/24
19 Colocación de cimbras 3 días lun 21/10/24
mié 23/10/24
20 Colado de concreto 5 días
jue 24/10/24
mié 30/10/24
21 Curado de losa 6 días
jue 31/10/24
vie 8/11/24
22 Muros 11 días
lun 11/11/24
lun 25/11/24
23 Levantamiento de
muros de tabique
4 días lun 11/11/24
jue 14/11/24
24 Aplanado de muros 2 días vie 15/11/24 lun 18/11/24
25 Aplicación de yeso 5 días
mar 19/11/24
lun 25/11/24
26 Instalación Hidráulica 6 días
mar 26/11/24
mar 3/12/24
27 Tendido de tuberías 1 día
mar 26/11/24
mar 26/11/24
28 Colocación de registros 2 días
mié 27/11/24
jue 28/11/24
29
Conexión a la red principal
1 día vie 29/11/24 vie 29/11/24
30 Pruebas hidráulicas 2 días lun 2/12/24 mar 3/12/24
31 Instalación Eléctrica 1 día mié 4/12/24 mié 4/12/24
32 Canalizaciones 6 días
jue 5/12/24
vie 13/12/24
33 Tendido de cableado 1 día
jue 5/12/24
34 Colocación de
contactos e
3 días vie 6/12/24 mié
11/12/24
35 Pruebas eléctricas 2 días
jue 12/12/24
vie 13/12/24
36 Instalación Sanitaria 11 días
lun 16/12/24
mar 31/12/24
9/09
23/06 21/07 18/08 15/09 13/10 10/11 8/12 5/01 2/02
julio
agosto septiembre octubre noviembre diciembre enero febrero
marzo
Tarea
División
Hito
Resumen
Resumen del proyecto
Tarea inactiva
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Fecha límite
Tareas críticas
División crítica
Progreso
Progreso manual
CRONOGRAMA DE OBRA "VIVIENDA "
Página 1
Proyecto: Nuñez Cronograma v
Fecha: mié 4/09/24
