Programacion de obra, Ejercicios de Construcción

Desarrollo del programa para la ejecucion de una obra

Tipo: Ejercicios

2020/2021

Subido el 12/05/2025

abraham-samalvides-baldarrago
abraham-samalvides-baldarrago 🇵🇪

3

(1)

6 documentos

1 / 14

Toggle sidebar

Esta página no es visible en la vista previa

¡No te pierdas las partes importantes!

bg1

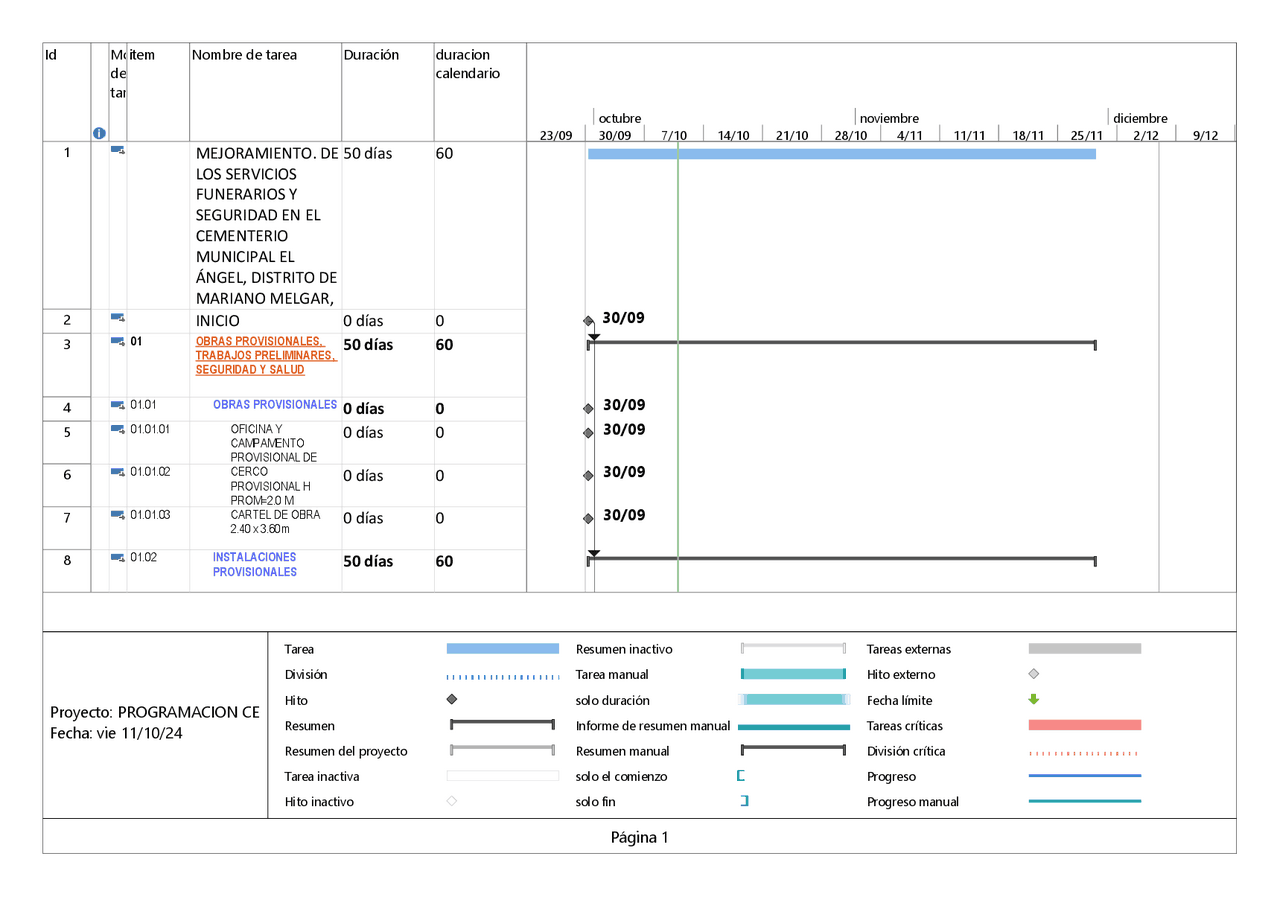

Id
Modo
de
tarea
item
Nombre de tarea
Duración
duracion
calendario
1
MEJORAMIENTO. DE
LOS SERVICIOS
FUNERARIOS Y
SEGURIDAD EN EL
CEMENTERIO
MUNICIPAL EL
ÁNGEL, DISTRITO DE
MARIANO MELGAR,
PROVINCIA D
50 días
60
2
INICIO
0 días
0
3
01
OBRAS PROVISIONALES,
TRABAJOS PRELIMINARES,
SEGURIDAD Y SALUD
50 días
60
4
01.01
OBRAS PROVISIONALES
0 días
0
5
01.01.01
0 días
0
6
01.01.02
0 días
0
7
01.01.03
0 días
0
8
01.02
INSTALACIONES
PROVISIONALES
50 días
60
30/09
30/09
30/09
30/09
30/09
23/09
30/09
7/10
14/10
21/10
28/10
4/11
11/11
18/11
25/11
2/12
9/12
16/12
septiembre
octubre
noviembre
diciembre
Tarea
División
Hito
Resumen
Resumen del proyecto
Tarea inactiva
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Fecha límite
Tareas críticas
División crítica
Progreso
Progreso manual
Página 1
Proyecto: PROGRAMACION CE
Fecha: vie 11/10/24
pf3
pf4
pf5
pf8
pf9
pfa
pfd
pfe

Vista previa parcial del texto

¡Descarga Programacion de obra y más Ejercicios en PDF de Construcción solo en Docsity!

de

tarea

calendario

1 MEJORAMIENTO. DE

LOS SERVICIOS

FUNERARIOS Y

SEGURIDAD EN EL

CEMENTERIO

MUNICIPAL EL

ÁNGEL, DISTRITO DE

MARIANO MELGAR,

PROVINCIA D

50 días 60

2 INICIO 0 días 0

3^01 OBRAS PROVISIONALES,

TRABAJOS PRELIMINARES,

SEGURIDAD Y SALUD

50 días 60

4 01.01^ OBRAS PROVISIONALES^ 0 días 0

5 01.01.01^ OFICINA Y

CAMPAMENTO

PROVISIONAL DE

0 días 0

6 01.01.02^ CERCO

PROVISIONAL H

PROM=2.0 M

0 días 0

7 01.01.03^ CARTEL DE OBRA

2.40 x 3.60m

0 días 0

8 01.02^ INSTALACIONES

PROVISIONALES

50 días 60

septiembre octubre noviembre diciembre Tarea División Hito Resumen Resumen del proyecto Tarea inactiva Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Fecha límite Tareas críticas División crítica Progreso Progreso manual

Proyecto: PROGRAMACION CE

Fecha: vie 11/10/

de

tarea

calendario

9 01.02.01^ INSUMOS COMPL.

PARA EL

ABASTECIMIENTO DE

AGUA Y ENERGIA

ELECTRICA

0 días 0

10 01.02.02^ ENERGIA ELECTRICA

PARA LA OBRA

50 días 60

11 01.02.03^ AGUA DE

CONSTRUCCION

PARA LA OBRA

50 días 60

12 01.03^ MOVILIZACION DE

MAQUINARIA Y

HERRAMIENTAS.

1 día 1

13 01.03.01^ MOVILIZACION Y

DESMOVILIZACION

DE EQUIPOS Y

MAQUINARIA

1 día 1

14 01.04^ SEGURIDAD Y SALUD EN

EL TRABAJO

2 días 2

15 01.04.01^ EQUIPOS DE

PROTECCION

COLECTIVA

0 días 0

16 01.04.02^ EQUIPOS DE

PROTECCIÓN

INDIVIDUAL

0 días 0

17 01.04.03^ SEÑALIZACION

TEMPORAL DE

SEGURIDAD

1 día 1

septiembre octubre noviembre diciembre Tarea División Hito Resumen Resumen del proyecto Tarea inactiva Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Fecha límite Tareas críticas División crítica Progreso Progreso manual

Proyecto: PROGRAMACION CE

Fecha: vie 11/10/

de

tarea

calendario

29 02.03.01^ EXCAVACION MASIVA

CON MAQUINARIA

0 días 0

30 02.03.02^ RELLENO CON

MATERIAL PROPIO

CON EQUIPO

0 días 0

31 02.03.03^ ELIMINACION DE

MATERIAL

EXCEDENTE

0 días 0

33^03 VIA DE INGRESO^ 17 días 21

34 03.01^ MOVIMIENTO DE TIERRAS17 días 21

35 03.01.01^ EXCAVACION EN

TERRENO NORMAL

9 días 11

36 03.01.02^ RELLENO CON

MATERIAL

PRESTAMO

1 día 1

37 03.01.03^ PERFILADO Y

COMPACTADO DE

SUELO MEJORADO

7 días 9

38 03.01.04^ ELIMINACION DE

MATERIAL

EXCEDENTE

2 días 3

40^04 ESPACIOS DE

CIRCULACION PEATONAL

50 días 60

41 04.01^ MOVIMIENTO DE TIERRAS10 días 12

septiembre octubre noviembre diciembre Tarea División Hito Resumen Resumen del proyecto Tarea inactiva Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Fecha límite Tareas críticas División crítica Progreso Progreso manual

Proyecto: PROGRAMACION CE

Fecha: vie 11/10/

de

tarea

calendario

42 04.01.01^ EXCAVACION

MANUAL EN

TERRENO NORMAL

9 días 11

43 04.01.02^ ELIMINACION DE

MATERIAL

EXCEDENTE

1 día 1

44 04.02^ OBRAS DE CONCRETO

SIMPLE

50 días 60

45 04.02.01^ SARDINELES^ 26 días 31

46 04.02.01.01^ EXCAVACION

MANUAL PARA

SARDINELES

3 días 3

47 04.02.01.02^ SARDINEL DE

CONCRETO F'C =

175 Kg/cm

2 días 2

48 04.02.01.03^ ENCOFRADO Y

DESENCOFRADO

DE SARDINELES

9 días 12

49 04.02.01.04^ SOLAQUEADO EN

SARDINELES

CEMENTO-ARENA

7 días 8

50 04.02.01.05^ PINTURA EN

SARDINEL

JARDINERAS

5 días 6

51 04.02.02^ VEREDA^ 32 días 38

septiembre octubre noviembre diciembre Tarea División Hito Resumen Resumen del proyecto Tarea inactiva Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Fecha límite Tareas críticas División crítica Progreso Progreso manual

Proyecto: PROGRAMACION CE

Fecha: vie 11/10/

de

tarea

calendario

63 04.02.03.02^ ENCOFRADO Y

DESENCOFRADO

NORMAL

1 día 1

64 04.02.03.03^ SOLAQUEADO EN ALTAR CEMENTO-ARENA C/DISEÑO2 días 2

65 04.02.04^ ESTANCIAS^ 43 días 52

66 04.02.04.01^ NIVELACION Y

COMPACTACION

CON EQUIPO

LIVIANO

0 días 0

67 04.02.04.02^ CONFORMACION

DE LA BASE

GRANULAR

E=0.10M

0 días 0

68 04.02.04.03^ CONCRETO

FC=175KG/CM

0 días 0

69 04.02.04.04^ JUNTA ASFALTICAS e=13 días 3

70 04.02.04.05^ ENCOFRADO Y

DESENCOFRADO

NORMAL PARA

VEREDAS

0 días 0

71 04.02.04.06^ CURADO DE

CONCRETO

1 día 1

72 04.02.05^ GRADERIO-ALTAR^ 45 días 54

septiembre octubre noviembre diciembre Tarea División Hito Resumen Resumen del proyecto Tarea inactiva Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Fecha límite Tareas críticas División crítica Progreso Progreso manual

Proyecto: PROGRAMACION CE

Fecha: vie 11/10/

de

tarea

calendario

73 04.02.05.01^ NIVELACION Y

COMPACTACION

CON EQUIPO

LIVIANO

0 días 0

74 04.02.05.02^ CONCRETO

FC=175KG/CM

0 días 0

75 04.02.05.03^ JUNTA ASFALTICAS e=13 días 3

76 04.02.05.04^ ENCOFRADO Y

DESENCOFRADO

NORMAL PARA

VEREDAS

0 días 0

77 04.02.05.05^ CURADO DE

CONCRETO

0 días 0

78 04.02.06^ VIA VEHICULAR^ 27 días 33

79 04.02.06.01^ NIVELACION Y

COMPACTACION

CON EQUIPO

LIVIANO

4 días 5

80 04.02.06.02^ CONFORMACION

DE LA BASE

GRANULAR

E=0.15M

6 días 8

81 04.02.06.03^ CONCRETO

FC=250 KG/CM

6 días 7

82 04.02.06.04^ JUNTA ASFALTICAS e=18 días 9

septiembre octubre noviembre diciembre Tarea División Hito Resumen Resumen del proyecto Tarea inactiva Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Fecha límite Tareas críticas División crítica Progreso Progreso manual

Proyecto: PROGRAMACION CE

Fecha: vie 11/10/

de

tarea

calendario

95 04.02.08.02^ CONFORMACION

DE LA BASE

GRANULAR

E=0.10M

1 día 1

96 04.02.08.03^ CONCRETO F'C

175 KG/CM

RAMPAS

2 días 3

97 04.02.08.04^ ENCOFRADO Y

DESENCOFRADO

NORMAL PARA

RAMPAS

1 día 1

98 04.02.08.05^ CURADO DEL

CONCRETO

1 día 1

99 04.02.09^ GRADERIAS^ 13 días 15

100 04.02.09.01^ NIVELACION Y

COMPACTACION

CON EQUIPO

LIVIANO

2 días 2

101 04.02.09.02^ CONFORMACION

DE LA BASE

GRANULAR

E=0.10M

1 día 1

102 04.02.09.03^ CONCRETO

FC=175KG/CM

2 días 2

103 04.02.09.04^ JUNTA ASFALTICAS e=15 días 6

104 04.02.09.05^ ENCOFRADO Y DESENCOFRADO NORMAL PARA GRADERIA2 días 3

septiembre octubre noviembre diciembre Tarea División Hito Resumen Resumen del proyecto Tarea inactiva Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Fecha límite Tareas críticas División crítica Progreso Progreso manual

Proyecto: PROGRAMACION CE

Fecha: vie 11/10/

de

tarea

calendario

105 04.02.09.06^ CURADO DE

CONCRETO

1 día 1

107^05 MOVIMIENTOS DE TIERRAS

EXPLANACIONES PARA

TRAZADO DE SEPULTURAS

7 días 8

108 05.01^ NIVELACIÓN Y COMPACTADO6 días 7

109 05.02^ TRAZO Y REPLANTEO Y

ESTAQUEO DE

SEPULTURAS

1 día 1

111^06 SISTEMA DE RIEGO^ 9 días 11

112 06.01^ EXCAVACION MANUAL

EN TERRENO NORMAL

6 días 7

113 06.02^ RELLENO CON

MATERIAL PROPIO

1 día 1

114 06.03^ ELIMINACION DE

MATERIAL EXCEDENTE

1 día 1

115 06.04^ INSTALACION RED

PRINCIPAL DE SISTEMA

DE RIEGO

1 día 1

116 06.05^ INSTALACION RED

SECUNDARIA DE

SISTEMA DE RIEGO

1 día 1

septiembre octubre noviembre diciembre Tarea División Hito Resumen Resumen del proyecto Tarea inactiva Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Fecha límite Tareas críticas División crítica Progreso Progreso manual

Proyecto: PROGRAMACION CE

Fecha: vie 11/10/

de

tarea

calendario

131 08.07^ CONEXION

COMPLEMENTARIA

0 días 0

132 08.08^ SEÑALIZACION INFORMATIVA3 días 3

133 08.09^ LIMPIEZA FINAL^ 8 días 9

134 08.10^ REJAS METALICAS^ 4 días 3

135 08.10.01^ CERCO REJA C/COL

4"x4"x1/4" PLAT. 1 1/2" x 3/16",2x3/16, H=1.20m

4 días 3

136 08.11^ BARANDA C/

PASAMANOS METALICO

6 días 7

137 08.11.01^ BARANDA C/

PASAMANOS

METALICO

6 días 7

139^09 MURO ENROCADO^ 15 días 18

140 09.01^ ENROCADO^ 15 días 18

141 09.01.01^ LIMPIEZA Y NIVELACION7 días 9

142 09.01.02^ CONFORMACION DE

ZANJA C/

MAQUINARIA

1 día 1

143 09.01.03^ EXCAVACION DE

ZANJA LINEAL

1 día 1

144 09.01.04^ PERFILADO Y REFINE

EN TALUD

1 día 1

septiembre octubre noviembre diciembre Tarea División Hito Resumen Resumen del proyecto Tarea inactiva Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Fecha límite Tareas críticas División crítica Progreso Progreso manual

Proyecto: PROGRAMACION CE

Fecha: vie 11/10/

de

tarea

calendario

145 09.01.05^ SELECCION Y

ACOPIO DE ROCA

EXTRAIDA

3 días 3

146 09.01.06^ ACOMODO DE ROCA

EN ZANJA

1 día 2

147 09.01.07^ ACOMODO DE ROCA

EN TALUD

4 días 4

148 FIN 0 días 0 6/

septiembre octubre noviembre diciembre Tarea División Hito Resumen Resumen del proyecto Tarea inactiva Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Fecha límite Tareas críticas División crítica Progreso Progreso manual

Proyecto: PROGRAMACION CE

Fecha: vie 11/10/
