PROYECTOS PROYECTOS PROYECTOS PROYECTOS PROYECTOS PROYECTOS, Ejercicios de Derecho

PROYECTOS PROYECTOS PROYECTOS PROYECTOS PROYECTOS

Tipo: Ejercicios

2022/2023

Subido el 12/10/2023

oscar-sanchez-sosa
oscar-sanchez-sosa 🇵🇪

4 documentos

1 / 5

Toggle sidebar

Esta página no es visible en la vista previa

¡No te pierdas las partes importantes!

bg1

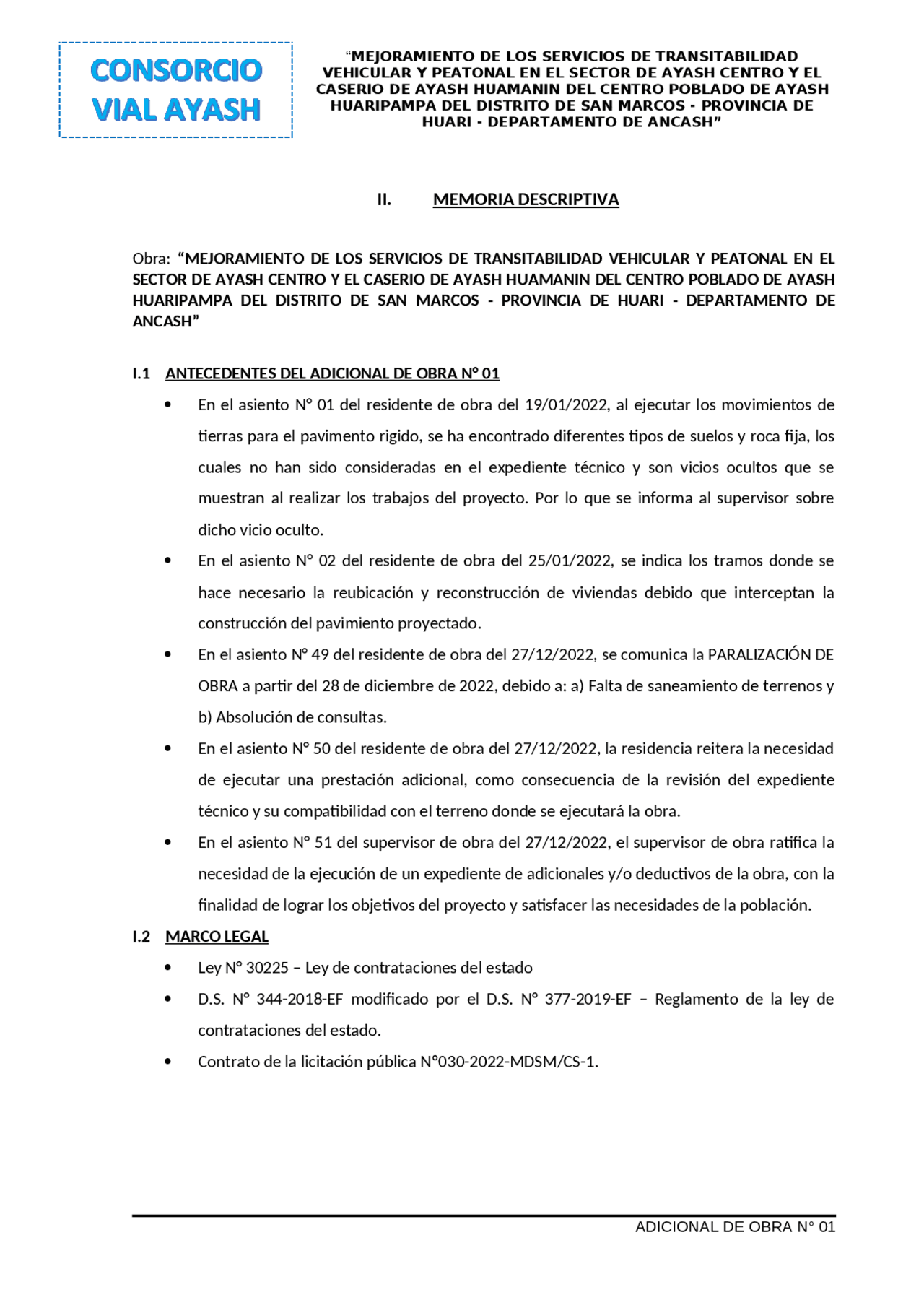

MEJORAMIENTO DE LOS SERVICIOS DE TRANSITABILIDAD
VEHICULAR Y PEATONAL EN EL SECTOR DE AYASH CENTRO Y EL
CASERIO DE AYASH HUAMANIN DEL CENTRO POBLADO DE AYASH
HUARIPAMPA DEL DISTRITO DE SAN MARCOS - PROVINCIA DE
HUARI - DEPARTAMENTO DE ANCASH”
II. MEMORIA DESCRIPTIVA
Obra: “MEJORAMIENTO DE LOS SERVICIOS DE TRANSITABILIDAD VEHICULAR Y PEATONAL EN EL
SECTOR DE AYASH CENTRO Y EL CASERIO DE AYASH HUAMANIN DEL CENTRO POBLADO DE AYASH
HUARIPAMPA DEL DISTRITO DE SAN MARCOS - PROVINCIA DE HUARI - DEPARTAMENTO DE
ANCASH”
I.1 ANTECEDENTES DEL ADICIONAL DE OBRA N° 01
En el asiento01 del residente de obra del 19/01/2022, al ejecutar los movimientos de
tierras para el pavimento rigido, se ha encontrado diferentes tipos de suelos y roca fija, los
cuales no han sido consideradas en el expediente técnico y son vicios ocultos que se
muestran al realizar los trabajos del proyecto. Por lo que se informa al supervisor sobre
dicho vicio oculto.
En el asiento N° 02 del residente de obra del 25/01/2022, se indica los tramos donde se
hace necesario la reubicación y reconstrucción de viviendas debido que interceptan la
construcción del pavimiento proyectado.
En el asiento N° 49 del residente de obra del 27/12/2022, se comunica la PARALIZACIÓN DE
OBRA a partir del 28 de diciembre de 2022, debido a: a) Falta de saneamiento de terrenos y
b) Absolución de consultas.
En el asiento N° 50 del residente de obra del 27/12/2022, la residencia reitera la necesidad
de ejecutar una prestación adicional, como consecuencia de la revisión del expediente
técnico y su compatibilidad con el terreno donde se ejecutará la obra.
En el asiento N° 51 del supervisor de obra del 27/12/2022, el supervisor de obra ratifica la
necesidad de la ejecución de un expediente de adicionales y/o deductivos de la obra, con la
finalidad de lograr los objetivos del proyecto y satisfacer las necesidades de la población.
I.2 MARCO LEGAL
Ley N° 30225 – Ley de contrataciones del estado
D.S. 344-2018-EF modificado por el D.S. 377-2019-EF Reglamento de la ley de
contrataciones del estado.
Contrato de la licitación pública Nº030-2022-MDSM/CS-1.
ADICIONAL DE OBRA N° 01
pf3
pf4
pf5

Vista previa parcial del texto

¡Descarga PROYECTOS PROYECTOS PROYECTOS PROYECTOS PROYECTOS PROYECTOS y más Ejercicios en PDF de Derecho solo en Docsity!

VEHICULAR Y PEATONAL EN EL SECTOR DE AYASH CENTRO Y EL CASERIO DE AYASH HUAMANIN DEL CENTRO POBLADO DE AYASH HUARIPAMPA DEL DISTRITO DE SAN MARCOS - PROVINCIA DE HUARI - DEPARTAMENTO DE ANCASH”

II. MEMORIA DESCRIPTIVA

Obra: “MEJORAMIENTO DE LOS SERVICIOS DE TRANSITABILIDAD VEHICULAR Y PEATONAL EN EL SECTOR DE AYASH CENTRO Y EL CASERIO DE AYASH HUAMANIN DEL CENTRO POBLADO DE AYASH HUARIPAMPA DEL DISTRITO DE SAN MARCOS - PROVINCIA DE HUARI - DEPARTAMENTO DE ANCASH” I.1 ANTECEDENTES DEL ADICIONAL DE OBRA N° 01  En el asiento N° 01 del residente de obra del 19/01/2022, al ejecutar los movimientos de tierras para el pavimento rigido, se ha encontrado diferentes tipos de suelos y roca fija, los cuales no han sido consideradas en el expediente técnico y son vicios ocultos que se muestran al realizar los trabajos del proyecto. Por lo que se informa al supervisor sobre dicho vicio oculto.  En el asiento N° 02 del residente de obra del 25/01/2022, se indica los tramos donde se hace necesario la reubicación y reconstrucción de viviendas debido que interceptan la construcción del pavimiento proyectado.  En el asiento N° 49 del residente de obra del 27/12/2022, se comunica la PARALIZACIÓN DE OBRA a partir del 28 de diciembre de 2022, debido a: a) Falta de saneamiento de terrenos y b) Absolución de consultas.  En el asiento N° 50 del residente de obra del 27/12/2022, la residencia reitera la necesidad de ejecutar una prestación adicional, como consecuencia de la revisión del expediente técnico y su compatibilidad con el terreno donde se ejecutará la obra.  En el asiento N° 51 del supervisor de obra del 27/12/2022, el supervisor de obra ratifica la necesidad de la ejecución de un expediente de adicionales y/o deductivos de la obra, con la finalidad de lograr los objetivos del proyecto y satisfacer las necesidades de la población. I.2 MARCO LEGAL  Ley N° 30225 – Ley de contrataciones del estado  D.S. N° 344-2018-EF modificado por el D.S. N° 377-2019-EF – Reglamento de la ley de contrataciones del estado.  Contrato de la licitación pública Nº030-2022-MDSM/CS-1.

VEHICULAR Y PEATONAL EN EL SECTOR DE AYASH CENTRO Y EL CASERIO DE AYASH HUAMANIN DEL CENTRO POBLADO DE AYASH HUARIPAMPA DEL DISTRITO DE SAN MARCOS - PROVINCIA DE HUARI - DEPARTAMENTO DE ANCASH” I.3 UBICACIÓN DEL PROYECTOUbicación política  Departamento : Ancash.  Provincia : Huari.  Distrito : San Marcos.  Centro Poblado : Ayash Huaripampa. I.4 JUSTIFICACION DE LA PRESTACION ADICIONAL DE OBRA N° 01  La prestación del adicional de obra es necesario para poder cumplir las metas del proyecto, ya que el tipo de suelo en el tramo señalado para la construcción del pavimento rígido, es de diferente característica y genera un vicio oculto. I.5 DESCRIPCIÓN DE LAS PARTIDAS DE ADICIONAL DE OBRA N° 01 MUROS DE CONTENCION Se realizará trabajos de limpieza de terreno manual, trazo nivel y replanteo, corte de terreno manual para muros de contención, relleno y compactado con material de préstamo en muros de contención, solado 1:10; C:A E=4”, en las calles siguientes:  AV. UCHCU TRAMO 0+080 - 0+  AV. UCHCU TRAMO 0+095 - 0+  AV. UCHCU TRAMO 0+220 - 0+  AV. UCHCU TRAMO 0+263 - 0+  AV. UCHCU TRAMO 0+297- 0+  JR. MATAPUQUIO TRAMO 0+278 - 0+  PSJ. ISHPAG TRAMO 0+027 - 0+  PSJ. ISHPAG TRAMO 0+110 - 0+ Se realizará trabajos de concreto armado para muros de contención y encofrado y desencofrado en zapata y pantalla con la colocación de acero respectivo, detallado en el metrado y planos en las calles siguientes:  AV. UCHCU TRAMO 0+297 - 0+  PSJ. ISHPAG TRAMO 0+110 - 0+

VEHICULAR Y PEATONAL EN EL SECTOR DE AYASH CENTRO Y EL CASERIO DE AYASH HUAMANIN DEL CENTRO POBLADO DE AYASH HUARIPAMPA DEL DISTRITO DE SAN MARCOS - PROVINCIA DE HUARI - DEPARTAMENTO DE ANCASH” Se realizará trabajos de corte con maquinaria en roca para pavimento en las calles:  AV.Huamanin 1 tramo 0 +085 lado derecho  AV.Huamanin 1 tramo 0 + 105 lado derecho  AV.Huamanin 1 tramo 0 + 120 lado izquierdo  AV.Huamanin 1 tramo 0 + 125 lado derecho  AV. Uchcu tramo 0 + 00 lado derecho  AV. Uchcu tramo 0 + 030 lado derecho  Jr. MATAPUQUIO tramo 0 + 110 lado derecho  Jr. MATAPUQUIO tramo 0 + 130 lado derecho  Jr. MATAPUQUIO tramo 0 + 165 lado derecho Se realizará trabajos de eliminación de material excedente a una distancia = 5 km + 30% esponjamiento c/volquete de los tramos donde se excavaron. DRENAJE Se Instalará sistema de drenaje con tubería perforada de 6” en la Av Uchcu una longitud de 85m desde el KM 0+150 AL 0+230. ACANTARILLA PLUVIAL Se construirá alcantarillas pluviales de concreto armado de forma rectangular para dar paso a los efluentes de los ojos de agua que traspasan la via en la Av Uchcu una longitud de 5m y el Jr. Matapuquio con una longitud de 7m. CUNETA Se construirá cunetas de concreto imple en las avenidas Huamanin 1 tramo 0+00 al 0+309 y en la Av. Uchcu en los tramos 0+00 al 0+293. OTROS Se realizará el destroncado de árboles en los tramos afectados ubicado en la vía proyectada las cuales se recompensará según acuerdo entre los propietarios afectados. I.6 PRESUPUESTO DE ADICIONAL DE OBRA N° 01

VEHICULAR Y PEATONAL EN EL SECTOR DE AYASH CENTRO Y EL CASERIO DE AYASH HUAMANIN DEL CENTRO POBLADO DE AYASH HUARIPAMPA DEL DISTRITO DE SAN MARCOS - PROVINCIA DE HUARI - DEPARTAMENTO DE ANCASH” COSTO DIRECTO 504,651. GASTOS GENERALES ( 8.081134% %) 40,781. UTILIDAD (8.7716042%) 44,266. =========== = SUB TOTAL 589,699. I.G.V (18%) 106,145. =========== = PRESUPUESTO 695,845. I.7 RESUMEN DE PRESUPUESTO ADICIONAL Y DEDUCTIVO VINCULANTE PPTO ADICIONAL DE OBRA N°01 695,845. I.8 PLAZO DE EJECUCION DE ADICIONAL DE OBRA 25 días calendario
