Docsity
Docsity

Prepara tus exámenes
Prepara tus exámenes

Prepara tus exámenes y mejora tus resultados gracias a la gran cantidad de recursos disponibles en Docsity


Consigue puntos base para descargar
Consigue puntos base para descargar

Gana puntos ayudando a otros estudiantes o consíguelos activando un Plan Premium


Orientación Universidad
Orientación Universidad


Submuracion en obras, Resúmenes de Construcción

explicacion de submuracion de muros en construccion

Tipo: Resúmenes

2025/2026

Subido el 29/04/2026

dahyana-herber
dahyana-herber 🇦🇷

2 documentos

1 / 3

Toggle sidebar

Esta página no es visible en la vista previa

¡No te pierdas las partes importantes!

bg1

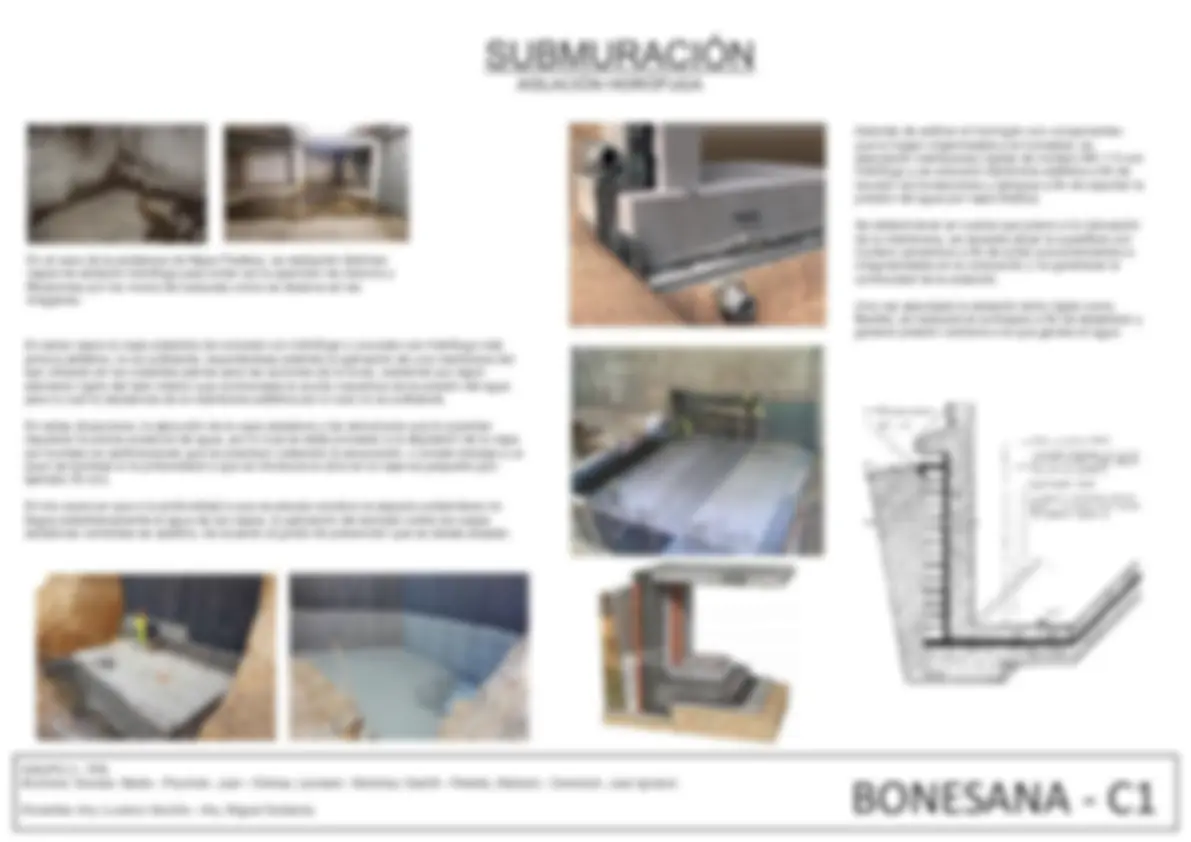

SUBMURACIÓN
Luego de relevar el terreno, construcciones linderas y efectuar
un estudio de suelos, se procederá a la limpieza del mismo
desmalezando y quitando la capa superficial de tierra a fin de
contar con una superficie nivelada y adecuada para iniciar los
trabajo de excavación.
Posteriormente, se excava el terreno dejando un talud de tierra
de como mínimo 60 a 100cm de ancho a nivel de terreno y con
un ancho al fondo de la excavación equivalente al ángulo de 60°
(volumen de tensiones). Una vez realizado el talúd, se marca en
el muro existente franjas de 150cm de ancho y se numeran
idealmente del 1 al 4 de manera cíclica.
Se realizará el desmonte de los tramos de talúd iniciando por el 1 y
continuando en principio por los números impares y luego los
pares. Como se observa en la imagen, se irán efectuando los
encofrados y colocando la armadura para el tabique de hormigón
correspondiente (si no es proyectado). En el caso de ser de
mampostería, se irá ejecutando la misma por partes.
EXCAVACIÓN Y PROCESO
GRUPO 2 - TP6
Alumnos: Escolar, Nadia - Pouchan, Juan - Gómez, Leonela - Sánchez, Genith - Pekelis, Mariano - Caracoch, Juan Ignacio
Docentes: Arq. Luciano Vecchio - Arq. Miguel Gutierrez BONESANA - C1
Es el proceso que se realiza ante la necesidad de
fundar bajo el nivel de fundación de un edificio
lindero existente.
pf3

Vista previa parcial del texto

¡Descarga Submuracion en obras y más Resúmenes en PDF de Construcción solo en Docsity!

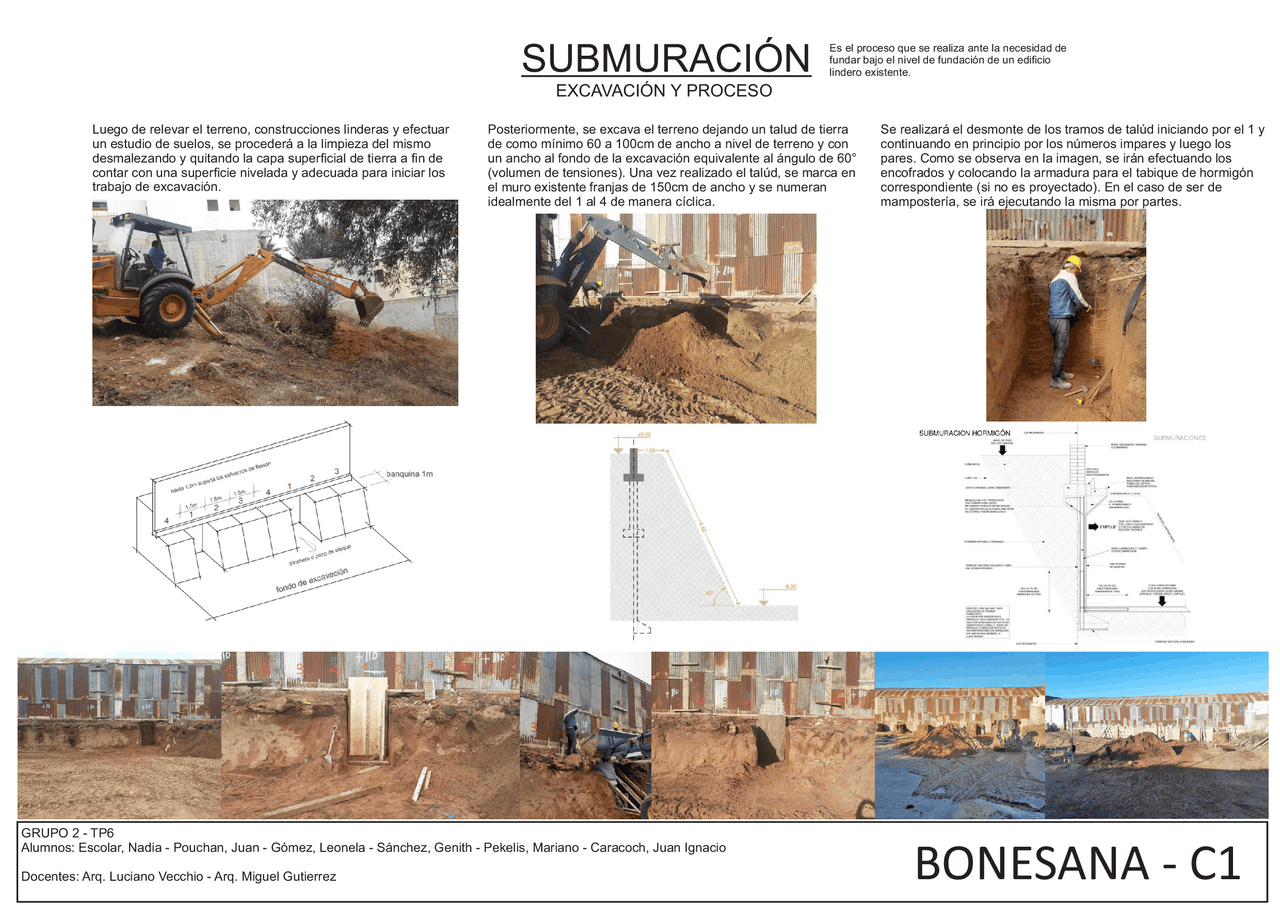

SUBMURACIÓN

Luego de relevar el terreno, construcciones linderas y efectuar un estudio de suelos, se procederá a la limpieza del mismo desmalezando y quitando la capa superficial de tierra a fin de contar con una superficie nivelada y adecuada para iniciar los trabajo de excavación.

Posteriormente, se excava el terreno dejando un talud de tierra de como mínimo 60 a 100cm de ancho a nivel de terreno y con un ancho al fondo de la excavación equivalente al ángulo de 60° (volumen de tensiones). Una vez realizado el talúd, se marca en el muro existente franjas de 150cm de ancho y se numeran idealmente del 1 al 4 de manera cíclica.

Se realizará el desmonte de los tramos de talúd iniciando por el 1 y continuando en principio por los números impares y luego los pares. Como se observa en la imagen, se irán efectuando los encofrados y colocando la armadura para el tabique de hormigón correspondiente (si no es proyectado). En el caso de ser de mampostería, se irá ejecutando la misma por partes.

EXCAVACIÓN Y PROCESO

GRUPO 2 - TP

Alumnos: Escolar, Nadia - Pouchan, Juan - Gómez, Leonela - Sánchez, Genith - Pekelis, Mariano - Caracoch, Juan Ignacio

Es el proceso que se realiza ante la necesidad de fundar bajo el nivel de fundación de un edificio lindero existente.

SUBMURACIÓN

TABIQUE DE HORMIGÓN

1- Se elige los taludes a trabajar de acuerdo al proyecto

estructural y al sistema de fundación elegido, en el caso

de las fotos, se corresponde a una obra con pilotes,

cabezales y vigas riostras. Luego de replantear el terreno,

se procede a retirar los sectores de talud que coinciden

con los pilotes y se realizan las excavaciones para los

mismos.

2- Una vez ejecutados los pilotes a los cuales se les

dejaron “pelos” para unir al resto de la estructura, se

ejecuta la armadura de los cabezales y vigas.

3- Es necesario nunca olvidar dejar armadura que

sirva para atar los elementos estrucrurales entre si

en las diferentes etapas, así se garantiza la

continuidad en el Hormigón Armado. Una vez

fraguados los cabezales y vigas, se procede al

armado del tabique, anclajes y su respectivo

encofrado y aislación hidrófuga.

4- Se procede al llenado de los encofrados del

tabique, si existe encofrado, será colado por la parte

superior, sino puede ser proyectado como en la

imagen. Si es colado, posteriormente se vibra para

que se cubran todos los espacios y no queden

huecos que afecten a la continuidad del hormigón.

5- Una vez ejecutados fraguados los primeros

tabiques, se procederá a retirar los siguientes

taludes y continuar con la ejecución de las

fundaciones y tabiques de hormigón.

6- Pasado el tiempo de curado, se procede al retiro

de los encofrados.

GRUPO 2 - TP

Alumnos: Escolar, Nadia - Pouchan, Juan - Gómez, Leonela - Sánchez, Genith - Pekelis, Mariano - Caracoch, Juan Ignacio
