Planificación Inicial de la Construcción de una Autopista: Un Estudio de Caso, Apuntes de Matemáticas

Un ejercicio práctico de planificación inicial para la construcción de una autopista de 6 carriles con una distancia aproximada de 10 km. Se detalla la estructura de trabajo del proyecto, incluyendo las actividades, tareas, subtareas, duración y precedencias. Se incluye un diagrama de gantt y la ruta crítica para la gestión del proyecto.

Tipo: Apuntes

2024/2025

Subido el 10/04/2025

jorge-ivan-angel-restrepo
jorge-ivan-angel-restrepo 🇨🇴

4 documentos

1 / 7

Toggle sidebar

Esta página no es visible en la vista previa

¡No te pierdas las partes importantes!

bg1
ACTIVIDAD PRÁCTICA.
Jorge Iván Ángel Restrepo.
Dirección de Proyectos.
PROBLEMA POR RESOLVER:
Desarrollar la planificación inicial del proyecto referente a la construcción de una autopista de 6 carriles de aproximadamente 10km de
distancia en un máximo de tiempo de 18 meses.
ESTRUCTURA DE TRABAJO:
Se presenta el siguiente esquema que muestra la Estructura de Trabajo propuesta para acometer el desarrollo del proyecto de la
autopista, así:

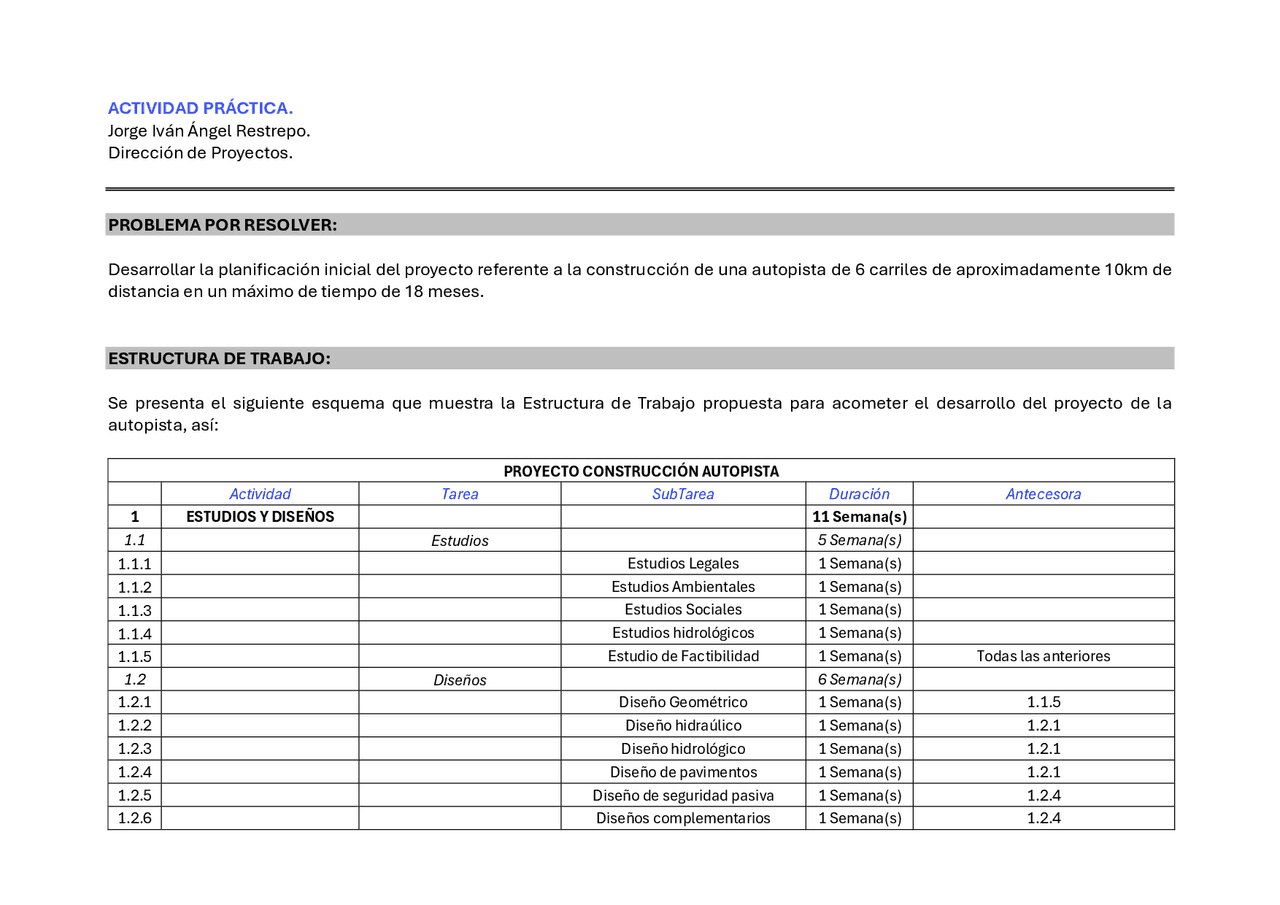

PROYECTO CONSTRUCCIÓN AUTOPISTA
Actividad
Tarea
SubTarea
Duración
Antecesora
1
ESTUDIOS Y DISEÑOS
11 Semana(s)
1.1
Estudios
5 Semana(s)
1.1.1
Estudios Legales
1 Semana(s)
1.1.2
Estudios Ambientales
1 Semana(s)
1.1.3
Estudios Sociales
1 Semana(s)
1.1.4
Estudios hidrológicos
1 Semana(s)
1.1.5
Estudio de Factibilidad
1 Semana(s)
Todas las anteriores
1.2
Diseños
6 Semana(s)
1.2.1
Diseño Geométrico
1 Semana(s)
1.1.5
1.2.2
Diseño hidraúlico
1 Semana(s)
1.2.1
1.2.3
Diseño hidrológico
1 Semana(s)
1.2.1
1.2.4
Diseño de pavimentos
1 Semana(s)
1.2.1
1.2.5
Diseño de seguridad pasiva
1 Semana(s)
1.2.4
1.2.6
Diseños complementarios
1 Semana(s)
1.2.4
pf3
pf4
pf5

Vista previa parcial del texto

¡Descarga Planificación Inicial de la Construcción de una Autopista: Un Estudio de Caso y más Apuntes en PDF de Matemáticas solo en Docsity!

ACTIVIDAD PRÁCTICA.

Jorge Iván Ángel Restrepo.

Dirección de Proyectos.

PROBLEMA POR RESOLVER:

Desarrollar la planificación inicial del proyecto referente a la construcción de una autopista de 6 carriles de aproximadamente 10km de

distancia en un máximo de tiempo de 18 meses.

ESTRUCTURA DE TRABAJO:

Se presenta el siguiente esquema que muestra la Estructura de Trabajo propuesta para acometer el desarrollo del proyecto de la

autopista, así:

PROYECTO CONSTRUCCIÓN AUTOPISTA

Actividad Tarea SubTarea Duración Antecesora 1 ESTUDIOS Y DISEÑOS 11 Semana(s) 1.1 (^) Estudios 5 Semana(s) 1.1.1 Estudios Legales 1 Semana(s) 1.1.2 Estudios Ambientales^ 1 Semana(s) 1.1.3 Estudios Sociales^ 1 Semana(s) 1.1.4 Estudios hidrológicos^ 1 Semana(s) 1.1.5 Estudio de Factibilidad 1 Semana(s) Todas las anteriores 1.2 (^) Diseños 6 Semana(s) 1.2.1 Diseño Geométrico 1 Semana(s) 1.1. 1.2.2 Diseño hidraúlico 1 Semana(s) 1.2. 1.2.3 Diseño hidrológico 1 Semana(s) 1.2. 1.2.4 Diseño de pavimentos 1 Semana(s) 1.2. 1.2.5 Diseño de seguridad pasiva 1 Semana(s) 1.2. 1.2.6 Diseños complementarios 1 Semana(s) 1.2.

2 PERMISOS Y LICENCIAS 7 Semana(s) 2.1 Permisos 4 Semana(s) 2.1.1 Permisos ambientales 1 Semana(s) 1.2. 2.1.2 Permisos administrativos 1 Semana(s) 1.2. 2.1.3 Permisos legales 1 Semana(s) 1.2. 2.1.4 Permisos de Tránsito 1 Semana(s) 1.2. 2.2 Licencias 3 Semana(s) 2.2.1 Licencias de Construcción 1 Semana(s) 1.2. 2.2.2 Licencias de Movimiento de Tierras 1 Semana(s) 1.2. 2.2.3 Licencias Ambientales 1 Semana(s) 1.2. 3 PRELIMINARES 8 Semana(s) 3.1 Localización y replanteo 1 Semana(s) 3.1.1 Replanteo topográfico 1 Semana(s) 2.2. 3.2 Campamento 1 Semana(s) 3.2.1 Instalación Campamento de obra 1 Semana(s) 3.1. 3.3 Señalización de Obra 4 Semana(s) 3.3.1 Señalización horizontal 1 Semana(s) 3.2. 3.3.2 Señalización vertical 1 Semana(s) 3.2. 3.3.3 Señalización de limitación 1 Semana(s) 3.2. 3.4 Plan de Manejo de Tránsito 2 Semana(s) 3.4.1 Diseño PMT 1 Semana(s) 3.2. 3.4.2 Implantación PMT 1 Semana(s) 3.2. 4 MOVIMIENTO DE TIERRAS 72 Semana(s) 4.1 Excavaciones 48 Semana(s) 4.1.1 Extracción de material común 12 Semana(s) 3.4. 4.1.2 Excavaciones en roca 12 Semana(s) 3.4. 4.1.3 Excavaciones especiales 12 Semana(s) 3.4. 4.1.4 Retiro y entrega 12 Semana(s) 3.4. 4.2 Rellenos 24 Semana(s)

7.2 Pavimentos rígidos 13 Semana(s) 7.2.1 Pavimentos rígidos principales 5 Semana(s) 6.2.4 — Inicio-Inicio 7.2.2 Pavimentos rígidos secundarios 5 Semana(s) 6.2.4 — Inicio-Inicio 7.2.3 Ensayos 3 Semana(s) 7.2. 8 SEÑALIZACIÓN

Semana(s) 8.1 Señalización horizontal 98 Semana(s) 8.1.1 Marcas viales 30 Semana(s) 7.2.1 — Inicio-Inicio 8.1.2 Catadióptricos de piso 34 Semana(s) 7.2.1 — Inicio-Inicio 8.1.3 Otras señales 34 Semana(s) 7.2.1 — Inicio-Inicio 8.2 Señalización vertical 60 Semana(s) 8.2.1 Señales verticales estándar 30 Semana(s) 7.2.1 — Inicio-Inicio 8.2.2 Señales verticales especiales 30 Semana(s) 7.2.1 — Inicio-Inicio 8.3 Pórticos, banderolas

Semana(s) 8.3.1 Pórticos 30 Semana(s) 7.2.1 — Inicio-Inicio 8.3.2 Banderolas 30 Semana(s) 7.2.1 — Inicio-Inicio 8.3.3 Paneles 30 Semana(s) 7.2.1 — Inicio-Inicio 8.3.4 Deflectores 30 Semana(s) 7.2.1 — Inicio-Inicio 8.3.5 Hitos de arista 30 Semana(s) 7.2.1 — Inicio-Inicio 8.3.6 Catadióptricos de barreras 30 Semana(s) 7.2.1 — Inicio-Inicio 9

OBRAS

COMPLEMENTARIAS

Semana(s) 9.1 Seguridad Pasiva

Semana(s) 9.1.1 Barreras Metálicas de Seguridad 34 Semana(s) 7.2.1 — Inicio-Inicio 9.1.2 Atenuadores de Impacto 34 Semana(s) 7.2.1 — Inicio-Inicio 9.1.3 Pretiles 34 Semana(s) 7.2.1 — Inicio-Inicio 9.1.4 Impostas 34 Semana(s) 7.2.1 — Inicio-Inicio 9.1.5 Barandillas 34 Semana(s) 7.2.1 — Inicio-Inicio 9.1.6 Lechos de Frenado 34 Semana(s) 7.2.1 — Inicio-Inicio

9.1.7 Sistemas de alerta de carril 34 Semana(s) 7.2.1 — Inicio-Inicio 9.2 Jardinería

Semana(s) 9.2.1 Jardines centrales mediana 34 Semana(s) 7.2.1 — Inicio-Inicio 9.2.2 Jardines laterales 34 Semana(s) 7.2.1 — Inicio-Inicio 9.2.3 Jardines auxiliares 34 Semana(s) 7.2.1 — Inicio-Inicio 10 RETIRO Y CIERRE OBRA 18 Semana(s) 10.1 Retiro de escombros 10 Semana(s) 10.1.1 Retiro de escombros eje principal 4 Semana(s) 9.2. 10.1.2 Retiro de escombros ramales 4 Semana(s) 9.2. 10.1.3 Disposición final 2 Semana(s)^ 9.2. 10.2 Limpieza general 8 Semana(s) 10.2.1 Limpieza de carriles 2 Semana(s) 9.2. 10.2.2 Limpieza de mediana 2 Semana(s)^ 9.2. 10.2.3 Limpieza de ramales 2 Semana(s)^ 9.2. 10.2.4 Disposición final 2 Semana(s)^ 9.2.

PRECEDENCIAS, RELACIONES Y RUTA CRÍTICA.

Se adjunta una captura de pantalla de la hoja de cálculo con el diagrama de Gantt y la Ruta Crítica, la cual se puede consultar en archivo

en formato de Excel, adjunto a este documento.

COMENTARIOS.

La ruta crítica comienza en los estudios, diseños, permisos y licencias, seguida de los movimientos de tierra y los pavimentos, como eje

basculante del proyecto.

Algunas actividades, se relacionan de fin a principio, otras de inicio a inicio y otras, van solapadas con otras de manera intermitente, pero

se programan con el tiempo de la que subsume el mayor trazo temporal.

Debido al tamaño de la sábana del proyecto, Planning, programación, etcétera, se adjunta el archivo original en formato XLS.

Jorge Iván Ángel Restrepo.
