Exercici pert, Ejercicios de Ciencias Empresariales

Asignatura: ad, Profesor: , Carrera: Ciències Empresarials, Universidad: UB

Tipo: Ejercicios

2013/2014

Subido el 14/07/2014

lis896139
lis896139 🇪🇸

3

(4)

5 documentos

1 / 8

Toggle sidebar

Esta página no es visible en la vista previa

¡No te pierdas las partes importantes!

bg1
1

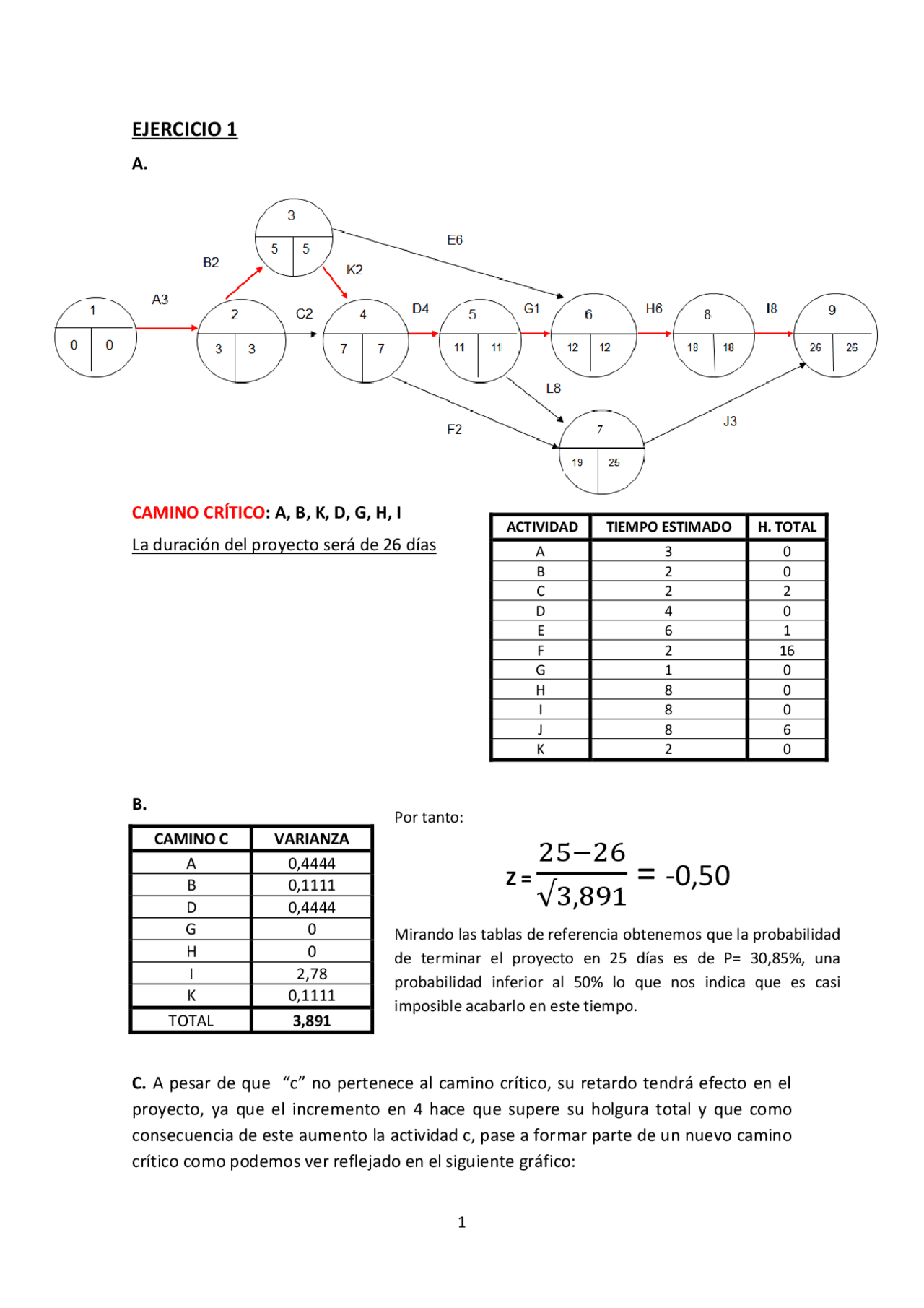

EJERCICIO 1
A.
CAMINO CRÍTICO: A, B, K, D, G, H, I
La duración del proyecto será de 26 días
B.
CAMINO C
VARIANZA
A
0,4444
B
0,1111
D
0,4444
G
0
H
0
I
2,78
K
0,1111
TOTAL
3,891
C. A pesar de que “c” no pertenece al camino crítico, su retardo tendrá efecto en el
proyecto, ya que el incremento en 4 hace que supere su holgura total y que como
consecuencia de este aumento la actividad c, pase a formar parte de un nuevo camino
crítico como podemos ver reflejado en el siguiente gráfico:
ACTIVIDAD
TIEMPO ESTIMADO
H. TOTAL
A
3
0
B
2
0
C
2
2
D
4
0
E
6
1
F
2
16
G
1
0
H
8
0
I
8
0
J
8
6
K
2
0
Por tanto:
Z =
= -0,50
Mirando las tablas de referencia obtenemos que la probabilidad
de terminar el proyecto en 25 días es de P= 30,85%, una
probabilidad inferior al 50% lo que nos indica que es casi
imposible acabarlo en este tiempo.
pf3
pf4
pf5
pf8

Vista previa parcial del texto

¡Descarga Exercici pert y más Ejercicios en PDF de Ciencias Empresariales solo en Docsity!

EJERCICIO 1

A.

CAMINO CRÍTICO: A, B, K, D, G, H, I

La duración del proyecto será de 26 días

B.

CAMINO C VARIANZA

A 0,

B 0,

D 0,

G 0

H 0

I 2,

K 0,

TOTAL 3,

C. A pesar de que “c” no pertenece al camino crítico, su retardo tendrá efecto en el

proyecto, ya que el incremento en 4 hace que supere su holgura total y que como

consecuencia de este aumento la actividad c, pase a formar parte de un nuevo camino

crítico como podemos ver reflejado en el siguiente gráfico:

ACTIVIDAD TIEMPO ESTIMADO H. TOTAL A 3 0 B 2 0 C 2 2 D 4 0 E 6 1 F 2 16 G 1 0 H 8 0 I 8 0 J 8 6 K 2 0

Por tanto:

Z = = - 0,

Mirando las tablas de referencia obtenemos que la probabilidad de terminar el proyecto en 25 días es de P= 30,85%, una probabilidad inferior al 50% lo que nos indica que es casi imposible acabarlo en este tiempo.

CAMINO CRÍTICO1: A,B,K,D,G,H,I

CAMINO CRÍTICO2: A,C,D,G,H,I

La duración del proyecto será de 26 días

EJERCICIO 2

CAMINO CRÍTICO: A, C, E, G, H

CT= Cf + Cv

CT= (3000x15)+(80x15)+(250+300+600+100+150+100+200+500)= 48400€

El proyecto normal tiene una duración de 15 semanas y unos costes totales de 48400€

ACTIVIDAD REDUCCIONES

H. TOTAL COEFICIENTE ALFA A 1 0 50 B 1 1 150 C 1 0 60 D 2 1 15 E 1 0 350 F 0 6 0 G 0 0 0 H 0 0 0

Ahorro total= 2930 + 3020 + 3065 +2730 = 8725

CT= 45370 – 8725 = 36645

Después de reducir todas las actividades posibles vemos que el proyecto puede

finalizar en 12 días con un coste mínimo de 36645€

EJERCICIO 3

A.

CAMINO CRÍTICO: C,F,G

La duración del proyecto será de 14 días

B.

Coste total del proyecto.

CT= Cf + Cv

CT= 6 x 14 + (12+36+25+8+4+1,5+6) = 176,5 Millones

C.

ACTIVIDAD REDUCCIONES H. TOTAL COEFICIENTE ALFA A 1 6 3 B 2 1 2 C 3 0 0, D 0 6 0 E 2 1 1, F 0 0 0 G 1 0 1,

C. CRÍTICO REDUCCIONES C. ALFA

C 3 0,

F 0 0

G 1 1,

REDUCCIÓN DE C

C PASARÁ DE 6 A 5

Cf:  6 x 1 = 6

Cv:  0,3333 x 1 = 0,

AHORRO = 5,67 MILLONES

CT nuevo = 176,5 – 5,67 = 170,83 MILLONES

Al reducir C en 1 nos aparece un nuevo camino crítico quedando representado de la siguiente manera:

CAMINO CRÍTICO 2: B, E, G

Por tanto procedemos a ir reduciendo conjuntamente los dos caminos críticos, a continuación disminuiremos el valor de B y nuevamente el C

REDUCCIÓN DE C REDUCCIÓN DE B

C PASARÁ DE 5 A 3 C PASARÁ DE 4 A 2

Cf:  6 x 2 = 12 Cf:  6 x 2 = 12

Cv:  0,3333 x 2 = 0,6666 Cv:  2 x 2 = 4

AHORRO = 11,33 MILLONES AHORRO = 8 MILLONES

CT nuevo = 170,83 – 11,33= 159,5 MILLONES CT nuevo =159,5–8=151,5MILLONES

La duración del proyecto pasa de 13 días a 11 días. ACTIVIDAD REDUCCIONES C. ALFA

B 2 2

E 2 1,

G 1 1,

La duración del proyecto pasa de 14 a 13 días

EJERCICIO 4

A.

Camino crítico: A, B, D, E, F, I, M

La duración del proyecto es de 24 días

B.

ACTIVIDAD T. ESTIMADO H. TOTAL

A 2 0

B 1,5 0

C 1 7

D 0,5 0

E 5 0

F 4 0

G 1,5 9

H 0,5 9

I 6 0

J 4 7

K 2 7

L 3 7

M 5 0

CAMINO C VARIANZA

A 0,

B 0,

D 0

E 0,

F 0,

I 0,

M 0,

TOTAL 0,

Por tanto:

Z = = -1,

Mirando las tablas de referencia obtenemos que

la probabilidad de terminar el proyecto en 24 días

es de P= 13,57%, una probabilidad inferior al 50%

lo que nos indica que es casi imposible acabarlo

en este tiempo.

C.

D.

Si la actividad K llegase a retrasarse en 6 días no pasaría nada, ya que esta no hace

parte del camino crítico del proyecto y por tanto no afectaría al tiempo de finalización

de este, además podemos ver que aunque dicha actividad se retrase tiene un margen

de 9 días (Holgura total) para poderse realizar, por lo que no ocasionaría ningún

perjuicio al proyecto.

Sí la actividad F se retrasa en un día, como esta pertenece al camino crítico del

proyecto ocasionaría que todas las demás actividades que la preceden se retrasen y

que por tanto el proyecto en general se ralentice un día como podemos ver en el

siguiente gráfico:

CAMINO C VARIANZA

A 0,

B 0,

D 0

E 0,

F 0,

TOTAL 0,

Por tanto:

Z = = -0,

Mirando las tablas de referencia obtenemos que la probabilidad

de terminar la actividad H en 12,5 días es de P= 18,40%, una

probabilidad inferior al 50% lo que nos indica que es casi

imposible acabarla en este tiempo.
