Optimizacion de construccion, Apuntes de Técnicas de Optimización en Ingeniería

optimizacion de construccion, trata acerca de como optimizar los recursos que se encunetran habitualmente en construcción, pero trata de como abordarlas de una mejor manera para mejorar su planificacion y poder ahorrar recursos

Tipo: Apuntes

2020/2021

Subido el 09/05/2022

daniel-pailahueque-nanco
daniel-pailahueque-nanco 🇨🇱

2 documentos

1 / 48

Toggle sidebar

Esta página no es visible en la vista previa

¡No te pierdas las partes importantes!

bg1
2019
Área de Construcción
Optimización de Proyectos
de Construcción
pf3
pf4
pf5
pf8
pf9
pfa
pfd
pfe
pff
pf12
pf13
pf14
pf15
pf16
pf17
pf18
pf19
pf1a
pf1b
pf1c
pf1d
pf1e
pf1f
pf20
pf21
pf22
pf23
pf24
pf25
pf26
pf27
pf28
pf29
pf2a
pf2b
pf2c
pf2d
pf2e
pf2f
pf30

Vista previa parcial del texto

¡Descarga Optimizacion de construccion y más Apuntes en PDF de Técnicas de Optimización en Ingeniería solo en Docsity!

Área de Construcción

Optimización de Proyectos

de Construcción

AE : 2.1.- Desarrolla diagramas de

procesos constructivos a partir del análisis de

las interacciones y la optimización de su

funcionamiento, trabajando de manera

colaborativa.

AE : 2.1.- Desarrolla diagramas de procesos constructivos a partir del análisis de las interacciones y la optimización de su funcionamiento, trabajando de manera colaborativa.

Fecha

Tipo de

Evaluación Ponderación

1 1 de Abril^ Prueba 15%

2 6 de Mayo^ Informe 20%

3 3 de Junio Informe 20%

4 1 de julio Informe 25%

5 8 de Julio Talleres Asistencia

Examen

AE : 1.1.- Analiza las condiciones de una obra atendiendo a la planificación y mejoramiento de procesos para la incrementación de la productividad, organizando el equipo de trabajo

Otras Variables

que Influyen en

la Productividad

Calidad

Seguridad Certificación

Medio

Ambiente

AE : 1.1.- Analiza las condiciones de una obra atendiendo a la planificación y mejoramiento de procesos para la incrementación de la productividad, organizando el equipo de trabajo Factores Interno

Terrenos

y Edificios

Materiales

Energía

Maquinaria

y Equipo

Recursos

Humanos

AE : 1.1.- Analiza las condiciones de una obra atendiendo a la planificación y mejoramiento de procesos para la incrementación de la productividad, organizando el equipo de trabajo Factores Externos

Disponibilidad

de Materiales o

MP

MO Calificada

Políticas

estatales

relativas a

tributación y

Aranceles

Infraestructura

Existente

Disponibilidad

de Capital e

Intereses

Medidas de

ajuste

Aplicadas

AE : 1.1.- Analiza las condiciones de una obra atendiendo a la planificación y mejoramiento de procesos para la incrementación de la productividad, organizando el equipo de trabajo

AE : 1.1.- Analiza las condiciones de una obra atendiendo a la planificación y mejoramiento de procesos para la incrementación de la productividad, organizando el equipo de trabajo

Que es un Indicador

Es un dato o un conjunto de datos que ayuda a

medir objetivamente la evaluación del sistema

de gestión.

Los Indicadores (también llamados medidas)

son el medio que tenemos para visualizar si

estamos cumpliendo o no los objetivos

estratégicos

Un Indicador es …. Una Señal

AE : 1.1.- Analiza las condiciones de una obra atendiendo a la planificación y mejoramiento de procesos para la incrementación de la productividad, organizando el equipo de trabajo Comunicar la Estrategia Comunicar Metas Diagnosticar Problemas Definir Responsabilidades Identificar Iniciativas y Acciones Necesarias Facilita la delegación en las personas Integrar la Compensación con la actuación Medir Comportamiento Mejorar el Control de la Empresa Entender los Procesos Identificar Problemas y Oportunidades Para Que Medir

AE : 2.1.- Desarrolla diagramas de procesos constructivos a partir del análisis de las interacciones y la optimización de su funcionamiento, trabajando de manera colaborativa.

Planificación y Control de Proyecto

AE : 2.1.- Desarrolla diagramas de procesos constructivos a partir del análisis de las interacciones y la optimización de su funcionamiento, trabajando de manera colaborativa.

Objetivos de la Planificación y Programación de

Obra

 Racionalizar las actividades del proceso

constructivo, evitando conflictos en el proceso

y disminuyendo riesgo

 Racionalizar el empleo de los recursos y

permite establecer un control de los recursos

Si la planificación y programación tiene asociada

a su estructura una metodología de control de

procesos

AE : 2.1.- Desarrolla diagramas de procesos constructivos a partir del análisis de las interacciones y la optimización de su funcionamiento, trabajando de manera colaborativa. Beneficios de la Planificación y Programación de Obra

 Reducir incertidumbre en el control de Tiempo

 Conocer lo Volúmenes Peak de necesidades para poder dimensionar las

instalaciones en su capacidad optima

 Programar los movimientos de las instalaciones de faena y retiro de ellas

 Optimizar la programación del área de la obra

 Elaborar un programa de adquisiciones de materiales y arriendos de equipos

 Definir los periodos de contratos y despidos

 Establecer Metodologías de Control

 Otros

AE : 2.1.- Desarrolla diagramas de procesos constructivos a partir del análisis de las interacciones y la optimización de su funcionamiento, trabajando de manera colaborativa. DIAGRAMAS GANTT EN OBRA

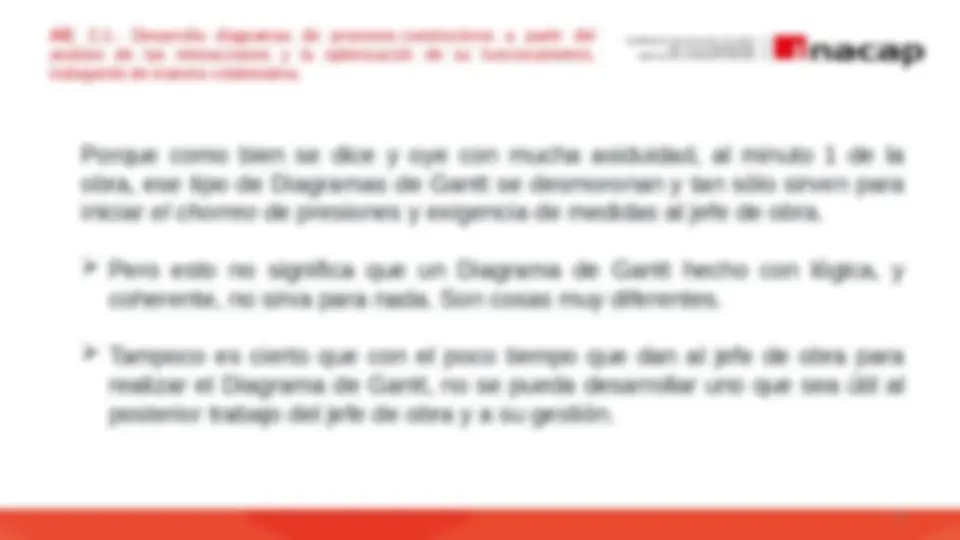

AE : 2.1.- Desarrolla diagramas de procesos constructivos a partir del análisis de las interacciones y la optimización de su funcionamiento, trabajando de manera colaborativa.

  • ‘Sólo es útil para departamentos de finanzas y

contabilidad’.

  • ‘No sirven en obra’.
  • ‘Son adivinanzas que en el primer minuto se

desmoronan’.

  • ‘Con el poco tiempo que hay para preparar la obra, no se

puede hacer un diagrama de Gantt útil’.
