Paso a paso ejercicio MRP T3, Ejercicios de Dirección de las Operaciones

Como hacer un ejercicio MRP paso a paso

Tipo: Ejercicios

2023/2024

Subido el 21/01/2025

usuario desconocido
usuario desconocido 🇪🇸

1 / 2

Toggle sidebar

Esta página no es visible en la vista previa

¡No te pierdas las partes importantes!

bg1

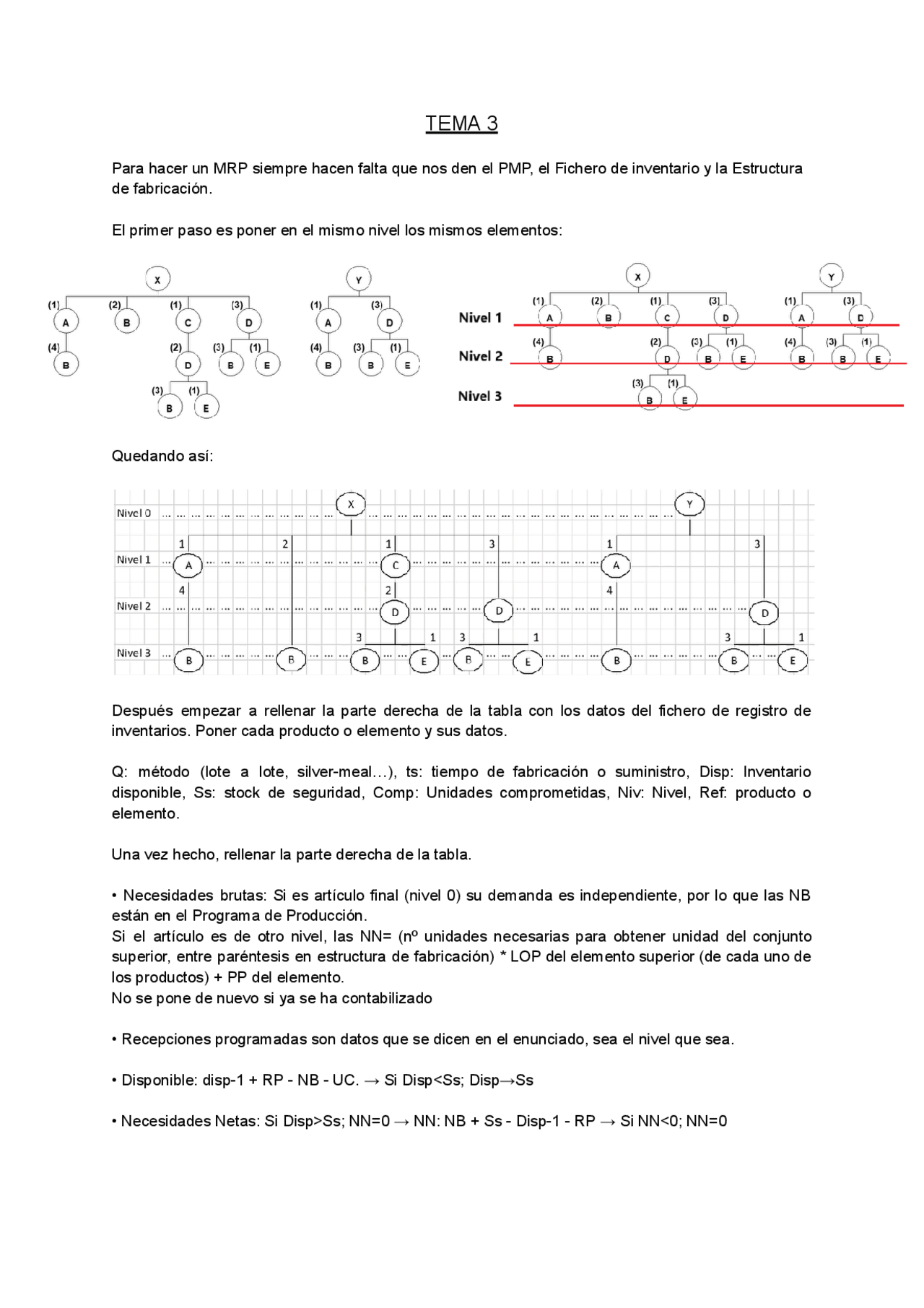

TEMA 3
Para hacer un MRP siempre hacen falta que nos den el PMP, el Fichero de inventario y la Estructura
de fabricación.
El primer paso es poner en el mismo nivel los mismos elementos:
Quedando así:
Después empezar a rellenar la parte derecha de la tabla con los datos del fichero de registro de
inventarios. Poner cada producto o elemento y sus datos.
Q: método (lote a lote, silver-meal…), ts: tiempo de fabricación o suministro, Disp: Inventario
disponible, Ss: stock de seguridad, Comp: Unidades comprometidas, Niv: Nivel, Ref: producto o
elemento.
Una vez hecho, rellenar la parte derecha de la tabla.
Necesidades brutas: Si es artículo final (nivel 0) su demanda es independiente, por lo que las NB
están en el Programa de Producción.
Si el artículo es de otro nivel, las NN= (nº unidades necesarias para obtener unidad del conjunto
superior, entre paréntesis en estructura de fabricación) * LOP del elemento superior (de cada uno de
los productos) + PP del elemento.
No se pone de nuevo si ya se ha contabilizado
Recepciones programadas son datos que se dicen en el enunciado, sea el nivel que sea.
• Disponible: disp-1 + RP - NB - UC. → Si Disp<Ss; Disp→Ss
• Necesidades Netas: Si Disp>Ss; NN=0 → NN: NB + Ss - Disp-1 - RP → Si NN<0; NN=0
pf2

Vista previa parcial del texto

¡Descarga Paso a paso ejercicio MRP T3 y más Ejercicios en PDF de Dirección de las Operaciones solo en Docsity!

TEMA 3

Para hacer un MRP siempre hacen falta que nos den el PMP, el Fichero de inventario y la Estructura de fabricación. El primer paso es poner en el mismo nivel los mismos elementos: Quedando así: Después empezar a rellenar la parte derecha de la tabla con los datos del fichero de registro de inventarios. Poner cada producto o elemento y sus datos. Q: método (lote a lote, silver-meal…), ts: tiempo de fabricación o suministro, Disp: Inventario disponible, Ss: stock de seguridad, Comp: Unidades comprometidas, Niv: Nivel, Ref: producto o elemento. Una vez hecho, rellenar la parte derecha de la tabla.

  • Necesidades brutas: Si es artículo final (nivel 0) su demanda es independiente, por lo que las NB están en el Programa de Producción. Si el artículo es de otro nivel, las NN= (nº unidades necesarias para obtener unidad del conjunto superior, entre paréntesis en estructura de fabricación) * LOP del elemento superior (de cada uno de los productos) + PP del elemento. No se pone de nuevo si ya se ha contabilizado
  • Recepciones programadas son datos que se dicen en el enunciado, sea el nivel que sea.
  • Disponible: disp-1 + RP - NB - UC. → Si Disp<Ss; Disp→Ss
  • Necesidades Netas: Si Disp>Ss; NN=0 → NN: NB + Ss - Disp-1 - RP → Si NN<0; NN=
  • Recepción ordenes producción:
    • Lote a lote: ROP=NN
    • Período constante: Agrupar NN según el PC
    • Period Order Quantity: Calcular Q, después n y por último T, usar T igual que PC
    • Mínimo Coste Unitario: 1- Si NN=0 pasar al siguiente periodo 2- Calcular el Coste unitario total (CP unitario + CE unitario) 3- Calcular el coste de nuevo añadiendo las necesidades de la siguiente semana sucesivamente hasta que el coste total sea mayor al coste total del punto 2. 4- Escoger siempre la opción de menor coste unitario
    • Mínimo Coste Total: 1- Si NN=0 pasar al siguiente periodo 2- Calcular la diferencia entre el CE y el CP total 3- Calcular el coste de nuevo añadiendo las necesidades de la siguiente semana sucesivamente hasta que la diferencia sea negativa 4- Escoger siempre la opción de menor coste total pero sin ser negativo
    • Silver-Meal: Hacer la tabla del Silver-Meal. 1-Si NN=0 pasar al siguiente periodo. 2- Calcular el coste 3- Calcular el coste de nuevo añadiendo las necesidades de la siguiente semana sucesivamente hasta que el coste total sea mayor al coste total del punto 2. 4- Escoger siempre la opción de menor coste total
  • Lanzamiento ordenes de producción: Se anticipa ts a ROP
