INSTRUMENTOS Y
TECNICAS PARA LA
PLANIFICACION
EMPRESARIAL
Gráficos de Gantt
CPM
PERT
¿Qué vamos a aprender?
- Gráficos de GANTT: fáciles pero limitados
- CPM: más completo, pero no contempla incertidumbre
- CPM-PERT: introduce incertidumbre, probabilidades.. Nos permite ‘jugar’ con varios
escenarios.
- 2 modalidades:
- PERT-Time ‘jugamos’ con el tiempo
- PERT-Cost ‘jugamos con tiempo y costes’
Ventajas e inconvenientes de los gráficos de Gantt
! VENTAJAS
- Sencillo
- Útil para organizar
ideas: objetivos y
acciones se dividen
en segmentos
pequeños
realistas
" INCONVENIENTES
temporalización, no la
cantidad de trabajo o los
recursos que necesita.
actualizarse
- No capta las secuencias e
interdependencias de las
actividades ni los márgenes
de holgura (el tiempo que
esta puede atrasarse sin
afectar el plazo total del
proyecto
Ejemplo Gráfico Gantt
Gantt Chart: un ejercicio
Semana 1 Semana 2 Semana 3 Semana 4 Estudio de mercado previo 01/01/2017 08/01/2017 1 semana Constitución del negocio 09/01/2017 23/01/2017 2 semanas Desarrollo de la inversión 24/01/2017 21/02/2017 4 semanas Construcción del lugar 07/02/2017 21/03/2017 6 semanas Amoblado del local 22/03/2017 05/04/2017 2 semanas Selección del capital humano 06/04/2017 20/04/2017 2 semanas Capacitación del capital humano 20/04/2017 04/05/2017 2 semanas Alineación administrativa 05/05/2017 26/05/2017 3 semanas Inicio de actividades propias del local 27/05/2017 03/06/2017 1 semana Enero Actividades Inicio Fin Duración
PERT y CPM
Son dos técnicas
analíticas para la
planificación,
programación y
control de proyectos.
CPM: Critical Path
Method (método de
ruta crítica).
PERT: Program
Evaluation and
Review Technique
(técnica de
evaluación y revisión
de proyectos).
Actividades
En la ruta crítica: limitan la
duración del proyecto
- Una actividad se retrasa, se
retrasa todo el proyecto
proyecto pronto, estas
actividades deben
realizarse pronto
No en la ruta crítica: tienen
holgura (pueden empezarse
más tarde)
Recursos
Limitaciones de mano de obra
podrían hacer difícil la
programación del proyecto
PERT-CPM identifica momentos en
el proyecto en que esto podría
ocurrir y permite que ciertas
actividades se manipulen para
evitar esa dificultad (con las
actividades que no están en la ruta
crítica).
Control y monitorización
Cada actividad tiene su papel
y su importancia en la
terminación del proyecto.
Las actividades de la ruta
crítica reciben la mayor
atención.
Diferencias entre PERT y CPM
PERT
- Supone que el tiempo para realizar cada una de las actividades es una variable aleatoria definida por una distribución de probabilidad.
- La distribución del tiempo para una actividad es una distribución β
- La distribución para una actividad se define por tres estímulos: 1. El estimado de tiempo más probable 2. El estimado de tiempo más optimista 3. El estimado de tiempo más pesimista
CPM
- Los tiempos de las actividades se conocen en forma determinística y variarán cambiando el nivel de recursos utilizados.
- Solamente se requiere un estimado de tiempo.
- Se asume que los tiempos de actividad se conocen.
- Si hay un retraso en el proyecto se intenta lograr que el proyecto quede de nuevo en programa cambiando la asignación de recursos (p. ej. se incrementa la mano de obra…)
CPM: Elementos del grafo
- Comienzo o término de un trabajo
- No consume ni tiempo ni recursos
- Deben tener lugar de manera lógica
- Mantienen un orden dentro del grafo
- Se numeran según la secuencia temporal NUDO, SUCESO O ACONTECIMIENTO
- Ejecución real de una actividad
- Se representa con una flecha (nombre de la actividad y tiempo que supone)
- Cada actividad reside entre 2 nudos: nudo antecedente y nudo precedente
- Es una relación directa, sin acontecimientos intermedios
- Hay actividades antecedentes y actividades precedentes ARCOS (ACTIVIDADES)
- Conjunto de actividades sucesivas CAMINO Número de nudo Tiempo early Tiempo last A 5
Principios de la construcción del grafo
1. Principio de designación sucesiva : Los nudos se numeran
sucesivamente, desde el principio hasta el final.
Principios de la construcción del grafo
3. Designación unívoca : No pueden existir dos o más flechas (arcos)
que tengan el mismo nudo origen y tengan también el mismo nudo
destino (cada actividad, una flecha)
Algunas reglas para construir el diagrama
• Ninguna actividad puede representarse dos veces en la red
• Dos actividades diferentes no pueden identificarse por el mismo
evento terminal y de inicio
• Las actividades deben seguir el orden jerárquico establecido con
anterioridad (para asegurar la relación de precedencia correcta en el
diagrama de flechas).
Paso 1: Construir tabla de precedencias ETAPA ACTIVIDADES TIEMPO (meses) A Estudio población japonesa 2 B Estudio legislación 1 C Estudio competencia 1, D Contactos organizaciones japonesas
E Contactos empresas import-export
F Formación empleados a enviar a Japón
G Búsqueda solares para implantar empresa
Total tiempo si se ejecuta una actividad tras otra
ACTIVIDAD ACTIVIDAD
PRECEDENTE
A _
B _
C _
D A
E B
F C
G D,E
!!!
- A,B y C no necesitan antecedentes (se pueden hacer de forma paralela y a la vez)
- D no puede empezar hasta que A acabe
- E no se puede empezar hasta que B acabe
- F necesita que C esté acabada
- G necesita que D y E hayan concluido TABLA DE PRECEDENCIAS
Paso 2: Actividades, tiempo, precedencias
Construir la red PERT

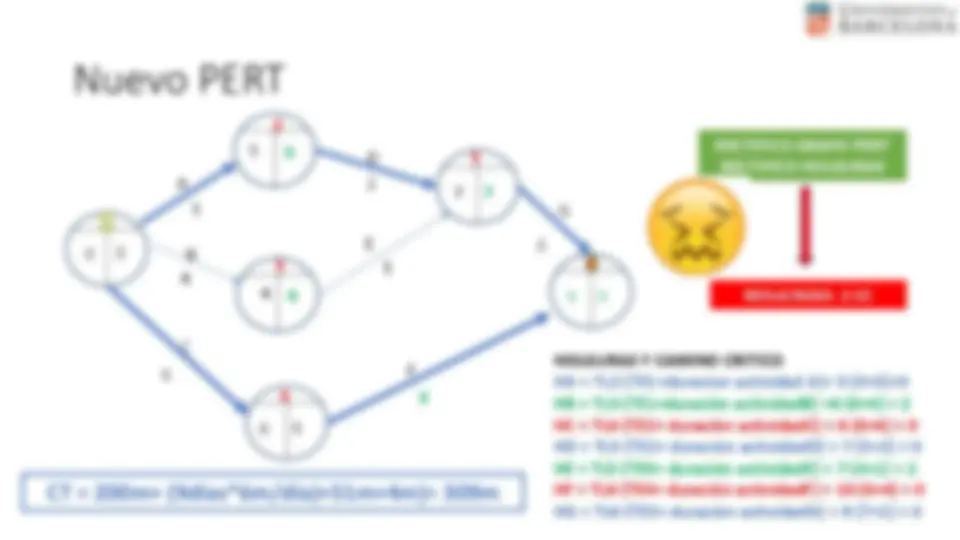

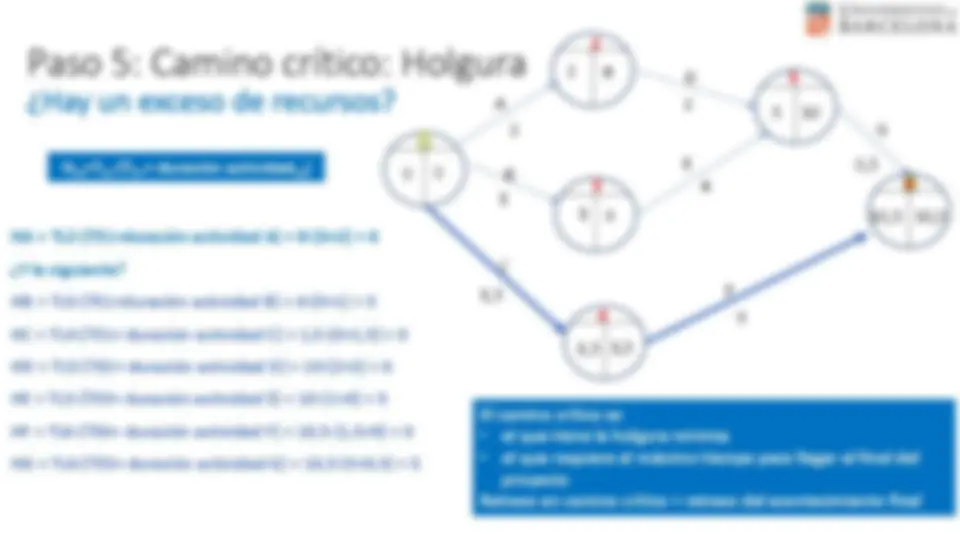

A
B
C
D
E
F
G
