presupuesto de proyecto, Resúmenes de Fundamentos de Administración y Gestión

el documento es un esquema resumido donde detalla el presupuesto actual y el presupuesto que se requiere

Tipo: Resúmenes

2025/2026

Subido el 29/03/2026

shermelin-delia-allcca-huanca
shermelin-delia-allcca-huanca 🇵🇪

1 documento

1 / 8

Toggle sidebar

Esta página no es visible en la vista previa

¡No te pierdas las partes importantes!

bg1

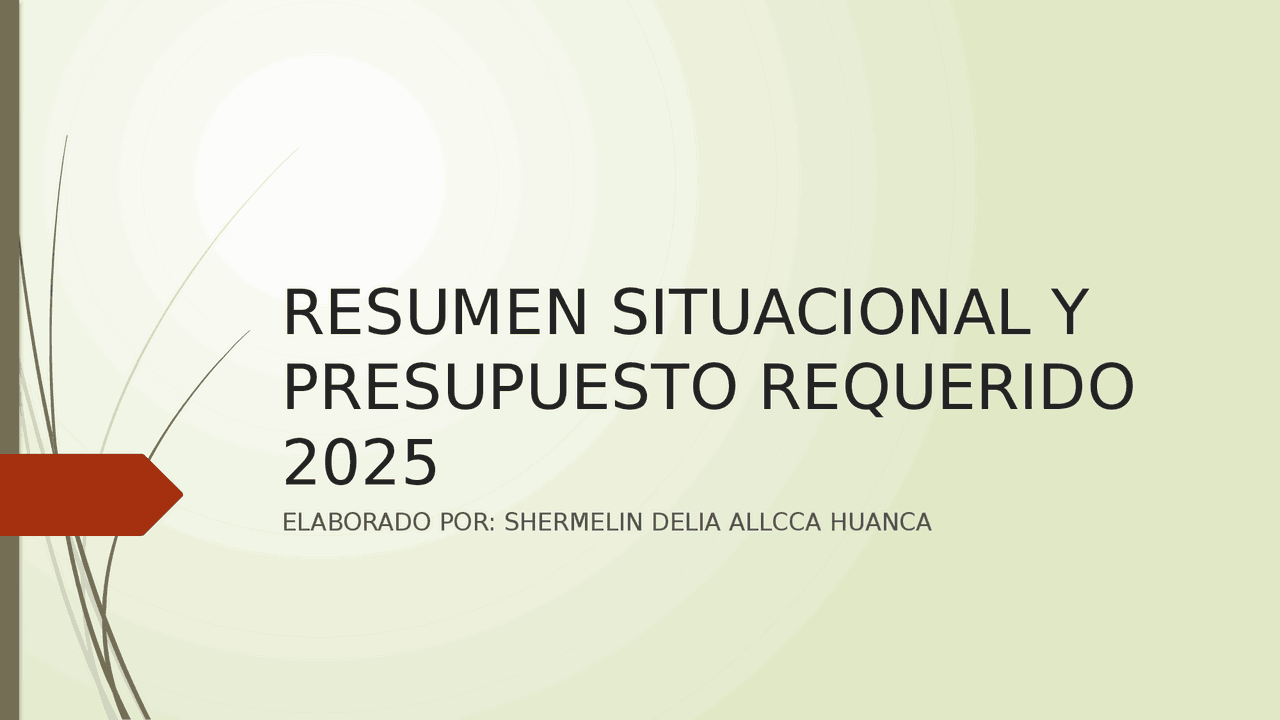

RESUMEN SITUACIONAL Y
PRESUPUESTO REQUERIDO
2025
ELABORADO POR: SHERMELIN DELIA ALLCCA HUANCA
pf3
pf4
pf5
pf8

Vista previa parcial del texto

¡Descarga presupuesto de proyecto y más Resúmenes en PDF de Fundamentos de Administración y Gestión solo en Docsity!

RESUMEN SITUACIONAL Y

PRESUPUESTO REQUERIDO

ELABORADO POR: SHERMELIN DELIA ALLCCA HUANCA

1.FICHA TECNICA DEL PROYECTO.

DATOS DEL PROYECTO

Nombre del Proyecto

MEJORAMIENTO DE LA APLICACION TIC PARA EL

ADECUADO DESARROLLO DE LAS COMPETENCIAS DE

ESTUDIANTES Y DOCENTES EN LAS II.EE DE NIVEL

SECUNDARIA DE LA PROVINCIA DE CHINCHEROS - UGEL

CHINCHEROS - REGION APURIMAC

Ubicación: Departamento/Provincia/Distrito Apurimac/Chincheros Código Unificado 2185877 Modalidad de Ejecución Administración directa

2. DE LOS PLAZOS DE EJECUCION.

El plazo de ejecución del Proyecto según cronograma físico, valorizado

del expediente técnico aprobado con RESOLUCIÓN GERENCIAL

REGIONAL N°574-2023-GR.APURIMAC/GG, es el siguiente:

Fecha de inicio de Obra Total plazo de Ejecución Fecha de Término Programada Original Fecha de Término REAL 1/04/2019 1591 días 21/11/2020 31/04/

3. DE LA EJECUCIÓN DEL PROYECTO:

3.1. EJECUCION FISICA

La ejecución física a la fecha del presente informe situacional es tal como

sigue a continuación.

Según ultima valorización al mes noviembre del 2024 se tiene lo

siguiente:

DESCRIPCION

ACUMULADO FISICO SALDO FISICO

S/. % S/. %

MONTO

EJECUTADO

S/

61.28% S/ 4,876,670.91 38.72%

MONTO REQUERIDO PARA EL AÑO 2025

COSTO

TOTAL

DEL

PROYEC

TO

(ÚLTIMA

MODIFIC

ACIÓN)

SALDO

FÍSICO

POR

EJECUT

AR

SALDO

FINANCIERO

POR

EJECUTAR

(SSI)

PIA 2025

PIM ESTIMAD O REQUERI DO 2025 S/ 14,977, 00.

S/

S/

S/

S/ 4,877, .

CONCLUSIONES

Según lo detallado líneas arriba, el proyecto tiene como

saldo físico por ejecutar S/4,876,670.91 para ello se requiere

un estimado PIM 2025 de S/ 4,877,020.

Con la asignación del estimado PIM requerido en 2025, se

garantizaría la culminación del proyecto.
