Practica de project basico, Ejercicios de Gestión de Proyectos

Practica de project basico para ms project 2016

Tipo: Ejercicios

2017/2018

Subido el 20/10/2018

zeze-lazo
zeze-lazo 🇵🇪

5

(1)

1 documento

1 / 4

Toggle sidebar

Esta página no es visible en la vista previa

¡No te pierdas las partes importantes!

bg1

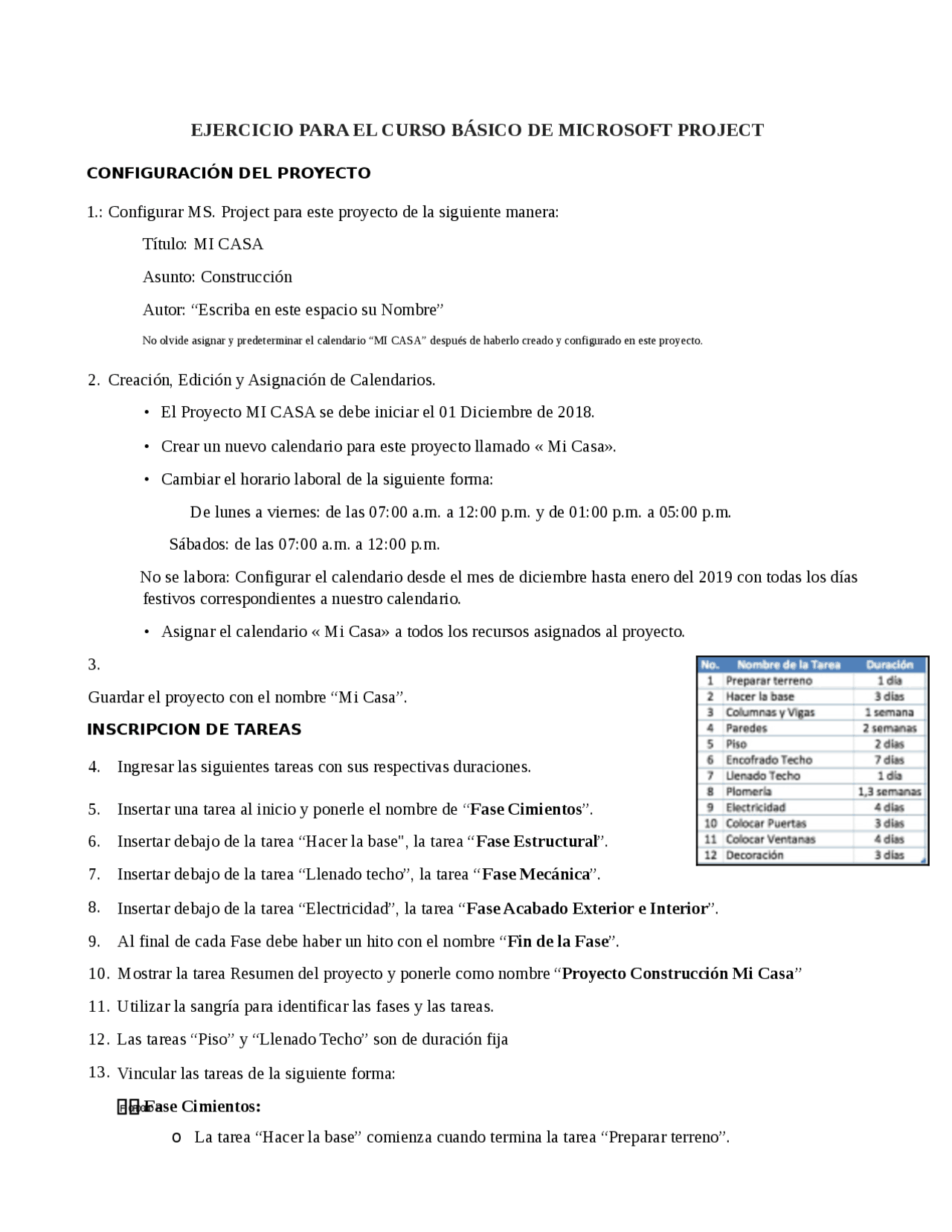

EJERCICIO PARA EL CURSO BÁSICO DE MICROSOFT PROJECT
CONFIGURACIÓN DEL PROYECTO
1.: Configurar MS. Project para este proyecto de la siguiente manera:
Título: MI CASA
Asunto: Construcción
Autor: “Escriba en este espacio su Nombre”
No olvide asignar y predeterminar el calendario “MI CASA” después de haberlo creado y configurado en este proyecto.
2. Creación, Edición y Asignación de Calendarios.
El Proyecto MI CASA se debe iniciar el 01 Diciembre de 2018.
Crear un nuevo calendario para este proyecto llamado « Mi Casa».
Cambiar el horario laboral de la siguiente forma:
De lunes a viernes: de las 07:00 a.m. a 12:00 p.m. y de 01:00 p.m. a 05:00 p.m.
Sábados: de las 07:00 a.m. a 12:00 p.m.
No se labora: Configurar el calendario desde el mes de diciembre hasta enero del 2019 con todas los días
festivos correspondientes a nuestro calendario.
Asignar el calendario « Mi Casa» a todos los recursos asignados al proyecto.
3.
Guardar el proyecto con el nombre “Mi Casa”.
INSCRIPCION DE TAREAS
4. Ingresar las siguientes tareas con sus respectivas duraciones.
5. Insertar una tarea al inicio y ponerle el nombre de Fase Cimientos”.
6. Insertar debajo de la tarea “Hacer la base", la tarea “Fase Estructural”.
7. Insertar debajo de la tarea “Llenado techo”, la tarea “Fase Mecánica”.
8. Insertar debajo de la tarea “Electricidad”, la tarea “Fase Acabado Exterior e Interior”.
9. Al final de cada Fase debe haber un hito con el nombre “Fin de la Fase”.
10. Mostrar la tarea Resumen del proyecto y ponerle como nombre “Proyecto Construcción Mi Casa
11. Utilizar la sangría para identificar las fases y las tareas.
12. Las tareas “Piso” y “Llenado Techo” son de duración fija
13. Vincular las tareas de la siguiente forma:
F 0 D 8F 0 D 8 Fase Cimientos:
o La tarea “Hacer la base” comienza cuando termina la tarea “Preparar terreno”.
pf3
pf4

Vista previa parcial del texto

¡Descarga Practica de project basico y más Ejercicios en PDF de Gestión de Proyectos solo en Docsity!

EJERCICIO PARA EL CURSO BÁSICO DE MICROSOFT PROJECT

CONFIGURACIÓN DEL PROYECTO

1.: Configurar MS. Project para este proyecto de la siguiente manera: Título: MI CASA Asunto: Construcción Autor: “Escriba en este espacio su Nombre” No olvide asignar y predeterminar el calendario “MI CASA” después de haberlo creado y configurado en este proyecto.

  1. Creación, Edición y Asignación de Calendarios.
    • El Proyecto MI CASA se debe iniciar el 01 Diciembre de 2018.
    • Crear un nuevo calendario para este proyecto llamado « Mi Casa».
    • Cambiar el horario laboral de la siguiente forma: De lunes a viernes: de las 07:00 a.m. a 12:00 p.m. y de 01:00 p.m. a 05:00 p.m. Sábados: de las 07:00 a.m. a 12:00 p.m. No se labora: Configurar el calendario desde el mes de diciembre hasta enero del 2019 con todas los días festivos correspondientes a nuestro calendario.
  • Asignar el calendario « Mi Casa» a todos los recursos asignados al proyecto.

Guardar el proyecto con el nombre “Mi Casa”. INSCRIPCION DE TAREAS

  1. Ingresar las siguientes tareas con sus respectivas duraciones.
  2. Insertar una tarea al inicio y ponerle el nombre de “ Fase Cimientos ”.
  3. Insertar debajo de la tarea “Hacer la base", la tarea “ Fase Estructural ”.
  4. Insertar debajo de la tarea “Llenado techo”, la tarea “ Fase Mecánica ”.
  5. (^) Insertar debajo de la tarea “Electricidad”, la tarea “ Fase Acabado Exterior e Interior ”.
  6. Al final de cada Fase debe haber un hito con el nombre “ Fin de la Fase ”.
  7. Mostrar la tarea Resumen del proyecto y ponerle como nombre “ Proyecto Construcción Mi Casa
  8. Utilizar la sangría para identificar las fases y las tareas.
  9. Las tareas “Piso” y “Llenado Techo” son de duración fija
  10. Vincular las tareas de la siguiente forma: F 0 D 8F 0 D 8 Fase Cimientos: o La tarea “Hacer la base” comienza cuando termina la tarea “Preparar terreno”.

F 0 D 8F 0 D 8 Fase Estructural:

  • La tarea “Paredes” se inicia cuando termina la tarea “Columnas y vigas”. o La tarea “Piso” se inicia junto con la tarea “Paredes”.
  • La tarea “Encofrado Techo” se inicia cuando las tareas “Piso” y Paredes” hayan concluido.
  • La tarea “Llenado techo” se inicia cuando la tarea “Encofrado Techo” haya concluido. F 0 D 8F 0 D 8 Fase Mecánica:
  • La tarea “Plomería” debe tener una posposición de 5 días después de terminado la tarea “Llenado Techo”
  • La tarea “Electricidad” se inicia cuando termina la tarea “Plomería”. F 0 D 8F 0 D 8 Fase Acabado Exterior e Interior:
  • (^) Las tareas “Colocar Puertas” y “Colocar ventanas” se inician al mismo tiempo.
  1. Revisar que todas las tareas estén vinculadas y mostrar la tarea del resumen del proyecto.

  2. Cada hito debe estar vinculado con la tarea anterior y la primera tarea de la fase siguiente.

Los recursos por utilizar se visualizan en la siguiente tabla:

  1. Julio Rosas solo estará disponible el 50% del tiempo para el proyecto.
    1. Asignar a las respectivas tareas los siguientes recursos:

o Rosa Pérez o PC

  1. Todas las personas que intervienen en el llenado del techo (solo para esta tarea) tienen un sobrecosto del 50%, del costo asignado.

  2. Las tareas Colocar puertas y Colocar ventanas se pagan cuando se haya concluido el trabajo.

  3. Como resultado obtener la fecha de fin del proyecto y el costo total.
