Prepara tus exámenes y mejora tus resultados gracias a la gran cantidad de recursos disponibles en Docsity
Gana puntos ayudando a otros estudiantes o consíguelos activando un Plan Premium
Prepara tus exámenes
Prepara tus exámenes y mejora tus resultados gracias a la gran cantidad de recursos disponibles en Docsity
Prepara tus exámenes con los documentos que comparten otros estudiantes como tú en Docsity
Encuentra los documentos específicos para los exámenes de tu universidad
Estudia con lecciones y exámenes resueltos basados en los programas académicos de las mejores universidades
Responde a preguntas de exámenes reales y pon a prueba tu preparación
Consigue puntos base para descargar
Gana puntos ayudando a otros estudiantes o consíguelos activando un Plan Premium
Comunidad
Pide ayuda a la comunidad y resuelve tus dudas de estudio
Ebooks gratuitos
Descarga nuestras guías gratuitas sobre técnicas de estudio, métodos para controlar la ansiedad y consejos para la tesis preparadas por los tutores de Docsity
Diapositivas sobre Supervisión de obras Públicas
Tipo: Diapositivas
1 / 42
Esta página no es visible en la vista previa
¡No te pierdas las partes importantes!

Expositor: Julio NAJARRO ROJAS, Ingeniero Civil
Ayacucho, 28 de abril del 2020
Obra : Construcción, reconstrucción, remodelación, mejoramiento, demolición, renovación, ampliación y habilitación de bienes inmuebles, tales como edificaciones, estructuras, excavaciones, perforaciones, carreteras, puentes, entre otros. Dirección técnica Expediente técnico Mano de obra Materiales y/o equipos Proyecto de inversión: Intervenciones temporales que se financian, total o parcialmente, con recursos públicos, destinadas a la formación de capital físico, humano, institucional, intelectual y/o natural, que tenga como propósito crear, ampliar, mejorar o recuperar la capacidad de producción de bienes y/o servicios. Fases del Ciclo de Inversión Sistema Nacional de Programación Multianual y Gestión de Inversiones.
Supervisión de la Entidad (Articulo 10-LCE). La Entidad debe supervisar el proceso de contratación en todos sus niveles, directamente o a través de terceros. Cuando la supervisión sea contratada con terceros, el plazo inicial del contrato debe estar vinculado al del contrato de la prestación a supervisar y comprender hasta la liquidación de la obra o la conclusión del servicio Para iniciar la ejecución de una obra que requiera supervisión, puede designarse un inspector de obra o un equipo de inspectores en tanto se contrata la supervisión. SUPERVISIÓN DE LA CONTRATACIÓN PÚBLICA SUPERVISAR Ejercer la inspección superior en trabajos realizados por otros.
Supervisor de Obra (Articulo 186-RLCE).

Sistema de Contratación. Para consultoría de obra, esquema mixto de suma alzada, tarifas y/o precios unitarios.

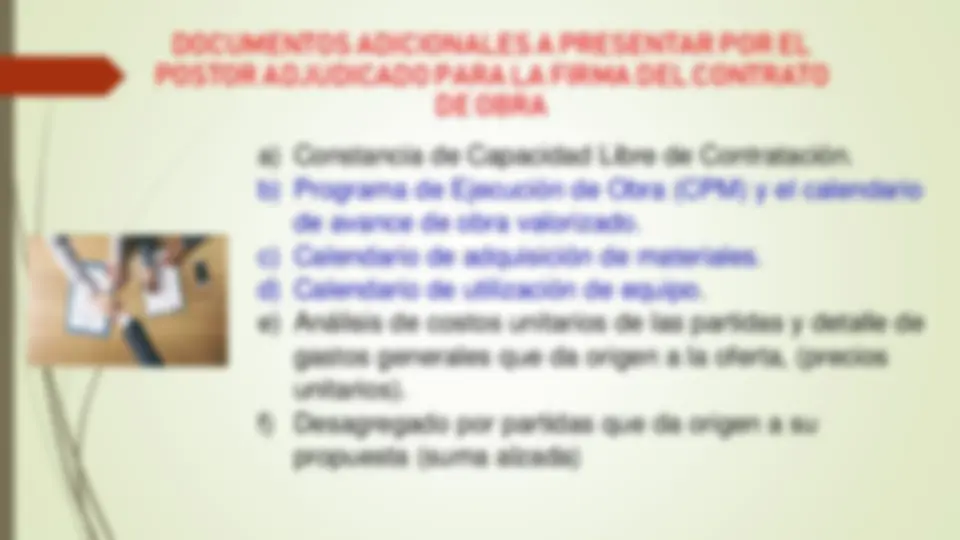

a) Constancia de Capacidad Libre de Contratación. b) Programa de Ejecución de Obra (CPM) y el calendario de avance de obra valorizado. c) Calendario de adquisición de materiales. d) Calendario de utilización de equipo. e) Análisis de costos unitarios de las partidas y detalle de gastos generales que da origen a la oferta, (precios unitarios). f) Desagregado por partidas que da origen a su propuesta (suma alzada)
❑El supervisor después de los siete (7) días de suscrito el contrato de obra, emite su conformidad sobre los documentos b), c), d). De existir observaciones, comunica al contratista, quien absuelve en los ocho (8) días siguientes y, de ser el caso, concuerda la versión definitiva. ❑ Supervisor remite a la Entidad la versión final de dichos documentos dentro de los quince (15) días de suscrito el contrato. ❑Entidad aprueba en cinco (5) días hábiles. En caso se observe, se consideran los calendarios del expediente técnico de la obra.
b) Programa de Ejecución de Obra (CPM) y el calendario de avance de obra valorizado. c) Calendario de adquisición de materiales. d) Calendario de utilización de equipo.
CUMPLIMIENTO DEL CONTRATO DE OBRA IV
a) Alcance, Costo y Cronograma. b) Permisos, Autorizaciones y Licencias. ✓ Plan de Monitoreo Arqueológico-PMA (MINCU) ✓ Autorización para ejecución de obras de aprovechamiento hídrico (ANA-AAA) ✓ Uso de derecho de vías nacionales, departamentales (MTC /GR) ✓ Licencia de obra, rotura de pavimentos, desviaciones y otros permisos municipales. (GL) ✓ Certificación ambiental (Sector) c) Libre disponibilidad de terreno y servidumbres (Entidad) d) Personal Clave del Contratista. e) Equipo mínimo e instalaciones. f) Salud y Seguridad. SUPERVISIÓN SECTORIAL COMPETENTE
RIESGO DE PROYECTO Es un evento o condición incierta que, de producirse tiene un efecto positivo o negativo en uno o más objetivos del proyecto, tales como el alcance, el cronograma, el costo y la calidad. Los profesionales autorizados para anotar en el cuaderno de obra evalúan permanentemente el desarrollo de la administración de riesgos, debiendo anotar los resultados, cuando menos, con periodicidad semanal, precisando sus efectos y los hitos afectados. 16
Asignación de Riesgos del Contrato de Obra Se encuentran en el contrato de obra.
❑Estudios básicos ❑Compatibilidad diseños, planos, especificaciones técnicas ❑Metrados ❑Fórmulas polinómicas. ❑Canteras y botaderos. ❑Permisos y autorizaciones. ❑Riesgos del proyecto (no considerados en el contrato). ❑Posible mayores metrados. ❑Posible prestaciones adicionales de obra. Elementos claves a considerar en revisión de ET
