Prepara tus exámenes y mejora tus resultados gracias a la gran cantidad de recursos disponibles en Docsity
Gana puntos ayudando a otros estudiantes o consíguelos activando un Plan Premium
Prepara tus exámenes
Prepara tus exámenes y mejora tus resultados gracias a la gran cantidad de recursos disponibles en Docsity
Prepara tus exámenes con los documentos que comparten otros estudiantes como tú en Docsity
Encuentra los documentos específicos para los exámenes de tu universidad
Estudia con lecciones y exámenes resueltos basados en los programas académicos de las mejores universidades
Responde a preguntas de exámenes reales y pon a prueba tu preparación
Consigue puntos base para descargar
Gana puntos ayudando a otros estudiantes o consíguelos activando un Plan Premium
Comunidad
Pide ayuda a la comunidad y resuelve tus dudas de estudio
Ebooks gratuitos
Descarga nuestras guías gratuitas sobre técnicas de estudio, métodos para controlar la ansiedad y consejos para la tesis preparadas por los tutores de Docsity
ejercicios pert para resolver investigacion
Tipo: Ejercicios
1 / 3
Esta página no es visible en la vista previa
¡No te pierdas las partes importantes!

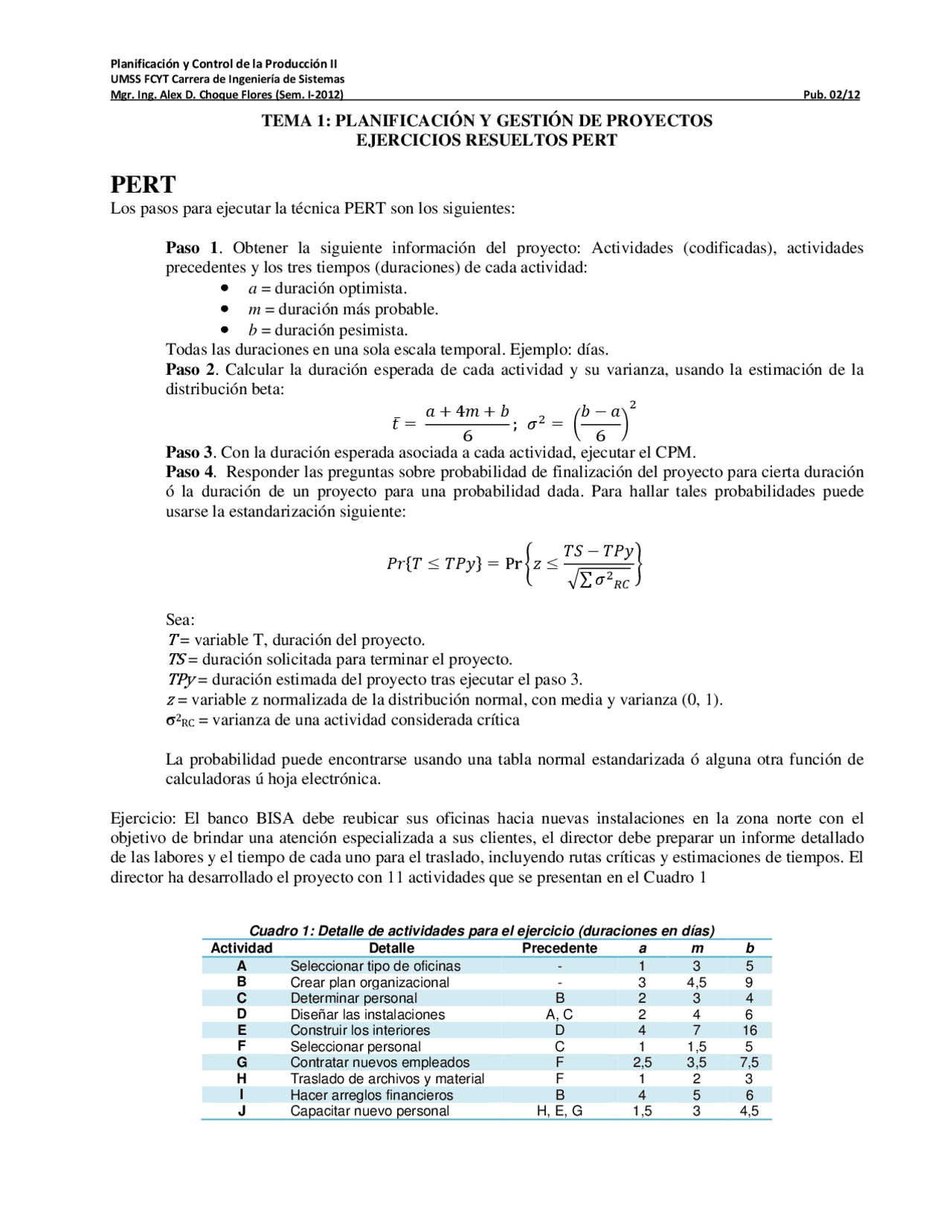

UMSS FCYT Carrera de Ingeniería de Sistemas Mgr. Ing. Alex D. Choque Flores (Sem. I-2012) Pub. 02/
TEMA 1: PLANIFICACIÓN Y GESTIÓN DE PROYECTOS EJERCICIOS RESUELTOS PERT
Los pasos para ejecutar la técnica PERT son los siguientes:
Paso 1. Obtener la siguiente información del proyecto: Actividades (codificadas), actividades precedentes y los tres tiempos (duraciones) de cada actividad:
ᡲ̅ =
⡰
Paso 3. Con la duración esperada asociada a cada actividad, ejecutar el CPM. Paso 4. Responder las preguntas sobre probabilidad de finalización del proyecto para cierta duración ó la duración de un proyecto para una probabilidad dada. Para hallar tales probabilidades puede usarse la estandarización siguiente:
ᡂᡰ䙨ᡆ ≤ ᡆᡂᡷ䙩 = Pr 䚂ᡸ ≤
Sea:
σ^2 RC = varianza de una actividad considerada crítica
La probabilidad puede encontrarse usando una tabla normal estandarizada ó alguna otra función de calculadoras ú hoja electrónica.
Ejercicio: El banco BISA debe reubicar sus oficinas hacia nuevas instalaciones en la zona norte con el objetivo de brindar una atención especializada a sus clientes, el director debe preparar un informe detallado de las labores y el tiempo de cada uno para el traslado, incluyendo rutas críticas y estimaciones de tiempos. El director ha desarrollado el proyecto con 11 actividades que se presentan en el Cuadro 1
Cuadro 1: Detalle de actividades para el ejercicio (duraciones en días) Actividad Detalle Precedente a m b A Seleccionar tipo de oficinas - 1 3 5 B Crear plan organizacional - 3 4,5 9 C (^) Determinar personal B 2 3 4 D Diseñar las instalaciones A, C 2 4 6 E Construir los interiores D 4 7 16 F (^) Seleccionar personal C 1 1,5 5 G Contratar nuevos empleados F 2,5 3,5 7, H Traslado de archivos y material F 1 2 3 I Hacer arreglos financieros B 4 5 6 J Capacitar nuevo personal H, E, G 1,5 3 4,
UMSS FCYT Carrera de Ingeniería de Sistemas Mgr. Ing. Alex D. Choque Flores (Sem. I-2012) Pub. 02/
Tras obtener los datos en el paso 1 comenzamos a calcular las duraciones esperadas y sus varianzas para el paso 2:
Cuadro 2: Duración esperada y varianza
Actividad Precedente a m b (^) ∂̅ σ^2 A - 1 3 5 3 0, B - 3 4,5 9 5 1 C B 2 3 4 3 0, D A, C 2 4 6 4 0, E (^) D 4 7 16 8 4 F C 1 1,5 5 2 0, G F 2,5 3,5 7,5 4 0, H (^) F 1 2 3 2 0, I B 4 5 6 5 0, J H, E, G 1,5 3 4,5 3 0,
Ejemplo de la aplicación:
⡰ = 1
Paso 3. Con la duración esperada ejecutamos el CPM, para darle un inicio y un final nos apoyamos en dos actividades ficticias O y Z con duración de cero. La red del proyecto sería el siguiente:
Cuadro 3: Red del proyecto y resultados
En este caso tenemos una ruta crítica compuesta por 5 actividades críticas reales, la suma de las varianzas de esta ruta es:
