Ejercicios Roy, Ejercicios de Ingeniería de Edificación

Asignatura: Planificació i Organització d’Obres, Profesor: Elena Castella Lopez, Carrera: Enginyeria d'Edificació, Universidad: UPC

Tipo: Ejercicios

2013/2014

Subido el 07/12/2014

dllopm
dllopm 🇪🇸

3

(2)

2 documentos

1 / 3

Toggle sidebar

Esta página no es visible en la vista previa

¡No te pierdas las partes importantes!

bg1

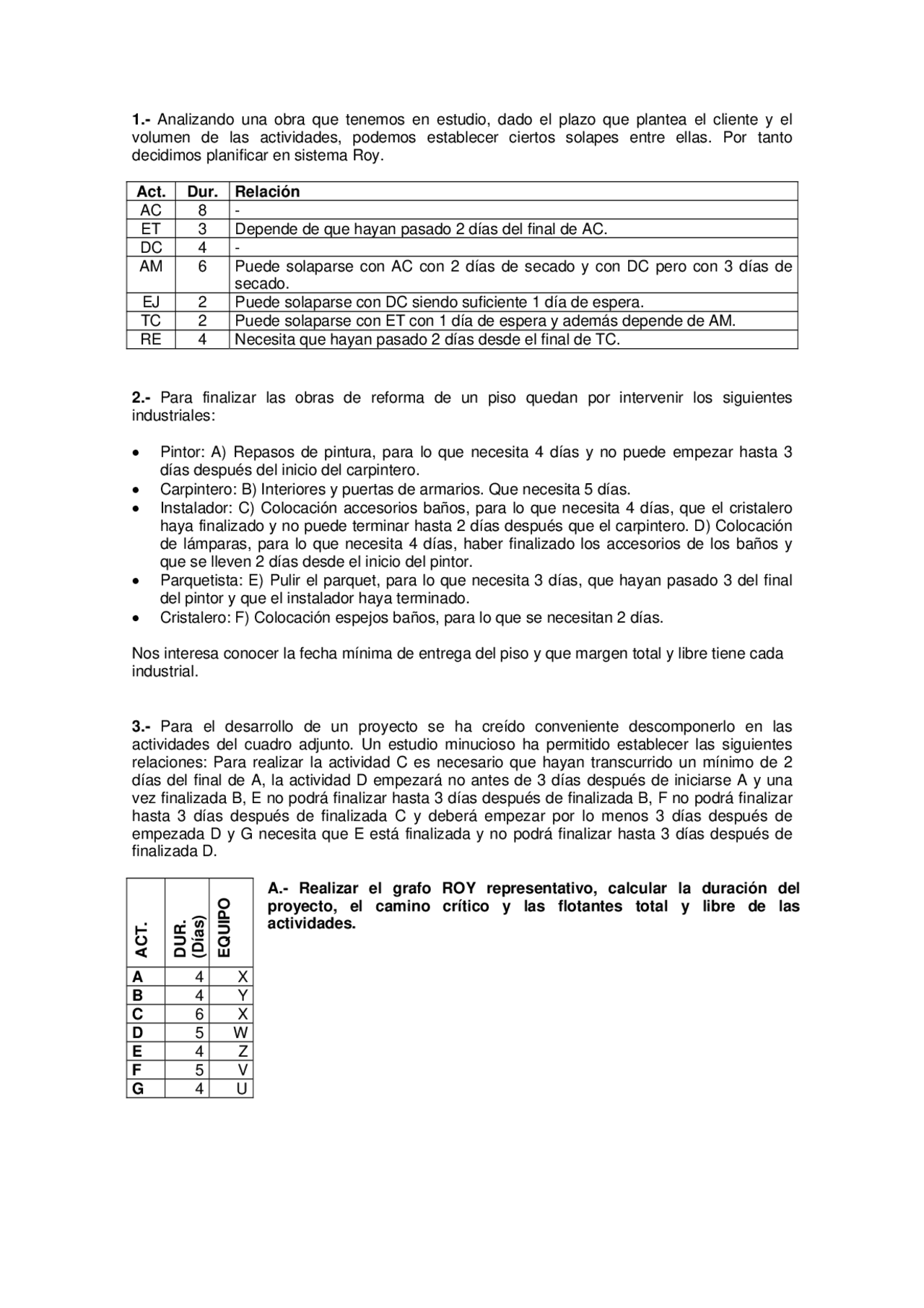

1.- Analizando una obra que tenemos en estudio, dado el plazo que plantea el cliente y el
volumen de las actividades, podemos establecer ciertos solapes entre ellas. Por tanto
decidimos planificar en sistema Roy.
Act. Dur. Relación
AC 8 -
ET 3 Depende de que hayan pasado 2 días del final de AC.
DC 4 -
AM 6 Puede solaparse con AC con 2 días de secado y con DC pero con 3 días de
secado.
EJ 2 Puede solaparse con DC siendo suficiente 1 día de espera.
TC 2 Puede solaparse con ET con 1 día de espera y además depende de AM.
RE 4 Necesita que hayan pasado 2 días desde el final de TC.
2.- Para finalizar las obras de reforma de un piso quedan por intervenir los siguientes
industriales:
Pintor: A) Repasos de pintura, para lo que necesita 4 días y no puede empezar hasta 3
días después del inicio del carpintero.
Carpintero: B) Interiores y puertas de armarios. Que necesita 5 días.
Instalador: C) Colocación accesorios baños, para lo que necesita 4 días, que el cristalero
haya finalizado y no puede terminar hasta 2 días después que el carpintero. D) Colocación
de lámparas, para lo que necesita 4 días, haber finalizado los accesorios de los baños y
que se lleven 2 días desde el inicio del pintor.
Parquetista: E) Pulir el parquet, para lo que necesita 3 días, que hayan pasado 3 del final
del pintor y que el instalador haya terminado.
Cristalero: F) Colocación espejos baños, para lo que se necesitan 2 días.
Nos interesa conocer la fecha mínima de entrega del piso y que margen total y libre tiene cada
industrial.
3.- Para el desarrollo de un proyecto se ha creído conveniente descomponerlo en las
actividades del cuadro adjunto. Un estudio minucioso ha permitido establecer las siguientes
relaciones: Para realizar la actividad C es necesario que hayan transcurrido un mínimo de 2
días del final de A, la actividad D empezará no antes de 3 días después de iniciarse A y una
vez finalizada B, E no podrá finalizar hasta 3 días después de finalizada B, F no podrá finalizar
hasta 3 días después de finalizada C y deberá empezar por lo menos 3 días después de
empezada D y G necesita que E está finalizada y no podrá finalizar hasta 3 días después de
finalizada D.
ACT.
DUR.
(Días)
EQUIPO
A.- Realizar el grafo ROY representativo, calcular la duración del
proyecto, el camino crítico y las flotantes total y libre de las
actividades.
A 4 X
B 4 Y
C 6 X
D 5 W
E 4 Z
F 5 V
G 4 U
pf3

Vista previa parcial del texto

¡Descarga Ejercicios Roy y más Ejercicios en PDF de Ingeniería de Edificación solo en Docsity!

1.- Analizando una obra que tenemos en estudio, dado el plazo que plantea el cliente y el volumen de las actividades, podemos establecer ciertos solapes entre ellas. Por tanto decidimos planificar en sistema Roy.

Act. Dur. Relación AC 8 - ET 3 Depende de que hayan pasado 2 días del final de AC. DC 4 - AM 6 Puede solaparse con AC con 2 días de secado y con DC pero con 3 días de secado. EJ 2 Puede solaparse con DC siendo suficiente 1 día de espera. TC 2 Puede solaparse con ET con 1 día de espera y además depende de AM. RE 4 Necesita que hayan pasado 2 días desde el final de TC.

2.- Para finalizar las obras de reforma de un piso quedan por intervenir los siguientes industriales:

 Pintor: A) Repasos de pintura, para lo que necesita 4 días y no puede empezar hasta 3 días después del inicio del carpintero.  Carpintero: B) Interiores y puertas de armarios. Que necesita 5 días.  Instalador: C) Colocación accesorios baños, para lo que necesita 4 días, que el cristalero haya finalizado y no puede terminar hasta 2 días después que el carpintero. D) Colocación de lámparas, para lo que necesita 4 días, haber finalizado los accesorios de los baños y que se lleven 2 días desde el inicio del pintor.  Parquetista: E) Pulir el parquet, para lo que necesita 3 días, que hayan pasado 3 del final del pintor y que el instalador haya terminado.  Cristalero: F) Colocación espejos baños, para lo que se necesitan 2 días.

Nos interesa conocer la fecha mínima de entrega del piso y que margen total y libre tiene cada industrial.

3.- Para el desarrollo de un proyecto se ha creído conveniente descomponerlo en las actividades del cuadro adjunto. Un estudio minucioso ha permitido establecer las siguientes relaciones: Para realizar la actividad C es necesario que hayan transcurrido un mínimo de 2 días del final de A, la actividad D empezará no antes de 3 días después de iniciarse A y una vez finalizada B, E no podrá finalizar hasta 3 días después de finalizada B, F no podrá finalizar hasta 3 días después de finalizada C y deberá empezar por lo menos 3 días después de empezada D y G necesita que E está finalizada y no podrá finalizar hasta 3 días después de finalizada D.

ACT.DUR.(Días)EQUIPO

A.-^ Realizar^ el^ grafo^ ROY^ representativo,^ calcular^ la^ duración^ del proyecto, el camino crítico y las flotantes total y libre de las actividades.

A 4 X

B 4 Y

C 6 X

D 5 W

E 4 Z

F 5 V

G 4 U

4.- Representar la siguiente relación de actividades en sistema Roy y en CPM

Act. Dur. Relación A 4 - B 5 - C 5 II A 2 D 3 FF A 2; FI B 3 E 3 FI C 2; D F 6 II B 3 G 7 FI B 2; F
