Pert time resumen ade, Esquemas y mapas conceptuales de Administración de Empresas

Explicación de como se hace Pert time

Tipo: Esquemas y mapas conceptuales

2024/2025

Subido el 09/10/2024

cfalguera
cfalguera 🇪🇸

1 documento

1 / 14

Toggle sidebar

Esta página no es visible en la vista previa

¡No te pierdas las partes importantes!

bg1

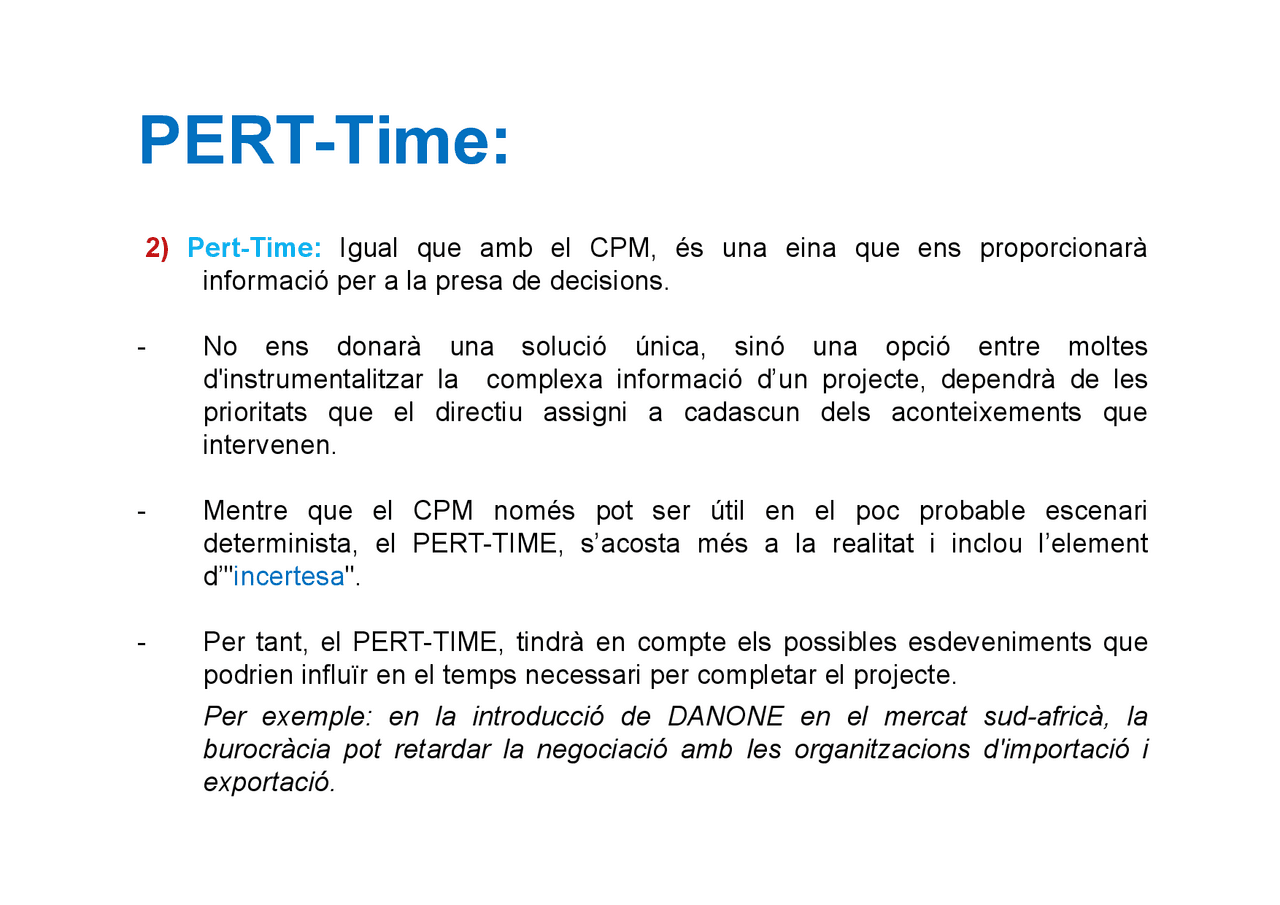

PERT-Time:
2) Pert-Time: Igual que amb el CPM, és una eina que ens proporcionarà
informació per a la presa de decisions.
- No ens donarà una solució única, sinó una opció entre moltes
d'instrumentalitzar la complexa informació d’un projecte, dependrà de les
prioritats que el directiu assigni a cadascun dels aconteixements que
intervenen.
- Mentre que el CPM només pot ser útil en el poc probable escenari
determinista, el PERT-TIME, s’acosta més a la realitat i inclou l’element
d’"incertesa".
- Per tant, el PERT-TIME, tindrà en compte els possibles esdeveniments que
podrien influïr en el temps necessari per completar el projecte.
Per exemple: en la introducció de DANONE en el mercat sud-africà, la
burocràcia pot retardar la negociació amb les organitzacions d'importació i
exportació.
pf3
pf4
pf5
pf8
pf9
pfa
pfd
pfe

Vista previa parcial del texto

¡Descarga Pert time resumen ade y más Esquemas y mapas conceptuales en PDF de Administración de Empresas solo en Docsity!

PERT-Time:2)^

Pert-Time:

Igual

que

amb

el

CPM,

és

una

eina

que

ens

proporcionarà

informació per a la presa de decisions.

-^

No

ens

donarà

una

solució

única,

sinó

una

opció

entre

moltes

d'instrumentalitzar la

complexa informació d’un projecte, dependrà de les

prioritats

que

el

directiu

assigni

a

cadascun

dels

aconteixements

que

intervenen.

-^

Mentre

que

el

CPM

només

pot

ser

útil

en

el

poc

probable

escenari

determinista, el PERT-TIME, s’acosta més a la realitat i inclou l’elementd’"incertesa".

-^

Per tant, el PERT-TIME, tindrà en compte els possibles esdeveniments quepodrien influïr en el temps necessari per completar el projecte. Per exemple: en la introducció de DANONE en el mercat sud-africà, laburocràcia pot retardar la negociació amb les organitzacions d'importació iexportació.

Com podem incloure la incertesa a l'eina?Calcularem el temps estimat (Et) de les activitats amb tres situacions possibles:a)^

Temps Optimista: el temps mínim en què és possible acabar una activitat. És a dir, si no hi ha problemes amb la burocràcia, la negociació amb lesempreses d'importació i exportació durarà menys aquesta vegada. a)^

Temps més probable (o normal): la situació més probable. b)^

Temps pessimista: temps màxim. Significat: totes les possibles desavantatges acaben passant (en l’exemple deDanone, la burocràcia ens acaba retardant la negociació ) -^

Tenint en compte aquestes tres situacions possibles, les estimacions es faransobre les activitats, no sobre els aconteixements.

  1. Dibuixem el diagrama PERT segons les precedències indicades a l’enunciat:
  1. Calculem el Te per a cada activitat:

Activitat

Te

Optimista

Probable

o^ normal

Pessimista

En comparació amb el CPM, el PERT no només ordena i prioritza lesactivitats

d’un

projecte,

sinó

que

també

ens

calcularà

la

seva

incertesa en els plaços de realització, és a dir, la probabilitat que unaconteixement es compleixi en la data prevista:*^

La

variança,

ens

donarà

el

grau

de

dispersió

que

cada

aconteixement, és a dir, la diferència entre el seu temps pessimista,normal o optimista.Com

més

variança,

major

serà

la

diferència

entre

els

temps

estimats.

*^

Per

calcular

la

probabilitat

de

complir

els

plaços,

utilitzarem

conceptes estadístics. En el nostre cas, els temps es comportensegons una

Funció Normal de Distribució

(veure taula de valors de

la^

funció

estàndard

de

distribució

normal).

La

fórmula

del

seu

estadístic és

Z :

Ts =

temps objectiu o temps desitjat (temps en el que pretenemarribar a un aconteixement determinat). TE^

=^ temps esperat d’acabar = temps early de l’últim nus. Z =

valor amb una probabilitat associada a la

taula de la Funció

Normal de Distribució*

On

Taula de valorsde la Funcióestàndard dedistribuciónormal:

Interpretació del valor de la variança (dispersió): •^

Els valors més alts representen una alta dispersió, és a dir, que el tempsemprat

en

l’escenari

pessimista

difereix

àmplimanet

del

temps

de

l’escenari optimista. Per exemple: l’activitat B representa una alta dispersió. És a dir, hi ha unagran diferència en el compliment del projecte entre l’escenari optimista (6) ipessimista (13). •^

Els valors més petits representen una baixa dispersió.

  1. Calculem la variança:^ Per exemple: l’activitat H té una baixa dispersió. Hi ha poca diferència entrel’escenari optimista (11) i el pessimista (13).

6) Calculem la probabilitat d’acabar en 20 dies l’activitat

E.

Per tant, T

S^ = 20

Mirem la taula -> la probabilitat d’acabar l’activitat E en 20 dies és del34,46 %

Resum dels passos a seguir per

l’eina PERT-TIME

Concepte: Eina de programació que implica l'element d'incertesa. Permet trobarla probabilitat de dur a terme, tot el projecte o una activitat única, enel moment desitjat donat (Ts). Procediment: 1) Dibuixar el diagrama.2) Calcular el temps estimat (Te).3) Calcular el temps early i el temps last.4) Calcular la variància.5) Calcular Z i, per tant, la probabilitat d'ocurrència d'un tempsdesitjat (Ts).
