ejercicio pert, Ejercicios de Administración de Empresas

Asignatura: Administracio de l'empresa, Profesor: , Carrera: Administració i Direcció d'Empreses, Universidad: UB

Tipo: Ejercicios

2012/2013

Subido el 03/07/2013

rootsupremo
rootsupremo 🇪🇸

3.5

(46)

13 documentos

1 / 2

Toggle sidebar

Esta página no es visible en la vista previa

¡No te pierdas las partes importantes!

bg1
Exercici 1

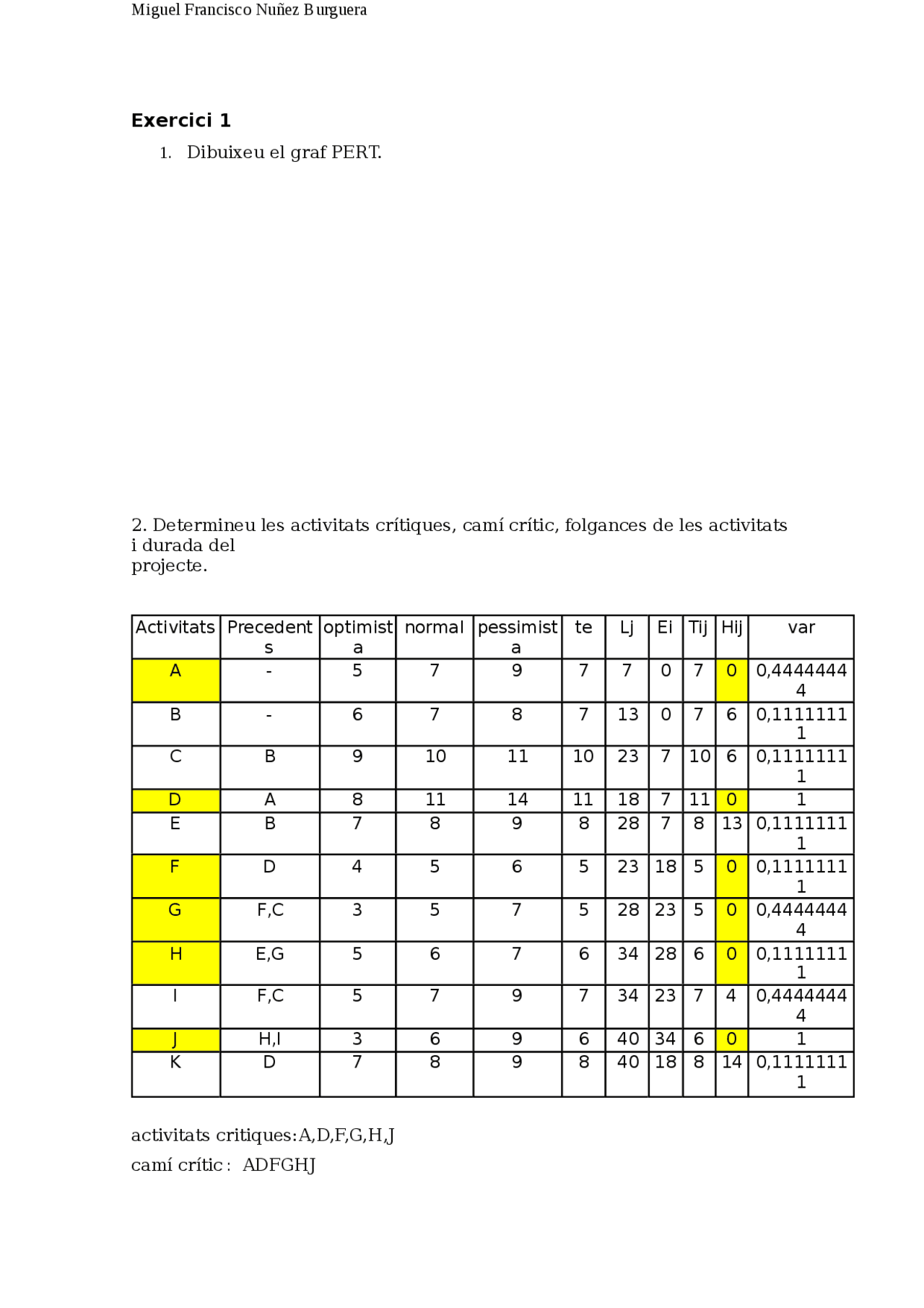

1. Dibuixeu el graf PERT.
2. Determineu les activitats crítiques, camí crític, folgances de les activitats
i durada del
projecte.
Activitats Precedent
s
optimist
a
normal pessimist
a
te Lj Ei Tij Hij var
A - 5 7 9 7 7 0 7 0 0,4444444
4
B - 6 7 8 7 13 0 7 6 0,1111111
1
C B 9 10 11 10 23 7 10 6 0,1111111
1
D A 8 11 14 11 18 7 11 0 1
E B 7 8 9 8 28 7 8 13 0,1111111
1
F D 4 5 6 5 23 18 5 0 0,1111111
1
G F,C 3 5 7 5 28 23 5 0 0,4444444
4
H E,G 5 6 7 6 34 28 6 0 0,1111111
1
I F,C 5 7 9 7 34 23 7 4 0,4444444
4
J H,I 3 6 9 6 40 34 6 0 1
K D 7 8 9 8 40 18 8 14 0,1111111
1
activitats critiques:A,D,F,G,H,J
camí crític : ADFGHJ
Miguel Francisco Nuñez Burguera
pf2

Vista previa parcial del texto

¡Descarga ejercicio pert y más Ejercicios en PDF de Administración de Empresas solo en Docsity!

Exercici 1

  1. Dibuixeu el graf PERT.
  2. Determineu les activitats crítiques, camí crític, folgances de les activitats i durada del projecte.

Activitats Precedent s

optimist a

normal pessimist a

te Lj Ei Tij Hij var

A - 5 7 9 7 7 0 7 0 0,

B - 6 7 8 7 13 0 7 6 0,

C B 9 10 11 10 23 7 10 6 0,

D A 8 11 14 11 18 7 11 0 1

E B 7 8 9 8 28 7 8 13 0,

F D 4 5 6 5 23 18 5 0 0,

G F,C 3 5 7 5 28 23 5 0 0,

H E,G 5 6 7 6 34 28 6 0 0,

I F,C 5 7 9 7 34 23 7 4 0,

J H,I 3 6 9 6 40 34 6 0 1

K D 7 8 9 8 40 18 8 14 0,

activitats critiques:A,D,F,G,H,J camí crític : ADFGHJ

Miguel Francisco Nuñez Burguera

folgances de les activitats: Hj,i = TLj -( TEi + duracion actividadij )

Ha= 7-0-7=0 Hb= 13-0-7=6 Hc= 23-7-10=6 Hd=

18-7-11=

He= 28-7-8=13 Hf= 23-18-5=0 Hg= 28-23-5=0 Hh= 34-28-6=

Hi= 34-23-7=4 Hj= 40-18-8=0 Hk= 40-18-8=

durada del projecte: 40 dies

  1. És possible acabar el projecte de construcció en 39 dies?

Sí, es possible acabar el projecte en 39 dies Per calcular-ho tindrem que calcular les variances de cada activitat,

Var= ((optimista-pessimista)/6)^

Un cop fet aixo tindrem que calcular el estadistic Z

Miguel Francisco Nuñez Burguera
