El PERT-Time: tema completo y ejemplos, Apuntes de Administración de Empresas

Asignatura: Administracio de l'empresa, Profesor: no lo recuerdo (era un poco cojo), Carrera: Administració i Direcció d'Empreses, Universidad: UB

Tipo: Apuntes

2017/2018

Subido el 16/05/2018

apruebamicro
apruebamicro 🇪🇸

2

(1)

5 documentos

1 / 26

Toggle sidebar

Esta página no es visible en la vista previa

¡No te pierdas las partes importantes!

bg1

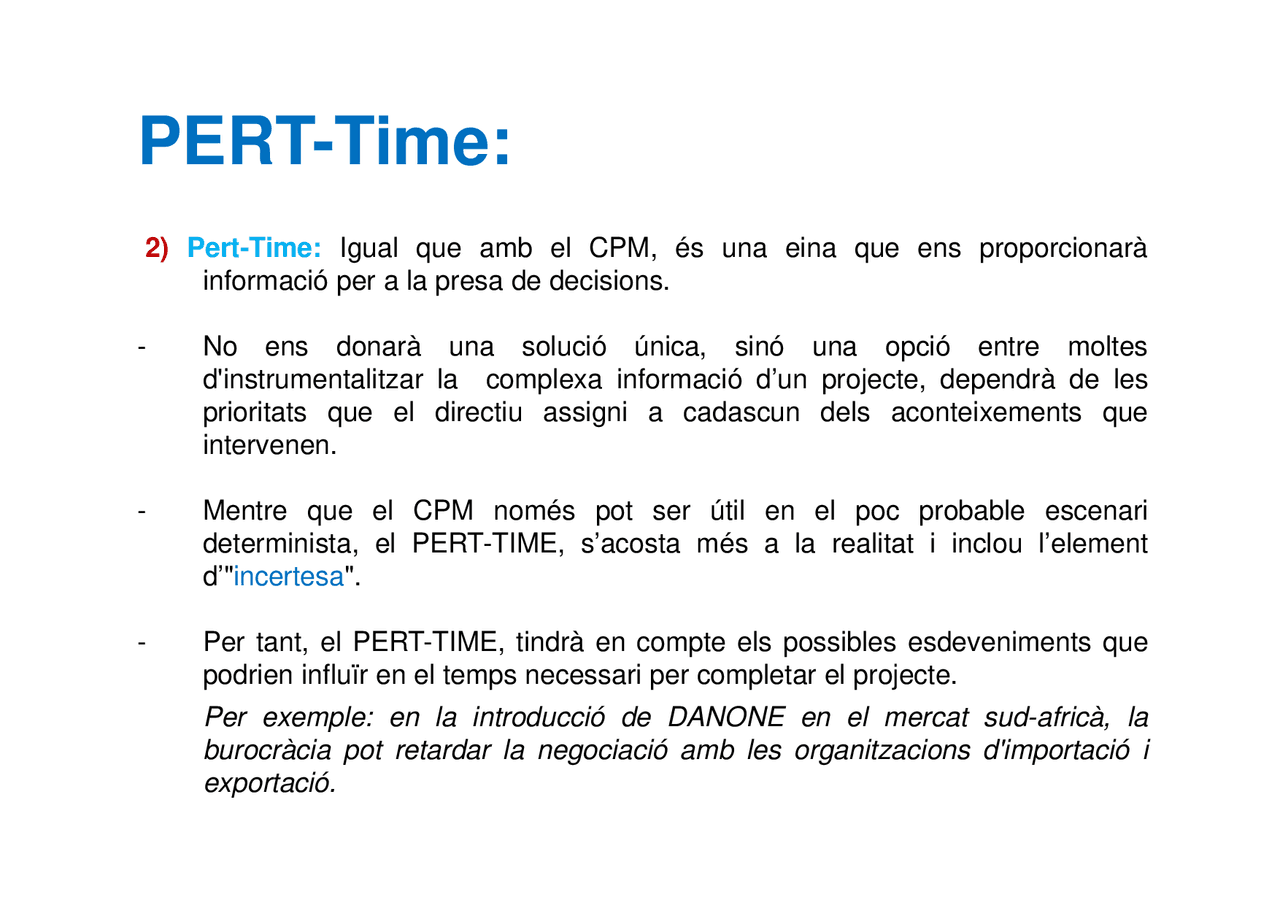

PERT-Time:
2) Pert-Time: Igual que amb el CPM, és una eina que ens proporcionarà
informació per a la presa de decisions.
- No ens donarà una solució única, sinó una opció entre moltes
d'instrumentalitzar la complexa informació d’un projecte, dependrà de les
prioritats que el directiu assigni a cadascun dels aconteixements que
intervenen.
- Mentre que el CPM només pot ser útil en el poc probable escenari
determinista, el PERT-TIME, s’acosta més a la realitat i inclou l’element
d’"incertesa".
- Per tant, el PERT-TIME, tindrà en compte els possibles esdeveniments que
podrien influïr en el temps necessari per completar el projecte.
Per exemple: en la introducció de DANONE en el mercat sud-africà, la
burocràcia pot retardar la negociació amb les organitzacions d'importació i
exportació.
pf3
pf4
pf5
pf8
pf9
pfa
pfd
pfe
pff
pf12
pf13
pf14
pf15
pf16
pf17
pf18
pf19
pf1a

Vista previa parcial del texto

¡Descarga El PERT-Time: tema completo y ejemplos y más Apuntes en PDF de Administración de Empresas solo en Docsity!

PERT-Time:^ 2)

Pert-Time:

Igual

que

amb

el

CPM,

és

una

eina

que

ens

proporcionarà

informació per a la presa de decisions.

-^

No

ens

donarà

una

solució

única,

sinó

una

opció

entre

moltes

d'instrumentalitzar la

complexa informació d’un projecte, dependrà de les

prioritats

que

el

directiu

assigni

a^

cadascun

dels

aconteixements

que

intervenen.

-^

Mentre

que

el

CPM

només

pot

ser

útil

en

el

poc

probable

escenari

determinista, el PERT-TIME, s’acosta més a la realitat i inclou l’elementd’"

incertesa

".

-^

Per tant, el PERT-TIME, tindrà en compte els possibles esdeveniments quepodrien influïr en el temps necessari per completar el projecte. Per exemple: en la introducció de DANONE en el mercat sud-africà, laburocràcia pot retardar la negociació amb les organitzacions d'importació iexportació.

Com podem incloure la incertesa a l'eina? Calcularem el

temps estimat (Et)

de les activitats amb tres situacions possibles:

a)

Temps Optimista

: el temps mínim en què és possible acabar una activitat.

És

a dir, si no hi ha problemes amb la

burocràcia,

la negociació amb les

empreses d'importació i exportació durarà menys aquesta vegada. a)

Temps més probable (o normal)

: la situació més probable.

b)

Temps pessimista

: temps màxim.

Significat: totes les possibles desavantatges acaben passant (en l’exemple deDanone, la burocràcia ens acaba retardant la negociació ) -^

Tenint en compte aquestes tres situacions possibles, les estimacions es faransobre les activitats, no sobre els aconteixements.

  1. Dibuixem el diagrama PERT segons les precedències indicades a l’enunciat:
  1. Calculem el Te per a cada activitat:

Activitat

Te

Optimista

Probable o normal

Pessimista

En comparació amb el CPM, el PERT no només ordena i prioritza lesactivitats

d’un

projecte,

sinó

que

també

ens

calcularà

la

seva

incertesa en els plaços de realització, és a dir, la probabilitat que unaconteixement es compleixi en la data prevista:*^

La

variança,

ens

donarà

el

grau

de

dispersió

que

cada

aconteixement, és a dir, la diferència entre el seu temps pessimista,normal o optimista.Com

més

variança,

major

serà

la

diferència

entre

els

temps

estimats.

*^

Per

calcular

la

probabilitat

de

complir

els

plaços,

utilitzarem

conceptes estadístics. En el nostre cas, els temps es comportensegons una

Funció Normal de Distribució

(veure taula de valors de

la

funció

estàndard

de

distribució

normal).

La

fórmula

del

seu

estadístic és

Z

Ts =

temps objectiu o temps desitjat (temps en el que pretenem arribar a un aconteixement determinat). TE

=

temps esperat d’acabar = temps early de l’últim nus. Z =

valor amb una probabilitat associada a la

taula de la Funció

Normal de Distribució*

.

On

Taula de valorsde la Funcióestàndard dedistribuciónormal:

Interpretació del valor de la variança (dispersió): •^

Els valors més alts representen una alta dispersió, és a dir, que el tempsemprat

en

l’escenari

pessimista

difereix

àmplimanet

del

temps

de

l’escenari optimista. Per exemple: l’activitat B representa una alta dispersió. És a dir, hi ha unagran diferència en el compliment del projecte entre l’escenari optimista (6) ipessimista (13). •^

Els valors més petits representen una baixa dispersió. Per exemple: l’activitat H té una baixa dispersió. Hi ha poca diferència entrel’escenari optimista (11) i el pessimista (13).

  1. Calculem la variança:
  1. Calculem la probabilitat d’acabar en 20 dies l’activitat

E

Per tant, T

S^

Mirem la taula

la probabilitat d’acabar l’activitat E en 20 dies és del

Resum dels passos a seguir per

l’eina PERT-TIME

Concepte: Eina de programació que implica l'element d'incertesa. Permet trobarla probabilitat de dur a terme, tot el projecte o una activitat única, enel moment desitjat donat (Ts). Procediment: 1) Dibuixar el diagrama.2) Calcular el temps estimat (Te).3) Calcular el temps early i el temps last.4) Calcular la variància.5) Calcular Z i, per tant, la probabilitat d'ocurrència d'un tempsdesitjat (Ts).

Algunes activitats podrien tenir menors costos al ser retallades en el temps

les podrem subcontractar-les si el cost d’externalitzar-les és

menor al cost de realitzar-les internament o haurem de contractar méspersonal, o llogar o comprar equipament més eficient, etc. per a fer lesactivitats retallades en el temps més ràpidament-^

Conclusió:

l'objectiu

del

PERT-COST

és

la

detecció

d'aquelles

activitats

que

puguin

millorar

l'eficiència

mitjançant

l'optimització dels costos i temps variables.

(En completar les

activitats d'una manera més barata o amb el mateix cost en un tempsmés reduït). ->

És fonamental tenir en compte que les úniques activitats que podenreduir la vida de tot el projecte, són les que formen el camí crític.

Costos fixos:

200 milions d ‘euros

Costos fixos diaris:

6 milions d'euros

(aquests costos fixos depenen de la

durada total del projecte) Pregunta:

Quants dies podria retallar en cada activitat sense tenir efectes

negatius en l'estructura de costos del projecte?

Exemple: PERT-COST

  1. Calculem el cost total del projecte

Calculem el

nombre de

dies

en què seria

possible

escurçar

cada

activitat (i per tant el projecte):Ens ho indicarà la diferència entre la durada més probable i la duradamínima de cada activitat.

Dies que es pot retallar cada activitat =

= durada normal – durada mínima
