Cronogramas e Produtividades, Notas de estudo de Engenharia Civil

Apostilas de Engenharia Civil sobre Cronogramas e Produtividades, Tabela de Produtividade, Seqüência de execução de um cronograma.

Tipologia: Notas de estudo

2013

Compartilhado em 04/12/2013

Luiz_Felipe
Luiz_Felipe 🇧🇷

4.4

(176)

175 documentos

1 / 10

Toggle sidebar

Esta página não é visível na pré-visualização

Não perca as partes importantes!

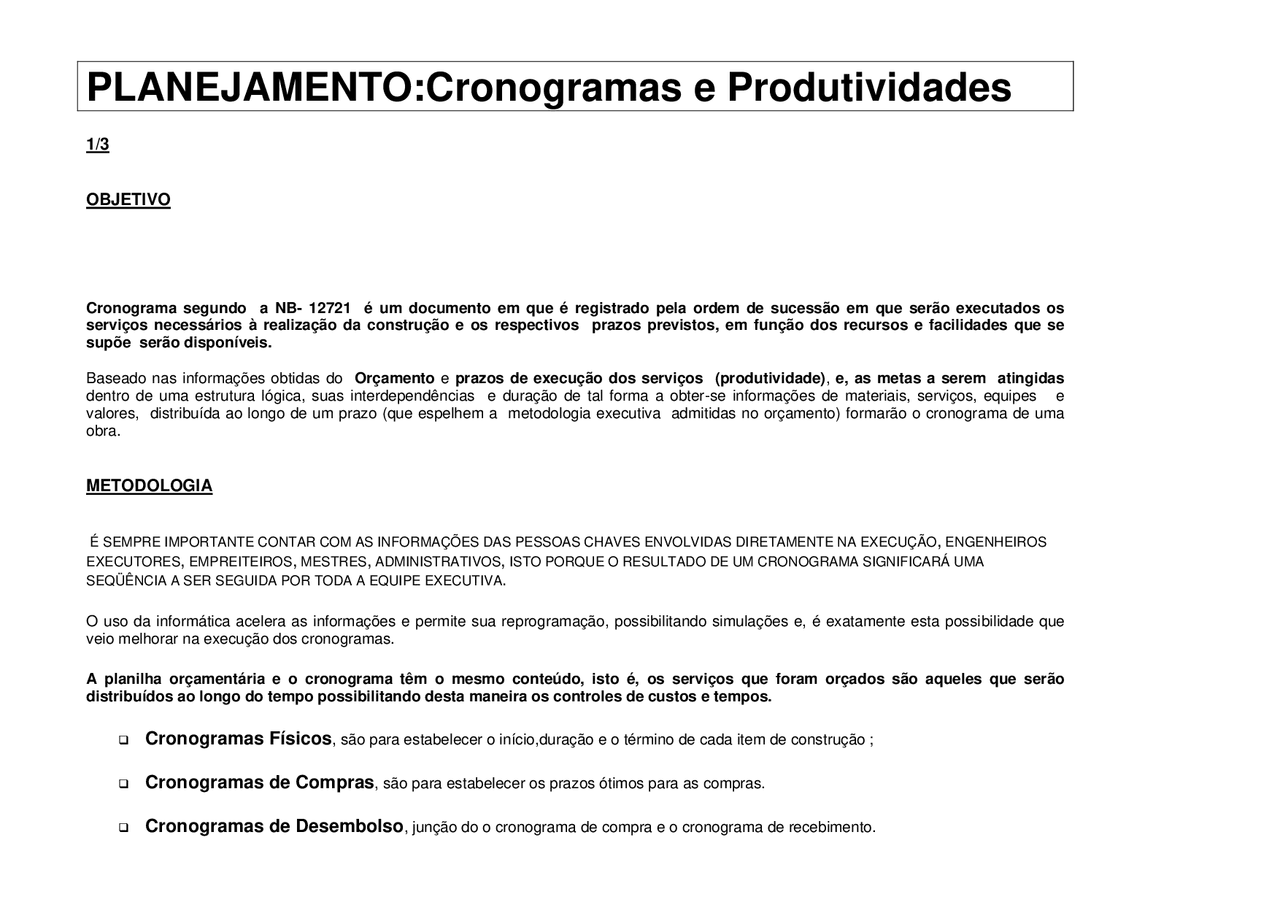

bg1
PLANEJAMENTO:Cronogramas e Produtividades
1/3
OBJETIVO
Cronograma segundo a NB- 12721 é um documento em que é registrado pela ordem de sucessão em que serão executados os
serviços necessários à realização da construção e os respectivos prazos previstos, em função dos recursos e facilidades que se
supõe serão disponíveis.
Baseado nas informações obtidas do Orçamento e prazos de execução dos serviços (produtividade), e, as metas a serem atingidas
dentro de uma estrutura lógica, suas interdependências e duração de tal forma a obter-se informações de materiais, serviços, equipes e
valores, distribuída ao longo de um prazo (que espelhem a metodologia executiva admitidas no orçamento) formarão o cronograma de uma
obra.
METODOLOGIA
É SEMPRE IMPORTANTE CONTAR COM AS INFORMAÇÕES DAS PESSOAS CHAVES ENVOLVIDAS DIRETAMENTE NA EXECUÇÃO, ENGENHEIROS
EXECUTORES, EMPREITEIROS, MESTRES, ADMINISTRATIVOS, ISTO PORQUE O RESULTADO DE UM CRONOGRAMA SIGNIFICARÁ UMA
SEQÜÊNCIA A SER SEGUIDA POR TODA A EQUIPE EXECUTIVA.
O uso da informática acelera as informações e permite sua reprogramação, possibilitando simulações e, é exatamente esta possibilidade que
veio melhorar na execução dos cronogramas.
A planilha orçamentária e o cronograma têm o mesmo conteúdo, isto é, os serviços que foram orçados são aqueles que serão
distribuídos ao longo do tempo possibilitando desta maneira os controles de custos e tempos.
Cronogramas Físicos, são para estabelecer o início,duração e o término de cada item de construção ;
Cronogramas de Compras, são para estabelecer os prazos ótimos para as compras.
Cronogramas de Desembolso, junção do o cronograma de compra e o cronograma de recebimento.
pf3
pf4
pf5
pf8
pf9
pfa

Pré-visualização parcial do texto

Baixe Cronogramas e Produtividades e outras Notas de estudo em PDF para Engenharia Civil, somente na Docsity!

PLANEJAMENTO:Cronogramas e Produtividades

OBJETIVO

Cronograma segundo a NB- 12721 é um documento em que é registrado pela ordem de sucessão em que serão executados os

serviços necessários à realização da construção e os respectivos prazos previstos, em função dos recursos e facilidades que se

supõe serão disponíveis.

Baseado nas informações obtidas do Orçamento e prazos de execução dos serviços (produtividade) , e, as metas a serem atingidas

dentro de uma estrutura lógica, suas interdependências e duração de tal forma a obter-se informações de materiais, serviços, equipes e

valores, distribuída ao longo de um prazo (que espelhem a metodologia executiva admitidas no orçamento) formarão o cronograma de uma

obra.

METODOLOGIA

É SEMPRE IMPORTANTE CONTAR COM AS INFORMAÇÕES DAS PESSOAS CHAVES ENVOLVIDAS DIRETAMENTE NA EXECUÇÃO, ENGENHEIROS

EXECUTORES, EMPREITEIROS, MESTRES, ADMINISTRATIVOS, ISTO PORQUE O RESULTADO DE UM CRONOGRAMA SIGNIFICARÁ UMA

SEQÜÊNCIA A SER SEGUIDA POR TODA A EQUIPE EXECUTIVA.

O uso da informática acelera as informações e permite sua reprogramação, possibilitando simulações e, é exatamente esta possibilidade que

veio melhorar na execução dos cronogramas.

A planilha orçamentária e o cronograma têm o mesmo conteúdo, isto é, os serviços que foram orçados são aqueles que serão

distribuídos ao longo do tempo possibilitando desta maneira os controles de custos e tempos.

 Cronogramas Físicos , são para estabelecer o início,duração e o término de cada item de construção ;

 Cronogramas de Compras , são para estabelecer os prazos ótimos para as compras.

 Cronogramas de Desembolso , junção do o cronograma de compra e o cronograma de recebimento.

As informações que se pretende dos cronogramas são:

CRONOGRAMA FÍSICO

 Especificação da atividade

 Prazo da obra e sua Data de início e Data de Término

 Data de início e término de cada atividade

 Quantidade em % de atividade que será executada mês a mês.

CRONOGRAMA FINANCEIRO

 Especificação da atividade e seu respectivo desembolso mês a mês.

 Prazo da obra que será o mesmo do cronograma físico

 Resumo do desembolso mês a mês em cruzeiros e/ou outra moeda indexada.

 Valor de cada atividade

 Valor Total da obra.

Podendo, pois resultar diversas listagens, por exemplo: - listagem de serviços planejados mês a mês, listagem de insumos planejados mês a

mês.

O que se pretende ao elaborar um planejamento representado por um cronograma é o equilíbrio do escopo, do tempo e dos custos.

O que significa:

Planejar

Organizar

VALOR VALOR mes1 mes2 mes3 mes4 mes R$ % FORRO/BRISE/FACHADA REVESTIMENTOS INTERNOS ESQUADRIAS PINTURA IMPERMEABILIZAÇÕES ALVENARIA / DIVISÓRIAS ESTRUTURA FUNCAÇÃO / INFRA-ESTRUTURA DEMOLIÇÕES E RETIRADAS SERVIÇOS PRELIMINARES SERV. TÉCNICOS-PROFISSIONAIS

ATIVIDADES

Ordenando-se as informações de todas as etapas , estamos gerando um cronograma de barras.

Ao iniciar um cronograma, todas as duvidas da obra são colocadas ao mesmo tempo procurando-se resolver tudo em pouco tempo , e, é muito

comum perder-se em detalhes, deixando de obter o resultado esperado.

Recomendo sempre iniciar pela programação das etapas suas interdependências.

52 modelo de cronograma físico

Esta metodologia permitirá, uma idéia geral do cronograma fazendo-o uma peça lógica, objetivando atingir as metas estabelecidas.

O planejamento é uma ferramenta dinâmica, e é bastante improvável que todas as programações previstas sejam cumpridas a risco, por este

motivo, cronogramas e planejamentos deverão ser revistos, tempos em tempos (no mínimo de três em três meses).

Os serviços poderão e certamente sofrerão alterações, mas a condição ótima de um cronograma e quando as etapas, permanecerão dentro

dos prazos pré-estabelecidos.

etapas interdependências

VALOR VALOR mes1 mes2 mes3 mes4 mes R$ % FORRO/BRISE/FACHADA REVESTIMENTOS INTERNOS ESQUADRIAS PINTURA IMPERMEABILIZAÇÕES ALVENARIA / DIVISÓRIAS ESTRUTURA FUNCAÇÃO / INFRA-ESTRUTURA DEMOLIÇÕES E RETIRADAS SERVIÇOS PRELIMINARES SERV. TÉCNICOS-PROFISSIONAIS

ATIVIDADES

Os cronogramas representam a forma gráfica da obra ao longo do TEMPO, por isso é importante s definir as metas, os prazos e as

seqüências executivas e suas possíveis superposições.

52 modelo de cronograma físico

Quando na elaboração do orçamento, mencionamos que seria útil colocar os serviços numa seqüência executiva, já tínhamos em mente seguir

os itens do orçamento colocando os tempos de sua execução, facilitando assim a elaboração do cronograma.

Haverá sempre a possibilidade nesta fase de mudanças nas premissas iniciais das etapas, mas, já estarão estabelecidos os prazos inicial e

final das obras. Na primeira “” rodada “de um cronograma é recomendável definir os prazos de execução para um inicio, pois assim os

executores poderão avaliar e projetar os seus próprios prazos, dentro dos limites possíveis, às vezes impostos pelos contratantes, fazendo os

executantes cúmplices na sua elaboração, e não, impondo condições que não serão respeitados por serem” teóricos ““.

Nunca é bom deixar de lembrar que “ os tempos de execução, são função das produções horárias , das equipes envolvidas do

conhecimento dos serviços e portanto mais reais quando acordado com os executores.”

sem considerar as seqüências executivas estaríamos afirmando (por absurdo!!!)

A produção horária dos trabalhos seria:

Quantidade/ tempo

Forma: 34,5 m2/60 dias................................................0,575 m2 de forma por dia.

Concreto magro 36,50 m2/ 60 dias..............................................0,608 m3 de concreto por dia., e assim sucessivamente.

Dando um ritmo de produção.

Ao estabelecer uma barra serviço ou etapa devemos sempre levar em conta as seqüências executivas, seus tempos.

Desta forma, deveríamos analisar as informações acima de uma etapa, considerando seus serviços:

Fundação

Escavação manual

Apiloamento de fundo de vala

forma

concreto magro

concreto

160 Fundações 160.01 Sapata Corrida, Sapatas Isoladas da Casa :

160.01.01 Gabarito - Casa vb 1,

160.01.02 Escavação Manual m3 36,

160.01.03 Apiloamento do Fundo de Vala m2 36,

160 Forma m2 34,

160.01.05 Concreto Magro Fck 9 Mpa esp.=5 cm (lastro) m2 36,

160.01.06 Aço CA-50 (80Kg/m3) kg 345,

160.01.07 Concreto Usinado Fck 20 Mpa Dosado, bombeado e lançado m3 4,

160.01.08 Reaterro Compactado m3 32,

aço

reaterro

onde com certeza seria outro número, mesmo porque, quando se estima o prazo de uma etapa, estamos considerando que todos os serviços

serão executados em até 60 dias, assim , por exemplo teríamos no exemplo acima:

Forma: 34,5 m2/10 dias................................................3,4 m2 de forma por dia.

Concreto magro 36,50 m2/ 15 dias..............................................2,43 m3 de concreto por dia.,

e assim sucessivamente.

Mostrando como é importante o vinculo da estimativa de tempo com a produtividade e com as seqüências executivas.

Quanto mais adotarmos produtividades , sem conhecimento da produção, mais e mais estaremos contribuindo para um cronograma teórico, por

mais sofisticado sejam nossos instrumentos de trabalho (planilhas, programas etc) estaremos sempre elaborando um cronograma “teórico”, pois

quando os prazos são impostos sem o respaldo da realidade executiva estamos induzindo uma produção horária e equipes as vezes distantes

das realidades de “campo”. Com experiência, pode-se ESTIMAR uma distribuição percentual, mas, esta distribuição será sempre

resultado de informações executivas, onde serão consideradas as produtividades e situação especifica da obra.

Transcrevo a seguir a tabela que uso, e, que o ENG. Daniel Consolini, gentilmente nos autorizou a divulgar, de percentuais genéricos

em função do tempo de cada etapa.

QUADRO DE DISTRIBUIÇÃO percentual GENERICO

052 17 tabela de produtividade

Planilha esta que poderá auxiliar na primeira programação, onde poderá a sua direita na tabela (arquivo em anexo) calcular informações úteis

para um planejamento.

A elaboração de um cronograma com uso de planilhas eletrônicas facilitou bastante estas operações, pois com a identificação o percentual dos

serviços em cada período, suas seqüências executivas, e sua base de dados oriundas do orçamento fica fácil fazer simulações até sua emissão

final, que será origem de relatórios gerenciais necessários para uma analise executiva e decisões com os detalhes necessários.

(continua arquivo seqüência de execução de um cronograma )

TABELA BADRA DE PRODUTIVIDADE ID Serviço Produtividade Produção Produção dia Equipe ETAPA SERVICOS PRELIMINARES limpeza de terreno 1,00 h/m2 1,00 m2/h 8,00 m2/dia demolições alvenaria 0,80 h/m2 1,25 m2/h 10,00 m2/dia 2p+5s concreto armado 1,60 h/m3 0,63 m3/h 5,00 m3/dia 2p+3s tijolo macico s/aproveitamento 0,67 h/m2 1,50 m2/h 12,00 m2/dia 2p+3s tijolo macico c/aproveitamento 1,33 h/m2 0,75 m2/h 6,00 m2/dia 2p+3s pisos ceramicos 0,53 h/m2 1,88 m2/h 15,00 m2/dia 2p+2s telhados 0,32 h/m2 3,13 m2/h 25,00 m2/dia 1p+1s tesouras de madeira 0,67 h/m2 1,50 m2/h 12,00 m2/dia 1ca+2s forros 0,47 h/m3 2,13 m3/h 17,02 m3/dia 1of+1s esquadrias 0,20 h/un 5,00 un/h 40,00 un/dia 2p+1s revestimento 0,72 h/m2 1,39 m2/h 11,11 m2/dia 2p+2s pisos cimentados 0,80 h/m2 1,25 m2/h 10,00 m2/dia 2s COPYRIGH Sistemática Badra de Dados & Assoc. COPYRIGH Sistemática Badra de Dados & Assoc.
