Etapas Construtivas, Notas de estudo de Engenharia Civil

Gerenciamento de Obras

Tipologia: Notas de estudo

Antes de 2010

Compartilhado em 28/12/2009

angelica-alves-2
angelica-alves-2 🇧🇷

5

(7)

8 documentos

1 / 2

Toggle sidebar

Esta página não é visível na pré-visualização

Não perca as partes importantes!

bg1

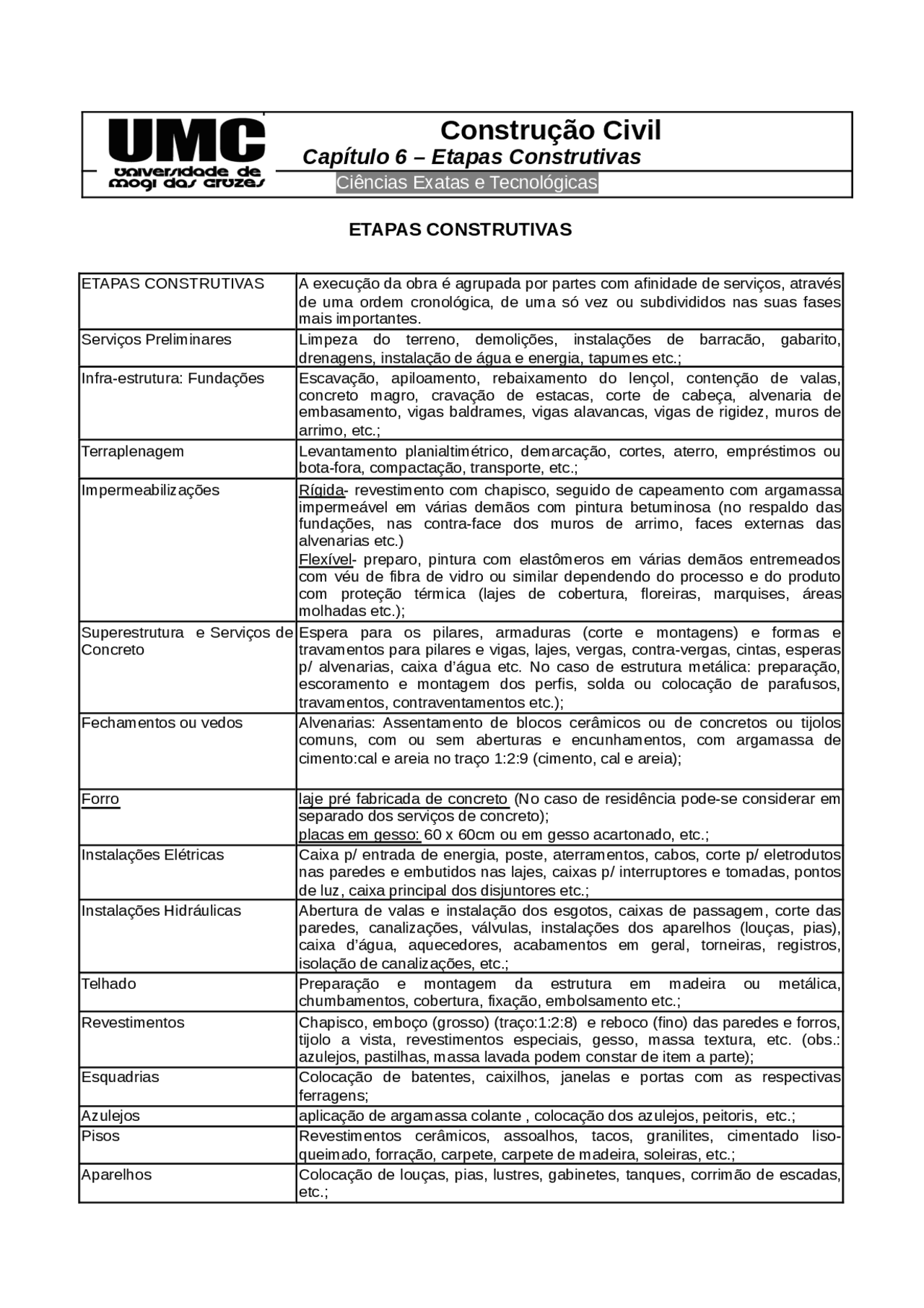

Construção Civil
Capítulo 6 – Etapas Construtivas
Ciências Exatas e Tecnológicas
ETAPAS CONSTRUTIVAS
ETAPAS CONSTRUTIVAS A execução da obra é agrupada por partes com afinidade de serviços, através
de uma ordem cronológica, de uma vez ou subdivididos nas suas fases
mais importantes.
Serviços Preliminares Limpeza do terreno, demolições, instalações de barracão, gabarito,
drenagens, instalação de água e energia, tapumes etc.;
Infra-estrutura: Fundações Escavação, apiloamento, rebaixamento do lençol, contenção de valas,
concreto magro, cravação de estacas, corte de cabeça, alvenaria de
embasamento, vigas baldrames, vigas alavancas, vigas de rigidez, muros de
arrimo, etc.;
Terraplenagem Levantamento planialtimétrico, demarcação, cortes, aterro, empréstimos ou
bota-fora, compactação, transporte, etc.;
Impermeabilizações Rígida- revestimento com chapisco, seguido de capeamento com argamassa
impermeável em várias demãos com pintura betuminosa (no respaldo das
fundações, nas contra-face dos muros de arrimo, faces externas das
alvenarias etc.)
Flexível- preparo, pintura com elastômeros em várias demãos entremeados
com véu de fibra de vidro ou similar dependendo do processo e do produto
com proteção térmica (lajes de cobertura, floreiras, marquises, áreas
molhadas etc.);
Superestrutura e Serviços de
Concreto
Espera para os pilares, armaduras (corte e montagens) e formas e
travamentos para pilares e vigas, lajes, vergas, contra-vergas, cintas, esperas
p/ alvenarias, caixa d’água etc. No caso de estrutura metálica: preparação,
escoramento e montagem dos perfis, solda ou colocação de parafusos,
travamentos, contraventamentos etc.);
Fechamentos ou vedos Alvenarias: Assentamento de blocos cerâmicos ou de concretos ou tijolos
comuns, com ou sem aberturas e encunhamentos, com argamassa de
cimento:cal e areia no traço 1:2:9 (cimento, cal e areia);
Forro laje pré fabricada de concreto (No caso de residência pode-se considerar em
separado dos serviços de concreto);
placas em gesso: 60 x 60cm ou em gesso acartonado, etc.;
Instalações Elétricas Caixa p/ entrada de energia, poste, aterramentos, cabos, corte p/ eletrodutos
nas paredes e embutidos nas lajes, caixas p/ interruptores e tomadas, pontos
de luz, caixa principal dos disjuntores etc.;
Instalações Hidráulicas Abertura de valas e instalação dos esgotos, caixas de passagem, corte das
paredes, canalizações, válvulas, instalações dos aparelhos (louças, pias),
caixa d’água, aquecedores, acabamentos em geral, torneiras, registros,
isolação de canalizações, etc.;
Telhado Preparação e montagem da estrutura em madeira ou metálica,
chumbamentos, cobertura, fixação, embolsamento etc.;
Revestimentos Chapisco, emboço (grosso) (traço:1:2:8) e reboco (fino) das paredes e forros,
tijolo a vista, revestimentos especiais, gesso, massa textura, etc. (obs.:
azulejos, pastilhas, massa lavada podem constar de item a parte);
Esquadrias Colocação de batentes, caixilhos, janelas e portas com as respectivas
ferragens;
Azulejos aplicação de argamassa colante , colocação dos azulejos, peitoris, etc.;
Pisos Revestimentos cerâmicos, assoalhos, tacos, granilites, cimentado liso-
queimado, forração, carpete, carpete de madeira, soleiras, etc.;
Aparelhos Colocação de louças, pias, lustres, gabinetes, tanques, corrimão de escadas,
etc.;
pf2

Pré-visualização parcial do texto

Baixe Etapas Construtivas e outras Notas de estudo em PDF para Engenharia Civil, somente na Docsity!

Construção Civil

Capítulo 6 – Etapas Construtivas

Ciências Exatas e Tecnológicas

ETAPAS CONSTRUTIVAS

ETAPAS CONSTRUTIVAS A execução da obra é agrupada por partes com afinidade de serviços, através de uma ordem cronológica, de uma só vez ou subdivididos nas suas fases mais importantes.

Serviços Preliminares Limpeza do terreno, demolições, instalações de barracão, gabarito, drenagens, instalação de água e energia, tapumes etc.;

Infra-estrutura: Fundações Escavação, apiloamento, rebaixamento do lençol, contenção de valas, concreto magro, cravação de estacas, corte de cabeça, alvenaria de embasamento, vigas baldrames, vigas alavancas, vigas de rigidez, muros de arrimo, etc.;

Terraplenagem Levantamento planialtimétrico, demarcação, cortes, aterro, empréstimos ou bota-fora, compactação, transporte, etc.;

Impermeabilizações Rígida- revestimento com chapisco, seguido de capeamento com argamassa impermeável em várias demãos com pintura betuminosa (no respaldo das fundações, nas contra-face dos muros de arrimo, faces externas das alvenarias etc.) Flexível- preparo, pintura com elastômeros em várias demãos entremeados com véu de fibra de vidro ou similar dependendo do processo e do produto com proteção térmica (lajes de cobertura, floreiras, marquises, áreas molhadas etc.);

Superestrutura e Serviços de Concreto

Espera para os pilares, armaduras (corte e montagens) e formas e travamentos para pilares e vigas, lajes, vergas, contra-vergas, cintas, esperas p/ alvenarias, caixa d’água etc. No caso de estrutura metálica: preparação, escoramento e montagem dos perfis, solda ou colocação de parafusos, travamentos, contraventamentos etc.);

Fechamentos ou vedos Alvenarias: Assentamento de blocos cerâmicos ou de concretos ou tijolos comuns, com ou sem aberturas e encunhamentos, com argamassa de cimento:cal e areia no traço 1:2:9 (cimento, cal e areia);

Forro laje pré fabricada de concreto (No caso de residência pode-se considerar em separado dos serviços de concreto); placas em gesso: 60 x 60cm ou em gesso acartonado, etc.;

Instalações Elétricas Caixa p/ entrada de energia, poste, aterramentos, cabos, corte p/ eletrodutos nas paredes e embutidos nas lajes, caixas p/ interruptores e tomadas, pontos de luz, caixa principal dos disjuntores etc.;

Instalações Hidráulicas Abertura de valas e instalação dos esgotos, caixas de passagem, corte das paredes, canalizações, válvulas, instalações dos aparelhos (louças, pias), caixa d’água, aquecedores, acabamentos em geral, torneiras, registros, isolação de canalizações, etc.;

Telhado Preparação e montagem da estrutura em madeira ou metálica, chumbamentos, cobertura, fixação, embolsamento etc.;

Revestimentos Chapisco, emboço (grosso) (traço:1:2:8) e reboco (fino) das paredes e forros, tijolo a vista, revestimentos especiais, gesso, massa textura, etc. (obs.: azulejos, pastilhas, massa lavada podem constar de item a parte);

Esquadrias Colocação de batentes, caixilhos, janelas e portas com as respectivas ferragens;

Azulejos aplicação de argamassa colante , colocação dos azulejos, peitoris, etc.;

Pisos Revestimentos cerâmicos, assoalhos, tacos, granilites, cimentado liso- queimado, forração, carpete, carpete de madeira, soleiras, etc.;

Aparelhos Colocação de louças, pias, lustres, gabinetes, tanques, corrimão de escadas, etc.;

Vidros aplicação nos caixilhos e box p/ banho.;

Pintura preparação, estucamentos, lixamentos, pintura, aplicação de películas protetoras, pequenas impermeabilizações flexíveis etc.;

Serviços Complementares Limpeza: retirada de todo o material excedente da construção, Raspagem, calafetagem, aplicação de resina no piso, lavagem etc., ajardinamentos, muros, gradil, floreiras, rufos, calhas, condutores p/ águas pluviais etc.;

Instalações Especiais Alarmes, antenas, elevadores, intercomunicadores, etc..

Custo da construção para residências (R$/m 2 ) fonte: Estadão fev

Etapas construtivas Alto padrão médio padrão Padrão popular

Serviços preliminares 29,48 24,23 4,

Movimento de terra 4,06 2,85 2,

Infra-estrutura 64,09 26,01 22,

Superestrutura 160,64 108,23 67,

Vedação 46,38 108,33 67,

Esquadrias 33,34 64,49 47,

Cobertura 1,69 27,72 49,

Instalações hidráulicas 115,85 85,05 60,

Instalações elétricas 40,55 28,50 21,

Impermeabilização isolamento térmico 127,32 3,73 3,

Revestimentos (piso/parede/forro) 223,54 179,48 132,

Vidros 31,71 5,46 7,

Pintura 38,10 44,51 21,

Serviços complementares 24,08 3,71 3,

custo total 940,83 661,28 497,
