Docsity
Docsity

Prepare-se para as provas
Prepare-se para as provas

Estude fácil! Tem muito documento disponível na Docsity


Ganhe pontos para baixar
Ganhe pontos para baixar

Ganhe pontos ajudando outros esrudantes ou compre um plano Premium


Guias e Dicas
Guias e Dicas


Gerenciamentos de risco, Trabalhos de Gestão de Custos

Ai gerenciamento de risco 03 Terceira etapa do trabalho ai FGV

Tipologia: Trabalhos

2021

Compartilhado em 23/07/2021

geffer901
geffer901 🇧🇷

4.7

(42)

4 documentos

1 / 2

Toggle sidebar

Esta página não é visível na pré-visualização

Não perca as partes importantes!

bg1

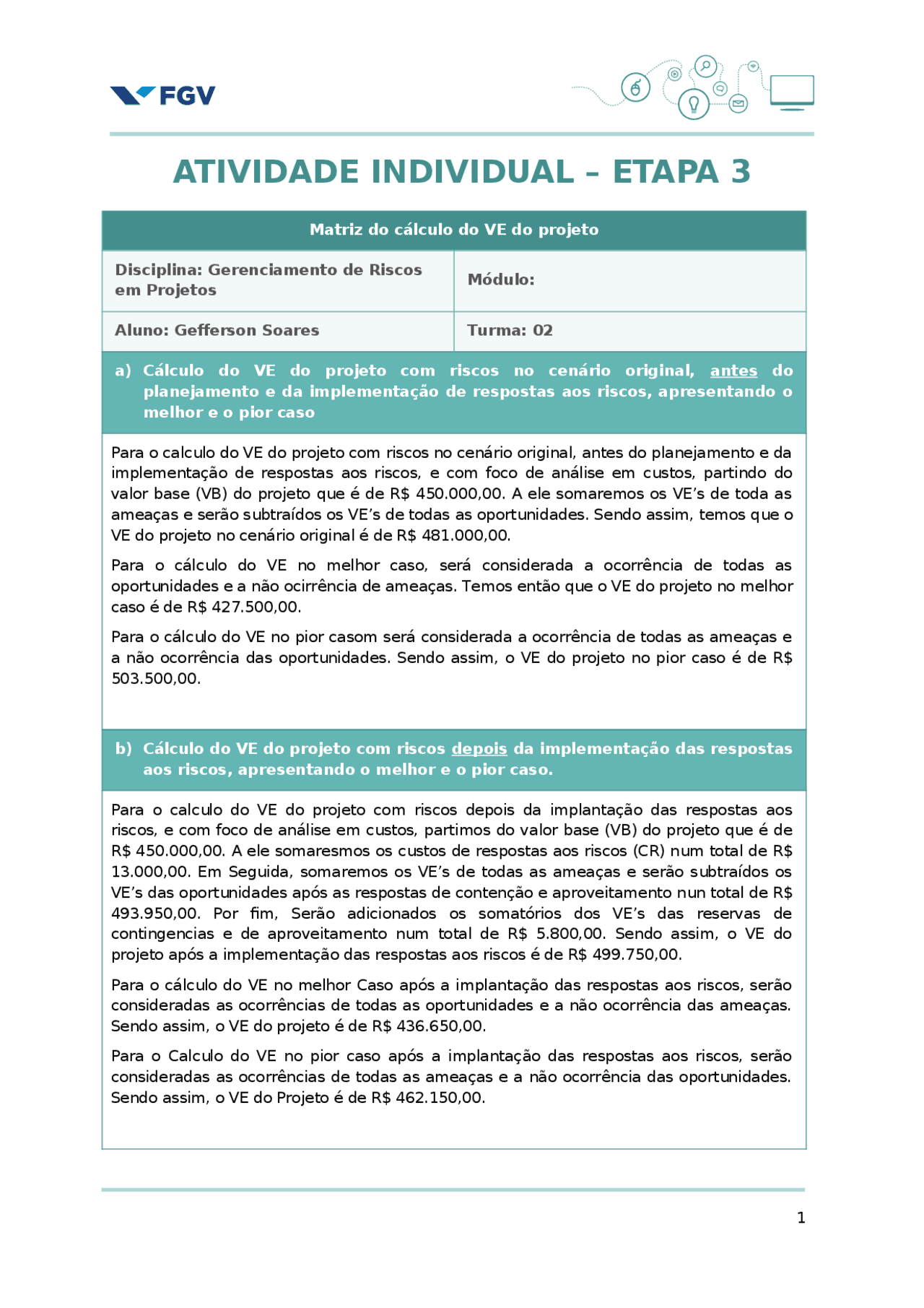

ATIVIDADE INDIVIDUAL – ETAPA 3
Matriz do cálculo do VE do projeto
Disciplina: Gerenciamento de Riscos
em Projetos Módulo:
Aluno: Gefferson Soares Turma: 02
a) Cálculo do VE do projeto com riscos no cenário original, antes do
planejamento e da implementação de respostas aos riscos, apresentando o
melhor e o pior caso
Para o calculo do VE do projeto com riscos no cenário original, antes do planejamento e da
implementação de respostas aos riscos, e com foco de análise em custos, partindo do
valor base (VB) do projeto que é de R$ 450.000,00. A ele somaremos os VE’s de toda as
ameaças e serão subtraídos os VE’s de todas as oportunidades. Sendo assim, temos que o
VE do projeto no cenário original é de R$ 481.000,00.
Para o cálculo do VE no melhor caso, será considerada a ocorrência de todas as
oportunidades e a não ocirrência de ameaças. Temos então que o VE do projeto no melhor
caso é de R$ 427.500,00.
Para o cálculo do VE no pior casom será considerada a ocorrência de todas as ameaças e
a não ocorrência das oportunidades. Sendo assim, o VE do projeto no pior caso é de R$
503.500,00.
b) Cálculo do VE do projeto com riscos depois da implementação das respostas
aos riscos, apresentando o melhor e o pior caso.
Para o calculo do VE do projeto com riscos depois da implantação das respostas aos
riscos, e com foco de análise em custos, partimos do valor base (VB) do projeto que é de
R$ 450.000,00. A ele somaresmos os custos de respostas aos riscos (CR) num total de R$
13.000,00. Em Seguida, somaremos os VE’s de todas as ameaças e serão subtraídos os
VE’s das oportunidades após as respostas de contenção e aproveitamento nun total de R$
493.950,00. Por fim, Serão adicionados os somatórios dos VE’s das reservas de
contingencias e de aproveitamento num total de R$ 5.800,00. Sendo assim, o VE do
projeto após a implementação das respostas aos riscos é de R$ 499.750,00.
Para o cálculo do VE no melhor Caso após a implantação das respostas aos riscos, serão
consideradas as ocorrências de todas as oportunidades e a não ocorrência das ameaças.
Sendo assim, o VE do projeto é de R$ 436.650,00.
Para o Calculo do VE no pior caso após a implantação das respostas aos riscos, serão
consideradas as ocorrências de todas as ameaças e a não ocorrência das oportunidades.
Sendo assim, o VE do Projeto é de R$ 462.150,00.
1
pf2

Pré-visualização parcial do texto

Baixe Gerenciamentos de risco e outras Trabalhos em PDF para Gestão de Custos, somente na Docsity!

ATIVIDADE INDIVIDUAL – ETAPA 3

Matriz do cálculo do VE do projeto Disciplina: Gerenciamento de Riscos em Projetos Módulo: Aluno: Gefferson Soares Turma: 02 a) Cálculo do VE do projeto com riscos no cenário original, antes do planejamento e da implementação de respostas aos riscos, apresentando o melhor e o pior caso Para o calculo do VE do projeto com riscos no cenário original, antes do planejamento e da implementação de respostas aos riscos, e com foco de análise em custos, partindo do valor base (VB) do projeto que é de R$ 450.000,00. A ele somaremos os VE’s de toda as ameaças e serão subtraídos os VE’s de todas as oportunidades. Sendo assim, temos que o VE do projeto no cenário original é de R$ 481.000,00. Para o cálculo do VE no melhor caso, será considerada a ocorrência de todas as oportunidades e a não ocirrência de ameaças. Temos então que o VE do projeto no melhor caso é de R$ 427.500,00. Para o cálculo do VE no pior casom será considerada a ocorrência de todas as ameaças e a não ocorrência das oportunidades. Sendo assim, o VE do projeto no pior caso é de R$ 503.500,00. b) Cálculo do VE do projeto com riscos depois da implementação das respostas aos riscos, apresentando o melhor e o pior caso. Para o calculo do VE do projeto com riscos depois da implantação das respostas aos riscos, e com foco de análise em custos, partimos do valor base (VB) do projeto que é de R$ 450.000,00. A ele somaresmos os custos de respostas aos riscos (CR) num total de R$ 13.000,00. Em Seguida, somaremos os VE’s de todas as ameaças e serão subtraídos os VE’s das oportunidades após as respostas de contenção e aproveitamento nun total de R$ 493.950,00. Por fim, Serão adicionados os somatórios dos VE’s das reservas de contingencias e de aproveitamento num total de R$ 5.800,00. Sendo assim, o VE do projeto após a implementação das respostas aos riscos é de R$ 499.750,00. Para o cálculo do VE no melhor Caso após a implantação das respostas aos riscos, serão consideradas as ocorrências de todas as oportunidades e a não ocorrência das ameaças. Sendo assim, o VE do projeto é de R$ 436.650,00. Para o Calculo do VE no pior caso após a implantação das respostas aos riscos, serão consideradas as ocorrências de todas as ameaças e a não ocorrência das oportunidades. Sendo assim, o VE do Projeto é de R$ 462.150,00. 1
