Prepara tus exámenes y mejora tus resultados gracias a la gran cantidad de recursos disponibles en Docsity
Gana puntos ayudando a otros estudiantes o consíguelos activando un Plan Premium
Prepara tus exámenes
Prepara tus exámenes y mejora tus resultados gracias a la gran cantidad de recursos disponibles en Docsity
Prepara tus exámenes con los documentos que comparten otros estudiantes como tú en Docsity
Encuentra los documentos específicos para los exámenes de tu universidad
Estudia con lecciones y exámenes resueltos basados en los programas académicos de las mejores universidades
Responde a preguntas de exámenes reales y pon a prueba tu preparación
Consigue puntos base para descargar
Gana puntos ayudando a otros estudiantes o consíguelos activando un Plan Premium
Comunidad
Pide ayuda a la comunidad y resuelve tus dudas de estudio
Ebooks gratuitos
Descarga nuestras guías gratuitas sobre técnicas de estudio, métodos para controlar la ansiedad y consejos para la tesis preparadas por los tutores de Docsity
Asignatura: Administracio de l'empresa, Profesor: pilar saldañ, Carrera: Administració i Direcció d'Empreses, Universidad: UB
Tipo: Ejercicios

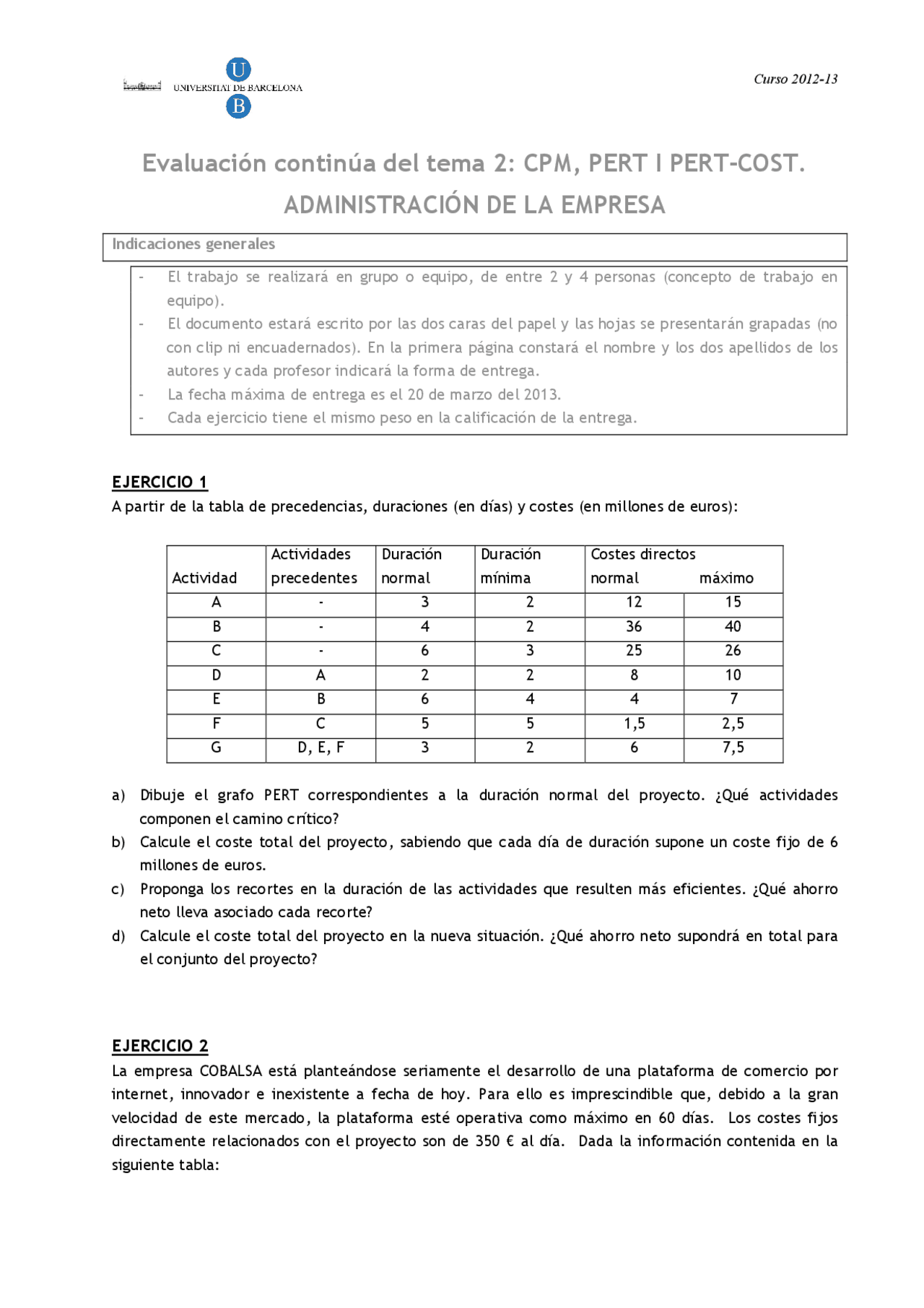

1 / 3
Esta página no es visible en la vista previa
¡No te pierdas las partes importantes!


Indicaciones generales
A partir de la tabla de precedencias, duraciones (en días) y costes (en millones de euros):
Actividad
Actividades precedentes
Duración normal
Duración mínima
Costes directos normal máximo A - 3 2 12 15 B - 4 2 36 40 C - 6 3 25 26 D A 2 2 8 10 E B 6 4 4 7 F C 5 5 1,5 2, G D, E, F 3 2 6 7,
a) Dibuje el grafo PERT correspondientes a la duración normal del proyecto. ¿Qué actividades componen el camino crítico? b) Calcule el coste total del proyecto, sabiendo que cada día de duración supone un coste fijo de 6 millones de euros. c) Proponga los recortes en la duración de las actividades que resulten más eficientes. ¿Qué ahorro neto lleva asociado cada recorte? d) Calcule el coste total del proyecto en la nueva situación. ¿Qué ahorro neto supondrá en total para el conjunto del proyecto?
La empresa COBALSA está planteándose seriamente el desarrollo de una plataforma de comercio por internet, innovador e inexistente a fecha de hoy. Para ello es imprescindible que, debido a la gran velocidad de este mercado, la plataforma esté operativa como máximo en 60 días. Los costes fijos directamente relacionados con el proyecto son de 350 € al día. Dada la información contenida en la siguiente tabla:
Responda a las siguientes preguntas: A. ¿Será posible finalizar el proyecto antes de la fecha máxima prevista para su finalización? B. ¿Cuál será el coste total del proyecto? (en función de los tiempos normales de ejecución) C. Una empresa de la competencia está trabajando en una plataforma similar a la nuestra. Gracias a un infiltrado que COBALSA tiene en la compañía rival, sabemos que la fecha prevista de finalización de esta plataforma alternativa es de 53.Urge poder lanzar la plataforma antes que la empresa rival para que el proyecto sea viable económicamente: a. ¿Será posible poder acabar el proyecto antes que la empresa rival? b. ¿Cuál será la fecha mínima de finalización del proyecto que, además, implique un menor coste para COBALSA?
Como responsable de Planificación de nuevas franquicias le envían el siguiente informe de Pert-Cost sobre una nueva franquicia que quieren sacar al mercado. El informe está elaborado por el becario que acaba de entrar en la empresa y le ha pedido que por favor lo revíselo y encuentre los errores que ha realizado.
Sabiendo que cada semana de proyecto tiene unos costes fijos de 10M de euros y la siguiente tabla:
Actividad Actividades Duración Duración
Costes directos (en millones de euros) precedentes Normal semanas
Mínima semanas
normal máximo
