Estude fácil! Tem muito documento disponível na Docsity
Ganhe pontos ajudando outros esrudantes ou compre um plano Premium
Prepare-se para as provas
Estude fácil! Tem muito documento disponível na Docsity
Prepare-se para as provas com trabalhos de outros alunos como você, aqui na Docsity
Encontra documentos específicos para os exames da tua universidade
Prepare-se com as videoaulas e exercícios resolvidos criados a partir da grade da sua Universidade
Responda perguntas de provas passadas e avalie sua preparação.
Ganhe pontos para baixar
Ganhe pontos ajudando outros esrudantes ou compre um plano Premium
Cronograma de execução de obras com período de duração das atividades e correlações entre si.
Tipologia: Esquemas
1 / 1
Esta página não é visível na pré-visualização
Não perca as partes importantes!

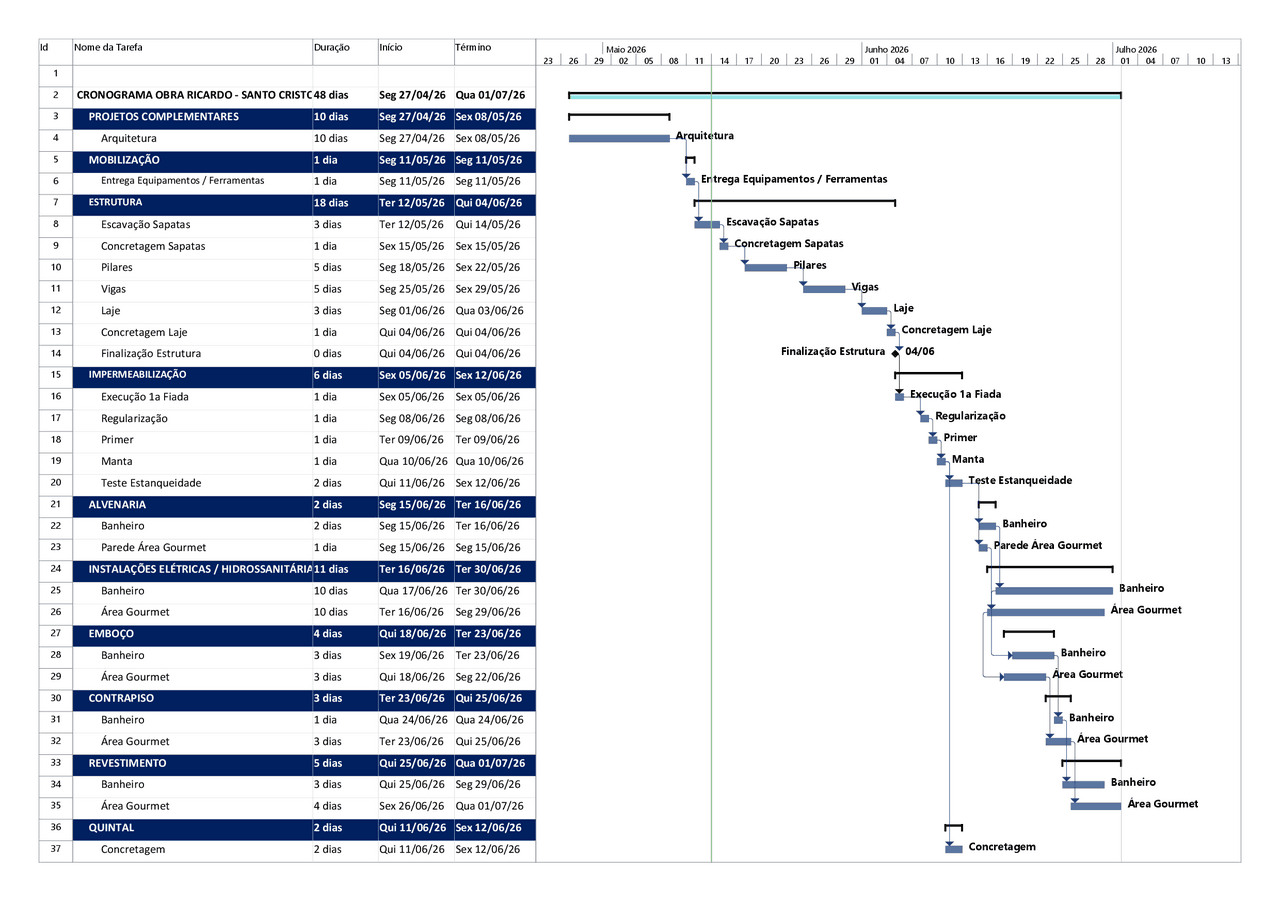

Id Nome da Tarefa Duração Início Término 1 (^2) CRONOGRAMA OBRA RICARDO - SANTO CRISTO48 dias Seg 27/04/26 Qua 01/07/ (^3) PROJETOS COMPLEMENTARES 10 dias Seg 27/04/26 Sex 08/05/ (^4) Arquitetura 10 dias Seg 27/04/26 Sex 08/05/ (^5) MOBILIZAÇÃO 1 dia Seg 11/05/26 Seg 11/05/ 6 Entrega Equipamentos / Ferramentas (^) 1 dia Seg 11/05/26 Seg 11/05/ 7 ESTRUTURA (^) 18 dias Ter 12/05/26 Qui 04/06/ (^8) Escavação Sapatas 3 dias Ter 12/05/26 Qui 14/05/ (^9) Concretagem Sapatas 1 dia Sex 15/05/26 Sex 15/05/ (^10) Pilares 5 dias Seg 18/05/26 Sex 22/05/ (^11) Vigas 5 dias Seg 25/05/26 Sex 29/05/ (^12) Laje 3 dias Seg 01/06/26 Qua 03/06/ (^13) Concretagem Laje 1 dia Qui 04/06/26 Qui 04/06/ 14 Finalização Estrutura 0 dias Qui 04/06/26 Qui 04/06/ 15 IMPERMEABILIZAÇÃO^ 6 dias Sex 05/06/26 Sex 12/06/ 16 Execução 1a Fiada 1 dia Sex 05/06/26 Sex 05/06/ 17 Regularização 1 dia Seg 08/06/26 Seg 08/06/ (^18) Primer 1 dia Ter 09/06/26 Ter 09/06/ (^19) Manta 1 dia Qua 10/06/26 Qua 10/06/ (^20) Teste Estanqueidade 2 dias Qui 11/06/26 Sex 12/06/ (^21) ALVENARIA 2 dias Seg 15/06/26 Ter 16/06/ (^22) Banheiro 2 dias Seg 15/06/26 Ter 16/06/ (^23) Parede Área Gourmet 1 dia Seg 15/06/26 Seg 15/06/ (^24) INSTALAÇÕES ELÉTRICAS / HIDROSSANITÁRIAS11 dias Ter 16/06/26 Ter 30/06/ (^25) Banheiro 10 dias Qua 17/06/26 Ter 30/06/ (^26) Área Gourmet 10 dias Ter 16/06/26 Seg 29/06/ (^27) EMBOÇO 4 dias Qui 18/06/26 Ter 23/06/ (^28) Banheiro 3 dias Sex 19/06/26 Ter 23/06/ (^29) Área Gourmet 3 dias Qui 18/06/26 Seg 22/06/ (^30) CONTRAPISO 3 dias Ter 23/06/26 Qui 25/06/ (^31) Banheiro 1 dia Qua 24/06/26 Qua 24/06/ (^32) Área Gourmet 3 dias Ter 23/06/26 Qui 25/06/ (^33) REVESTIMENTO 5 dias Qui 25/06/26 Qua 01/07/ (^34) Banheiro 3 dias Qui 25/06/26 Seg 29/06/ (^35) Área Gourmet 4 dias Sex 26/06/26 Qua 01/07/ (^36) QUINTAL 2 dias Qui 11/06/26 Sex 12/06/ (^37) Concretagem 2 dias Qui 11/06/26 Sex 12/06/ Arquitetura Entrega Equipamentos / Ferramentas Escavação Sapatas Concretagem Sapatas Pilares Vigas Laje Concretagem Laje Finalização Estrutura 04/ Execução 1a Fiada Regularização Primer Manta Teste Estanqueidade Banheiro Parede Área Gourmet Banheiro Área Gourmet Banheiro Área Gourmet Banheiro Área Gourmet Banheiro Área Gourmet Concretagem 23 26 29 02 05 08 11 14 17 20 23 26 29 01 04 07 10 13 16 19 22 25 28 01 04 07 10 13 Maio 2026 Junho 2026 Julho 2026
