Prepara tus exámenes y mejora tus resultados gracias a la gran cantidad de recursos disponibles en Docsity
Gana puntos ayudando a otros estudiantes o consíguelos activando un Plan Premium
Prepara tus exámenes
Prepara tus exámenes y mejora tus resultados gracias a la gran cantidad de recursos disponibles en Docsity
Prepara tus exámenes con los documentos que comparten otros estudiantes como tú en Docsity
Encuentra los documentos específicos para los exámenes de tu universidad
Estudia con lecciones y exámenes resueltos basados en los programas académicos de las mejores universidades
Responde a preguntas de exámenes reales y pon a prueba tu preparación
Consigue puntos base para descargar
Gana puntos ayudando a otros estudiantes o consíguelos activando un Plan Premium
Comunidad
Pide ayuda a la comunidad y resuelve tus dudas de estudio
Ebooks gratuitos
Descarga nuestras guías gratuitas sobre técnicas de estudio, métodos para controlar la ansiedad y consejos para la tesis preparadas por los tutores de Docsity
En este documento se presenta el análisis de un proyecto mediante el uso del método pert (program evaluation and review technique). Se determina el grafo pert, las actividades críticas, el camino crítico y la duración total del proyecto. Además, se calculan las probabilidades de finalizar el proyecto en determinados plazos y se evalúan el efecto de retrasar las actividades f y k en el proyecto.
Tipo: Apuntes
1 / 2
Esta página no es visible en la vista previa
¡No te pierdas las partes importantes!

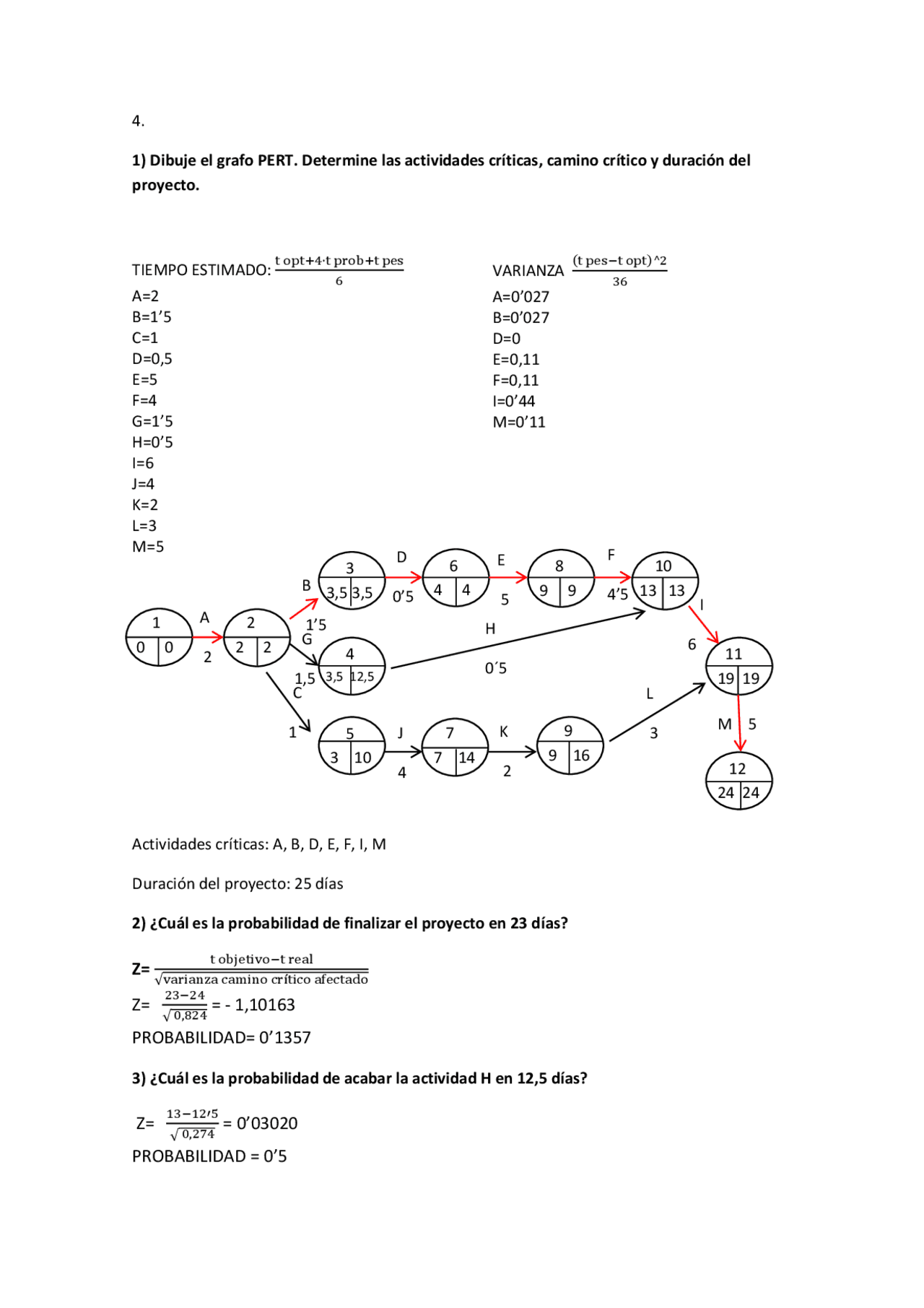

1) Dibuje el grafo PERT. Determine las actividades críticas, camino crítico y duración del proyecto.
( ) A=0’ 027 B=0’ 027 D= E=0, F=0, I=0’ 44 M=0’ 11
Actividades críticas: A, B, D, E, F, I, M
Duración del proyecto: 25 días
2) ¿Cuál es la probabilidad de finalizar el proyecto en 23 días?
3) ¿Cuál es la probabilidad de acabar la actividad H en 12,5 días?
3,5 12,
4) ¿Qué pasará a la duración del proyecto si la actividad F se retrasa un día? ¿Y si la actividad K se retrasa 6 días?
Si la actividad F se retrasa un día, el proyecto también aumentará un día, es decir, durará 25 días y no se modificará el camino crítico
Si la actividad K se retrasa en 6 días, el proyecto durará 30 días. Aumentará 6 días respecto al PERT principal y tampoco variará el camino crítico.
