Prepara tus exámenes y mejora tus resultados gracias a la gran cantidad de recursos disponibles en Docsity
Gana puntos ayudando a otros estudiantes o consíguelos activando un Plan Premium
Prepara tus exámenes
Prepara tus exámenes y mejora tus resultados gracias a la gran cantidad de recursos disponibles en Docsity
Prepara tus exámenes con los documentos que comparten otros estudiantes como tú en Docsity
Encuentra los documentos específicos para los exámenes de tu universidad
Estudia con lecciones y exámenes resueltos basados en los programas académicos de las mejores universidades
Responde a preguntas de exámenes reales y pon a prueba tu preparación
Consigue puntos base para descargar
Gana puntos ayudando a otros estudiantes o consíguelos activando un Plan Premium
Comunidad
Pide ayuda a la comunidad y resuelve tus dudas de estudio
Ebooks gratuitos
Descarga nuestras guías gratuitas sobre técnicas de estudio, métodos para controlar la ansiedad y consejos para la tesis preparadas por los tutores de Docsity
Asignatura: Direcció d'operacions, Profesor: , Carrera: Administració i Direcció d'Empreses, Universidad: UA
Tipo: Ejercicios
1 / 2
Esta página no es visible en la vista previa
¡No te pierdas las partes importantes!

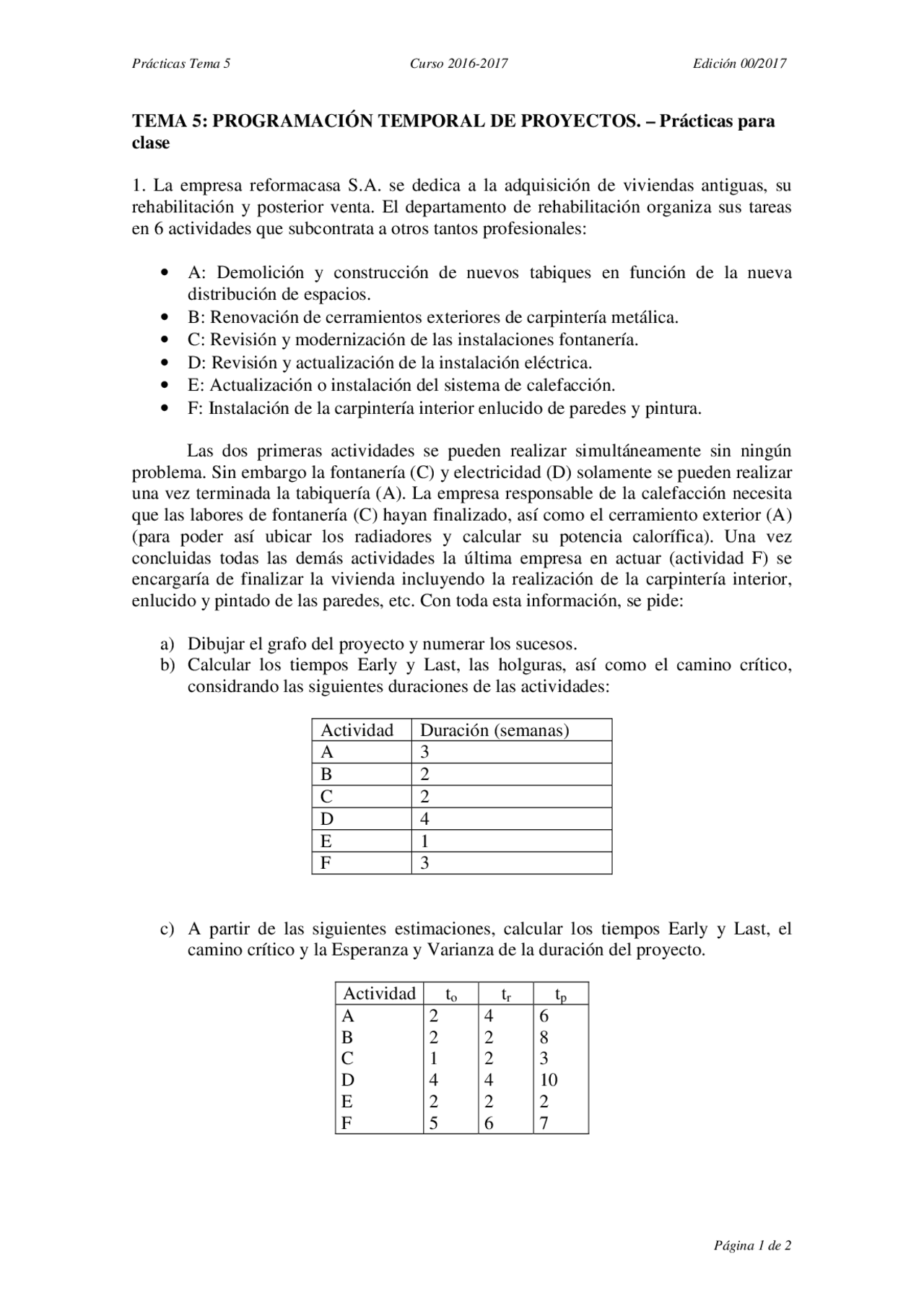

Prácticas Tema 5 Curso 2016-2017 Edición 00/
Página 1 de 2
TEMA 5: PROGRAMACIÓN TEMPORAL DE PROYECTOS. – Prácticas para clase
Las dos primeras actividades se pueden realizar simultáneamente sin ningún problema. Sin embargo la fontanería (C) y electricidad (D) solamente se pueden realizar una vez terminada la tabiquería (A). La empresa responsable de la calefacción necesita que las labores de fontanería (C) hayan finalizado, así como el cerramiento exterior (A) (para poder así ubicar los radiadores y calcular su potencia calorífica). Una vez concluidas todas las demás actividades la última empresa en actuar (actividad F) se encargaría de finalizar la vivienda incluyendo la realización de la carpintería interior, enlucido y pintado de las paredes, etc. Con toda esta información, se pide:
a) Dibujar el grafo del proyecto y numerar los sucesos. b) Calcular los tiempos Early y Last, las holguras, así como el camino crítico, considrando las siguientes duraciones de las actividades:
Actividad Duración (semanas) A 3 B 2 C 2 D 4 E 1 F 3
c) A partir de las siguientes estimaciones, calcular los tiempos Early y Last, el camino crítico y la Esperanza y Varianza de la duración del proyecto.
Actividad to tr tp A B C D E F 2 2 1 4 2 5 4 2 2 4 2 6 6 8 3 10 2 7
Prácticas Tema 5 Curso 2016-2017 Edición 00/
Página 2 de 2
d) Calcular la duración optima del proyecto, si admitimos las siguientes variaciones en la duración de las actividades y unos costes fijos de 700 € por semana:
DURACIÓN COSTE Actividad (^) Normal Mínima Normal Máximo A B C D E F 3 2 2 4 1 3 2 1 1 2 1 2
